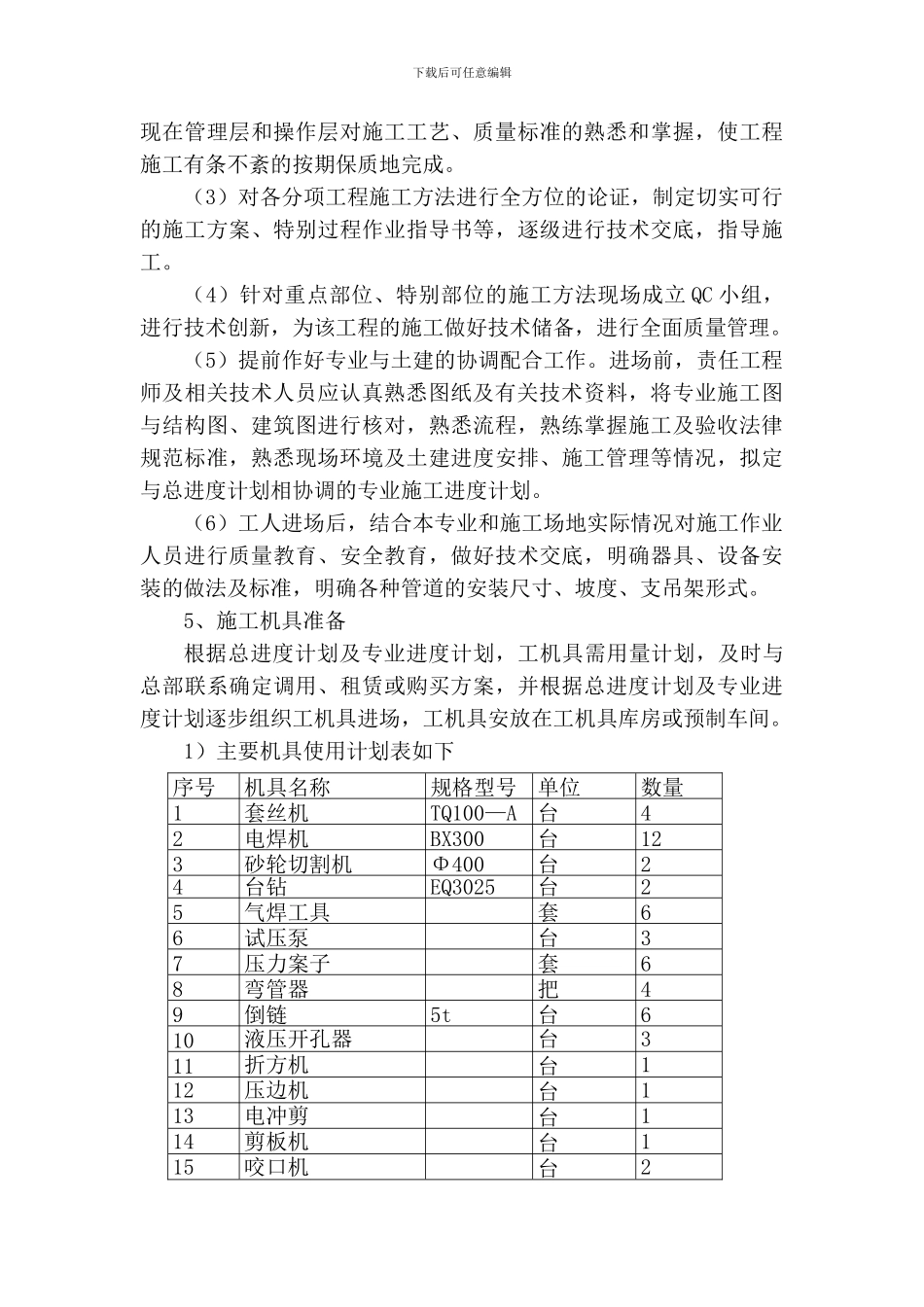

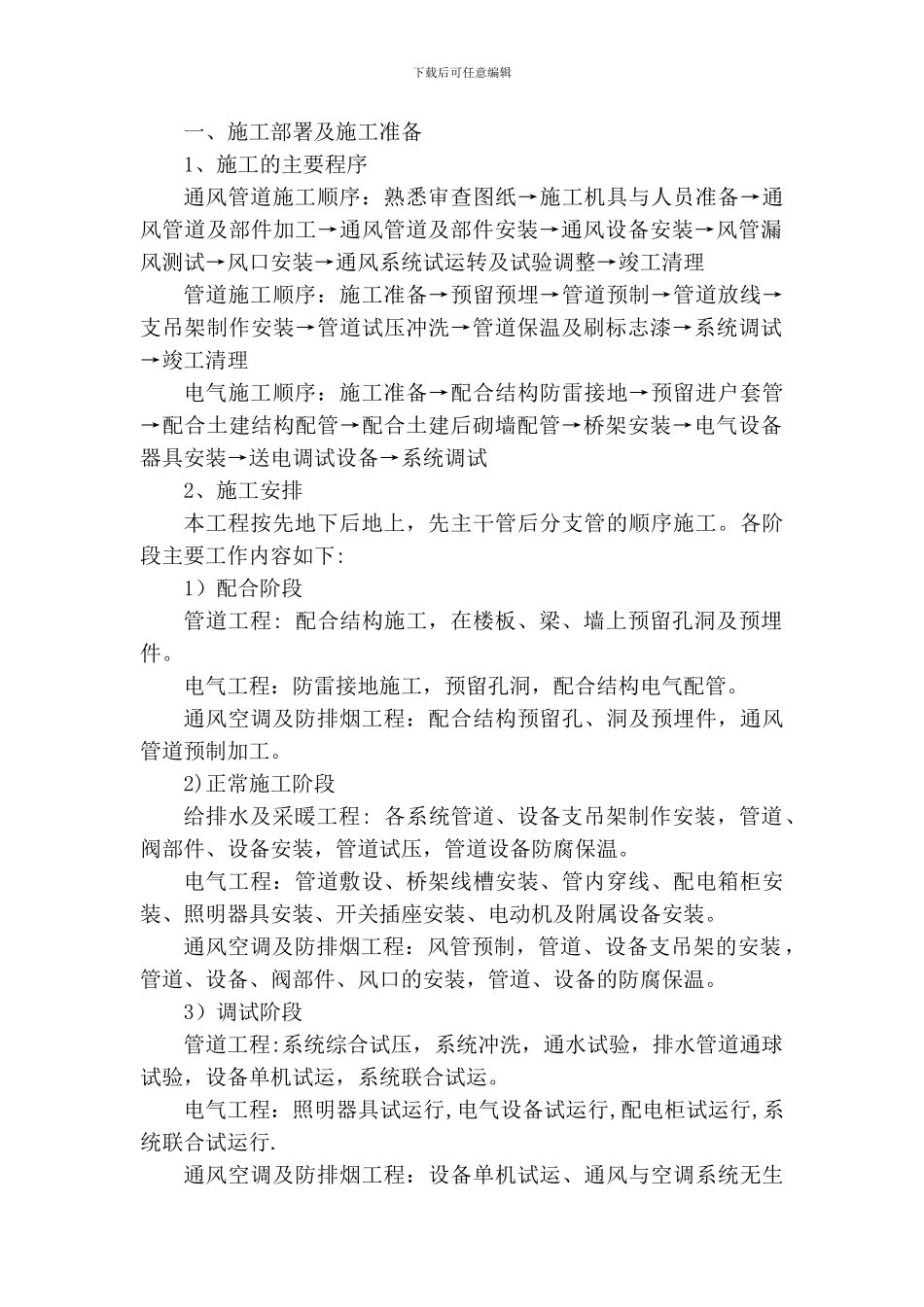

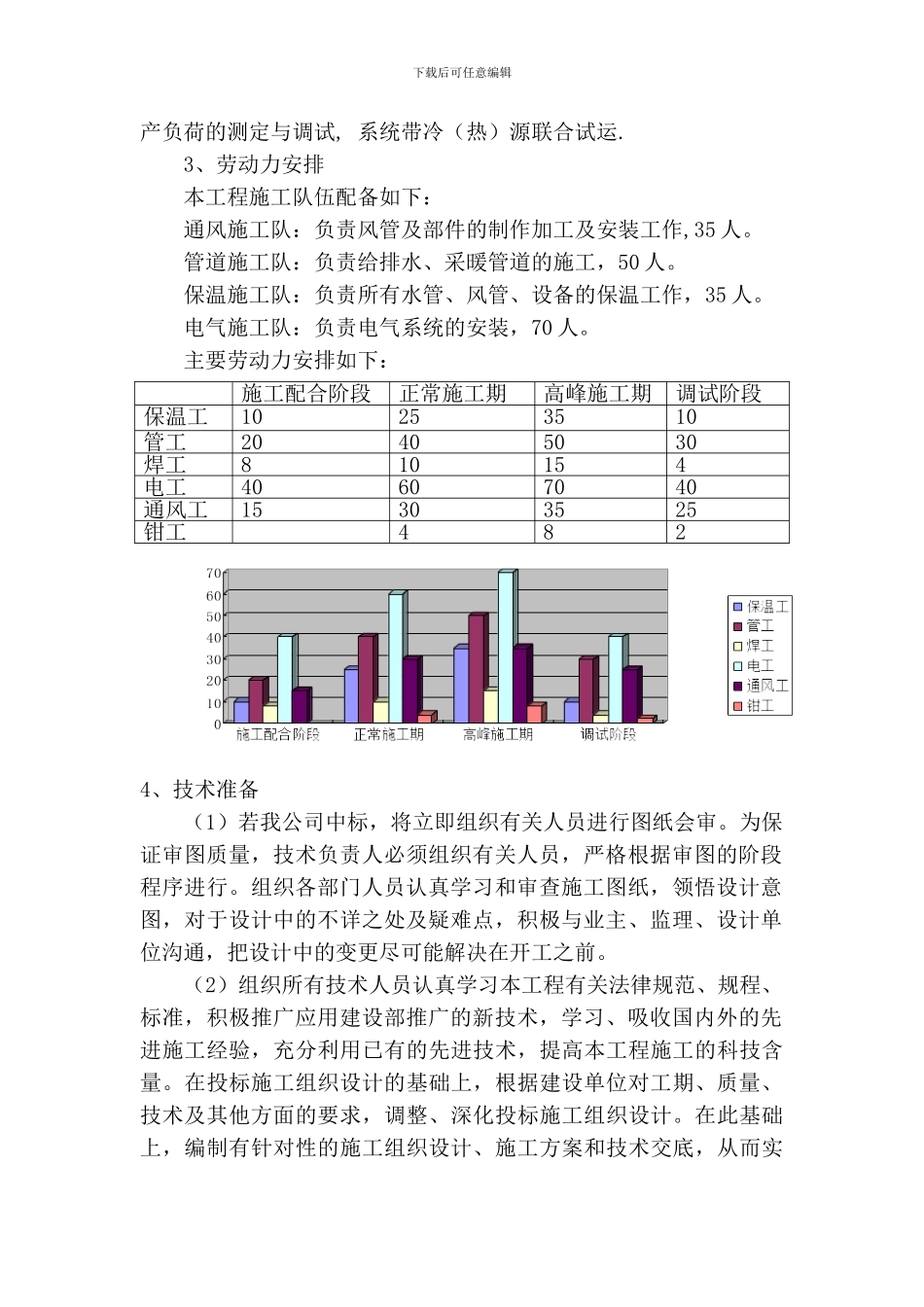

下载后可任意编辑一、施工部署及施工准备1、施工的主要程序通风管道施工顺序:熟悉审查图纸→施工机具与人员准备→通风管道及部件加工→通风管道及部件安装→通风设备安装→风管漏风测试→风口安装→通风系统试运转及试验调整→竣工清理管道施工顺序:施工准备→预留预埋→管道预制→管道放线→支吊架制作安装→管道试压冲洗→管道保温及刷标志漆→系统调试→竣工清理电气施工顺序:施工准备→配合结构防雷接地→预留进户套管→配合土建结构配管→配合土建后砌墙配管→桥架安装→电气设备器具安装→送电调试设备→系统调试2、施工安排本工程按先地下后地上,先主干管后分支管的顺序施工。各阶段主要工作内容如下:1)配合阶段管道工程: 配合结构施工,在楼板、梁、墙上预留孔洞及预埋件。电气工程:防雷接地施工,预留孔洞,配合结构电气配管。通风空调及防排烟工程:配合结构预留孔、洞及预埋件,通风管道预制加工。2)正常施工阶段给排水及采暖工程: 各系统管道、设备支吊架制作安装,管道、阀部件、设备安装,管道试压,管道设备防腐保温。电气工程:管道敷设、桥架线槽安装、管内穿线、配电箱柜安装、照明器具安装、开关插座安装、电动机及附属设备安装。通风空调及防排烟工程:风管预制,管道、设备支吊架的安装,管道、设备、阀部件、风口的安装,管道、设备的防腐保温。3)调试阶段管道工程:系统综合试压,系统冲洗,通水试验,排水管道通球试验,设备单机试运,系统联合试运。电气工程:照明器具试运行,电气设备试运行,配电柜试运行,系统联合试运行.通风空调及防排烟工程:设备单机试运、通风与空调系统无生下载后可任意编辑产负荷的测定与调试, 系统带冷(热)源联合试运.3、劳动力安排本工程施工队伍配备如下:通风施工队:负责风管及部件的制作加工及安装工作,35 人。管道施工队:负责给排水、采暖管道的施工,50 人。保温施工队:负责所有水管、风管、设备的保温工作,35 人。电气施工队:负责电气系统的安装,70 人。主要劳动力安排如下:施工配合阶段正常施工期高峰施工期调试阶段保温工10253510管工20405030焊工810154电工40607040通风工15303525钳工4824、技术准备(1)若我公司中标,将立即组织有关人员进行图纸会审。为保证审图质量,技术负责人必须组织有关人员,严格根据审图的阶段程序进行。组织各部门人员认真学习和审查施工图纸,领悟设计意图,对于设计中的不详之处及疑难点,积极与业主、监理、设计单位沟通,把设计...
