下载后可任意编辑红旗 35k 变电站增容改造工程施工方案工程概况:红旗 35kV 变电站因现有负荷不能满足目前变电站运行的要求
根据昌吉供电有限公司 2024 年增容改造计划,对 35kV 红旗电站的设备进行技术增容改造
具体施工内容:2#主变低压侧敷设安装 10KV 电缆一根
第一章编制依据1、 《电业安全工作规程》发电厂和变电所电气部分 DL408—912、 《电业安全工作规程》热力和机械部分 DL408—913、 《电力建设安全工作规程》(变电所部分)4、 《电气装置安装工程施工验收法律规范》GBJ148—905、 与本工程有关的国家现行施工验收法律规范和标准第二章施工前的准备技术准备:1、开工前到施工现场变电站,对变电站的道路、施工用电及吊装的进出站位做出预先的了解,根据具体条件作好施工前的各项准备工作
2、熟悉现场电气一次设备、运行方式及二次回路图纸
3、根据本次工程实际需要作好施工用电源、材料、工器具及仪器仪表的准备工作
4、详细了解起吊设备的重量、路况,提前联系好起吊的车辆
5、向参加本次工程专业班组交代工作任务,制订工程施工组织设计(方案)
6、向参加本次工程工作人员进行技术交底,了解工程内容、施工方案、安全事项
7、组织工作人员学习施工验收法律规范,以保证本次工程安全、优质、如期顺利完成
8、组织全体工作成员学习本次工程施工方案
第三章保证施工安全的组织措施为确保工作安全、优质、如期完成,充分发挥各施工班组和每位施工人员的作用
把安全、质量、工期落实到班组及个人,明确责任、压力,各负其责,特制定以下措施

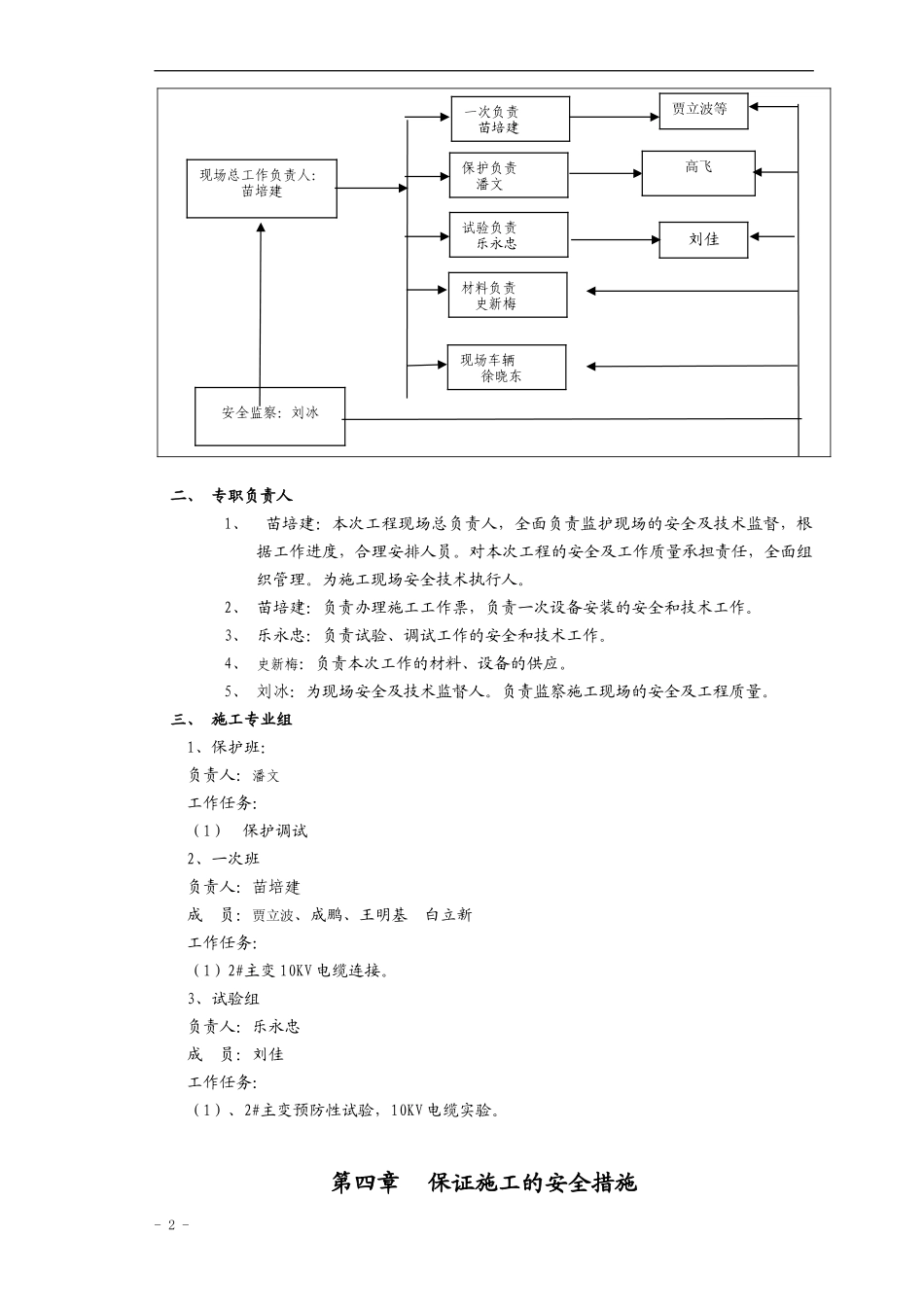

一、 现场人员组织系统图负责级项目级施工级- 1 -二、 专职负责人1、 苗培建:本次工程现场总负责人,全面负责监护现场的安全及技术监督,根据工作进度,合理安排人员
对本次工程的安全及工作质量承担责任,全面组织管理
为施工现场安全技术执行人
