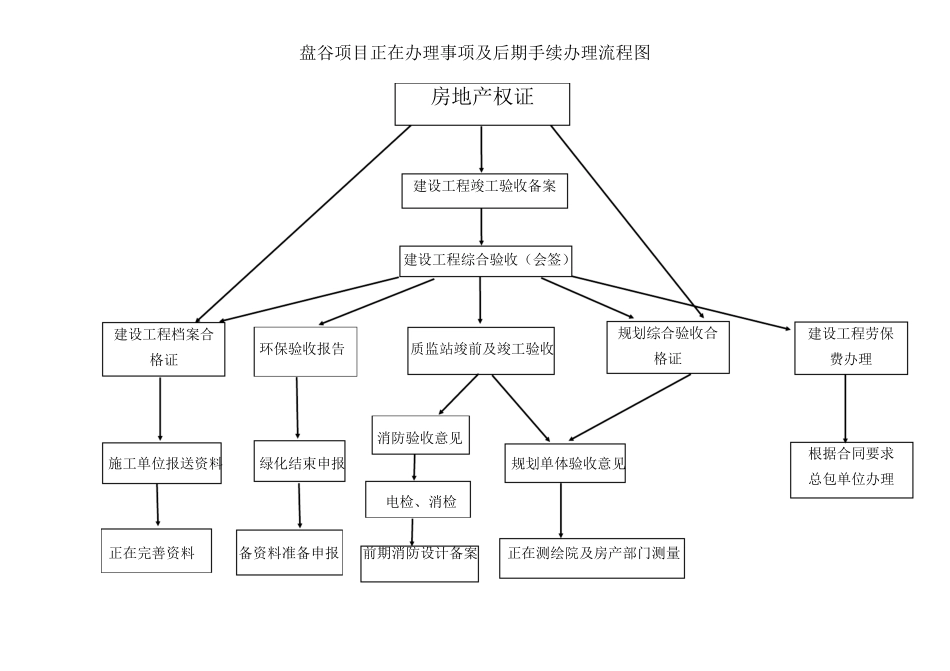

盘谷项目正在办理事项及后期手续办理流程图 建设工程综合验收(会签) 环保验收报告 质监站竣前及竣工验收 消防验收意见 施工单位报送资料 绿化结束申报 规划单体验收意见 电检、消检 正在完善资料 备资料准备申报 前期消防设计备案 正在测绘院及房产部门测量 房地产权证 建设工程竣工验收备案建设工程档案合格证 规划综合验收合格证 建设工程劳保费办理 根据合同要求 总包单位办理 高新区盘谷项目房产证办理前各项验收具体细节 1 、房地产权证办理须提交资料: (1 )、登记申请书(原件)(服务台领取) (2 )、身份证明(营业执照、组织机构代码、法定代表人授权委托书、法人身份证、委托代理人身份证)提供复印件,校核原件。 (3 )、土地证(原件) (4 )、建设工程规划许可证及请照图(原件) (5 )、施工许可证(原件) (6 )、房屋已竣工证明(原件)(建设工程竣工验收备案证、建设工程档案合格证、规划综合验收合格证) (7 )、实测建筑面积审核报告单(原件) (8 )、测绘成果入库证明和测绘报告书(原件) (9 )、公安机关出具的门牌号证明(原件) (1 0 )、已有土地或在建工程抵押的还须抵押权人即银行出具同意办证说明。 (1 1 )、实地查看表(房产中心出具) 2 、建设工程竣工验收备案证: (1 )、工程竣工验收备案表。 (2 )、工程竣工验收报告。 (3 )、建设项目(单位工程)竣工验收会签表。 (4 )、工程施工许可证。 (5 )、施工图设计文件审查意见。 (6 )、单位工程质量综合验收文件。 (7 )、规划、公安消防、环保等部门出具的认可文件或准许使用文件。 (8 )、施工单位签署的工程质量保修书。 3 、建设工程综合验收(会签): (1 )、由建设单位组织,会同监理单位、设计单位、施工单位、勘察单位共同对工程项目进行验收,并联合签署竣工验收报告及竣工验收会签表。 (2 )、工程竣工验收合格后,由建设单位组织,邀请公安消防部门、规划部门、环保部门等对工程项目进行验收,并出具验收合格意见书。规划部门出具单体规划验收意见。 (3 )、工程在消防及规划单体验收后,向工程所在地(区)的建筑工程质量监督站申报工程竣前检查及竣工验收,建筑工程质量监督站将对工程的质量进行验收,提出整改问题应及时给予整改和回复。 (4 )、工程规划单体验收合格后,应申报工程规划综合验收,并办理规划综合验收合格证。 (5 )...
