新建厂房施工组织设计方案 1 / 73 第一章 工程概略 1、 工程概略 2 本工程建筑面积为 56500m ,建筑最高高度 21m ,采纳桩基础,办公 楼、倒班楼为框架结构五层,抗震布防烈度为 7 度
基础承台、柱、梁混凝土强度等级为 C30 ,填补墙采纳 200mm 厚 MU100 空心砖, M10 水泥沙浆、 M7
5 混淆沙浆砌筑
2#厂房为钢结构厂房
第二章 施工组织及施工平面部署 1、施工组织 为全面实现我司就本工程对工程的承诺,保证优良、高效、安全、文明地达成该工程建设任务,我司将成立项目经理部,依照项目法施工的要务实行项目管理,对工程施工进行组织、指挥、管理、协调解控制
1 、项目部人员 项目部构成人员名单详见下表
项 目 姓 名 人 员 项目经理 技术负责人 施工员 质量员 安全员 资料员 1
2 、项目部管理目标 (1) 工期目标: 保证本工程在合同工期内达成
(2)质量目标: 保证本工程质量合格

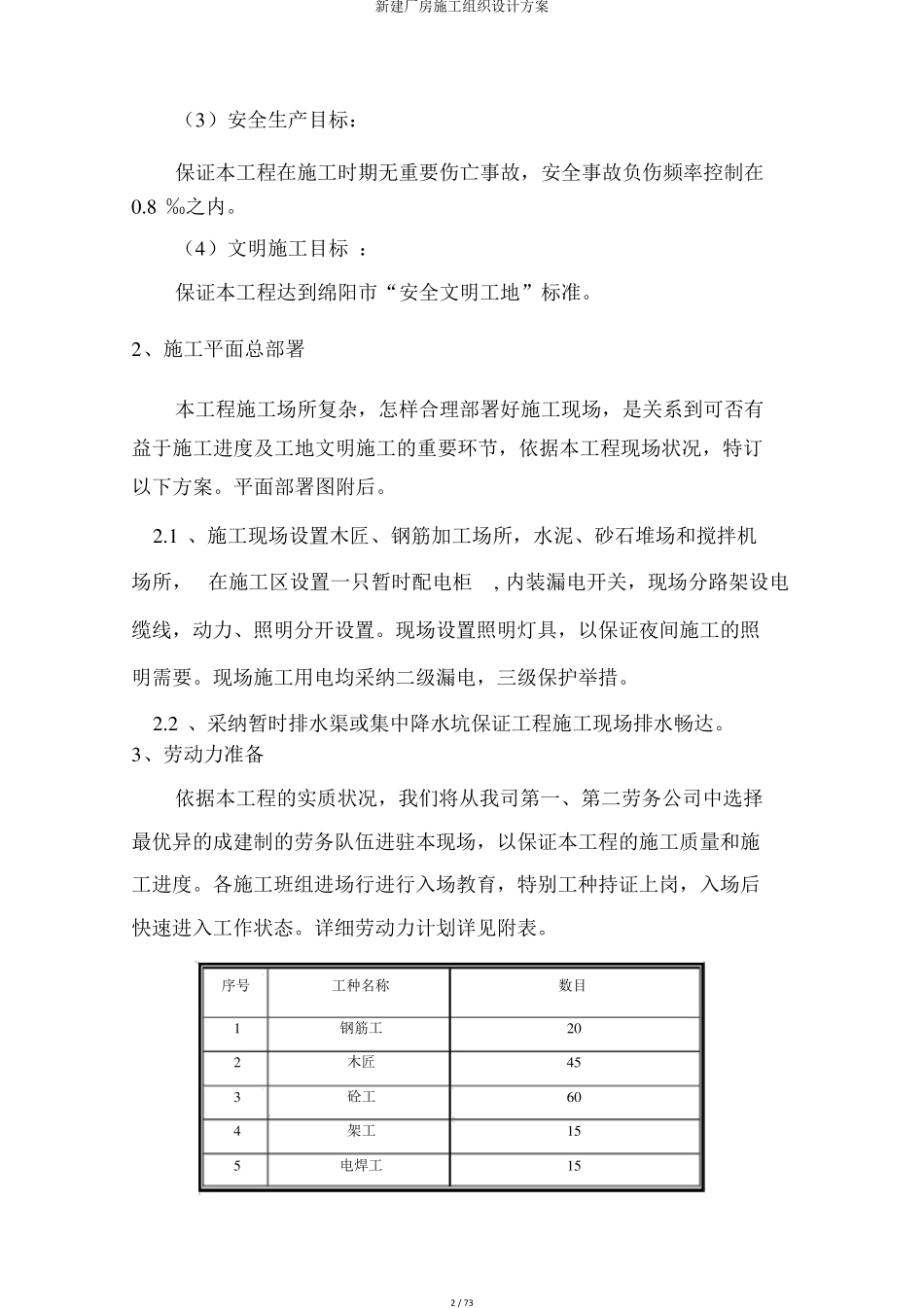

新建厂房施工组织设计方案 2 / 73 (3 )安全生产目标: 保证本工程在施工时期无重要伤亡事故,安全事故负伤频率控制在 0
(4 )文明施工目标 : 保证本工程达到绵阳市“安全文明工地”标准
2 、施工平面总部署 本工程施工场所复杂,怎样合理部署好施工现场,是关系到可否有益于施工进度及工地文明施工的重要环节,依据本工程现场状况,特订以下方案
平面部署图附后
1 、施工现场设置木匠、钢筋加工场所,水泥、砂石堆场和搅拌机 场所, 在施工区设置一只暂时配电柜 , 内装漏电开关,现场分路架设电 缆线,动力、照明分开设置
现场设置照明灯具,以保证夜间施工的照 明需要
现场施工用电均采纳二级漏电,三级保护举措
2 、采纳暂时排水渠或集中降水坑保证工程施工现场排水畅达
3 、劳动力准备 依据本工程的实质状况,我们将从我
