浆砌石护面墙施工方案 1
工程概况及主要工程量 1
1 工程概况 根据设计2007-021 号通知,由于现场实际地形发生变化,对场内左岸低线公路做了调整,在K0+0
00~K0+270m 段新增浆砌石护面墙
护面墙施工范围边坡高差在0~25m
护面墙为浆砌石结构,墙厚在0
9m 左右,施工难度极大,为规范、有序、安全的施工,特编制此施工方案
2 主要工程量 工程名称 单位 数量 备注 浆砌石护面墙 m³ 4000 2
施工布置 2
1 施工道路布置 本工程的施工场内交通以左岸低线公路、左岸上坝高线公路为主道路,完全满足施工要求
2 施工用水电布置 该工程水主要用于砂浆拌制、石料清洗、墙体养护,所以可以将左岸拌和楼附近的水池作为主要供水点,在φ150 的主供水管路上接φ48 分支供水管至施工部位
用电主要为卷扬设备、拌和设备以及各种小型用电设备及照明用电,从2#施工支洞下游侧变压器接线,引至施工部位供施工使用
3 料场布置 浆砌石所用石料先从左岸低线公路上所堆渣料中选取,若不满足施工需求时,可通过导流洞前 临 时交通桥 ( 未 完成 ) 通往 上游2#渣场进 行 取料
施工方案及施工方法 3
1 施工方案 浆砌石施工部位范围广 、高差大,施工先从左岸低线公路K0+0
00 开 始 ,每 15 米 设置一 道伸 缩 缝
同 时开 始 两 段施工,两 段中间 配 置一 自 制升 降 机 , 先 用 载 重 汽 车 将 石 料 从 料 场 运 至 工 作 面 附 近 的 低 线 公 路 上 , 再 将 石 料 利 用 升降 机 从 低 线 公 路 运 至 砌 筑 面
砌 筑 时 从 下 向 上 , 严 禁 从 上 向 下 卸 料 , 避 免 造 成 人 员 及 机 械 设 备 损 伤 事故

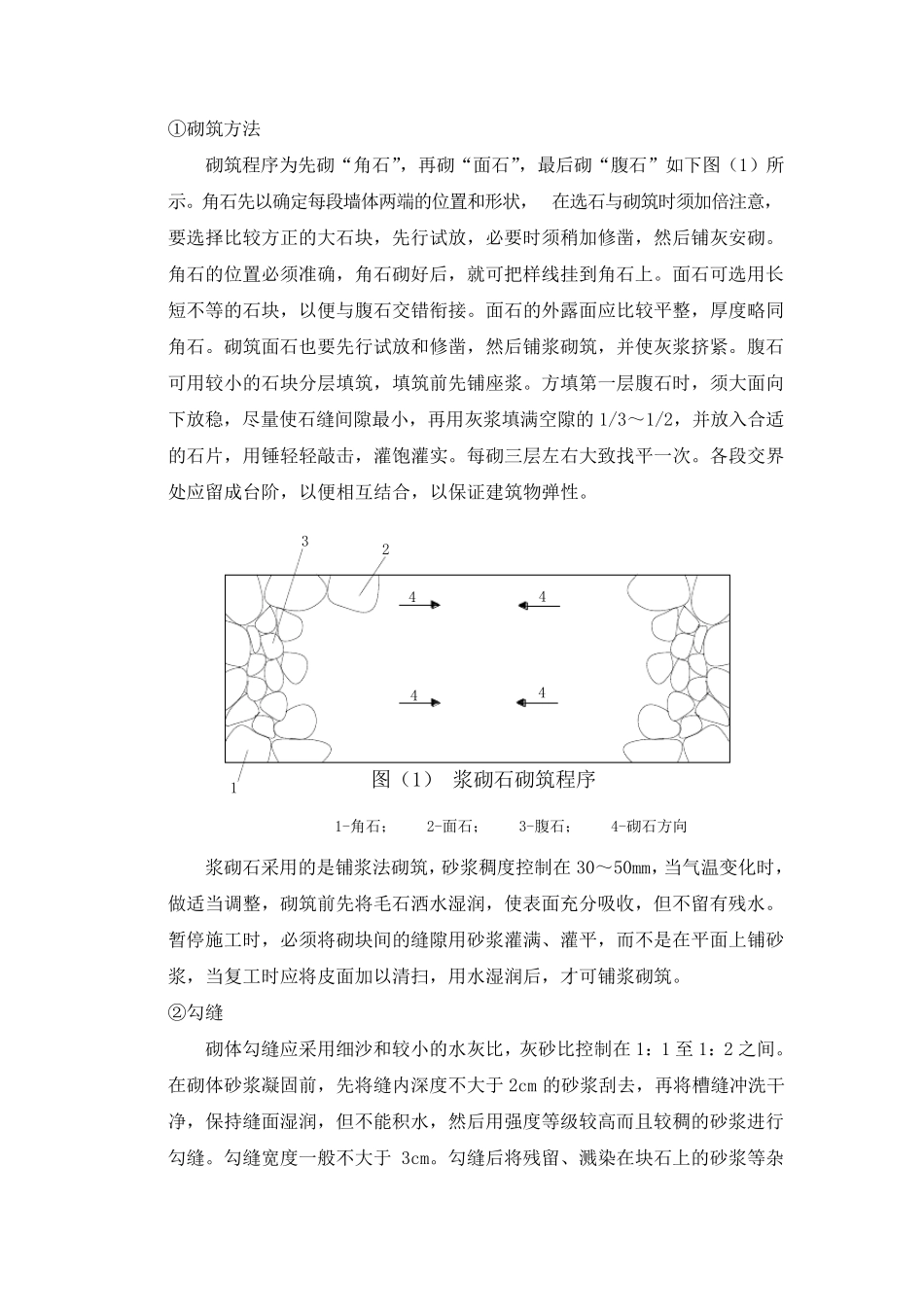

排 水 孔 施 工 在 浆 砌 石 砌 筑 时 穿
