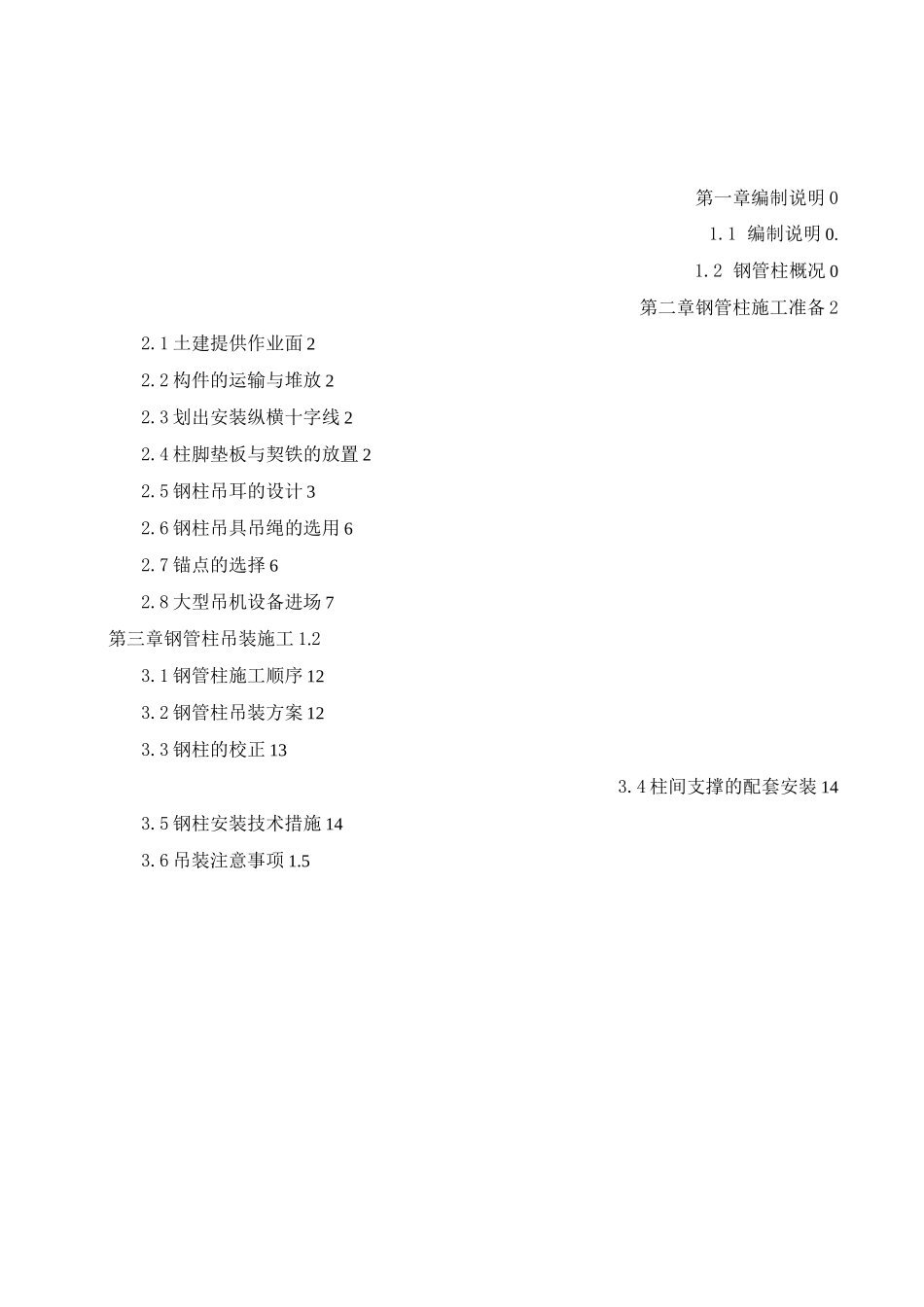

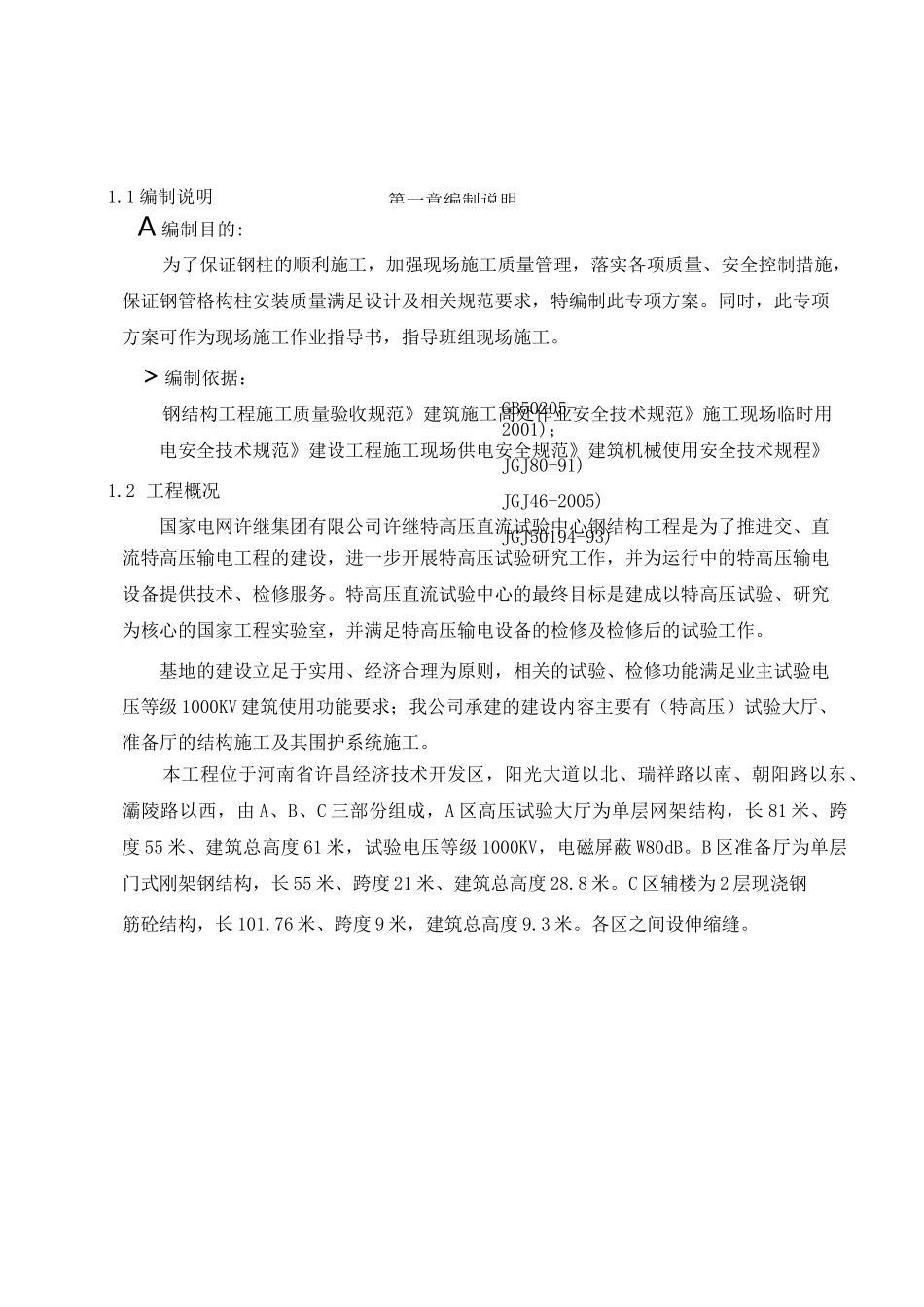

第一章编制说明 01.1 编制说明 0.1.2 钢管柱概况 0第二章钢管柱施工准备 22.1 土建提供作业面 22.2 构件的运输与堆放 22.3 划出安装纵横十字线 22.4 柱脚垫板与契铁的放置 22.5 钢柱吊耳的设计 32.6 钢柱吊具吊绳的选用 62.7 锚点的选择 62.8 大型吊机设备进场 7第三章钢管柱吊装施工 1.23.1 钢管柱施工顺序 123.2 钢管柱吊装方案 123.3 钢柱的校正 133.4 柱间支撑的配套安装 143.5 钢柱安装技术措施 143.6 吊装注意事项 1.5第一章编制说明GB50205-2001);JGJ80-91)JGJ46-2005)JGJ50194-93)1.1 编制说明A 编制目的:为了保证钢柱的顺利施工,加强现场施工质量管理,落实各项质量、安全控制措施,保证钢管格构柱安装质量满足设计及相关规范要求,特编制此专项方案。同时,此专项方案可作为现场施工作业指导书,指导班组现场施工。>编制依据:钢结构工程施工质量验收规范》建筑施工高处作业安全技术规范》施工现场临时用电安全技术规范》建设工程施工现场供电安全规范》建筑机械使用安全技术规程》1.2 工程概况国家电网许继集团有限公司许继特高压直流试验中心钢结构工程是为了推进交、直流特高压输电工程的建设,进一步开展特高压试验研究工作,并为运行中的特高压输电设备提供技术、检修服务。特高压直流试验中心的最终目标是建成以特高压试验、研究为核心的国家工程实验室,并满足特高压输电设备的检修及检修后的试验工作。基地的建设立足于实用、经济合理为原则,相关的试验、检修功能满足业主试验电压等级 1000KV 建筑使用功能要求;我公司承建的建设内容主要有(特高压)试验大厅、准备厅的结构施工及其围护系统施工。本工程位于河南省许昌经济技术开发区,阳光大道以北、瑞祥路以南、朝阳路以东、灞陵路以西,由 A、B、C 三部份组成,A 区高压试验大厅为单层网架结构,长 81 米、跨度 55 米、建筑总高度 61 米,试验电压等级 1000KV,电磁屏蔽 W80dB。B 区准备厅为单层门式刚架钢结构,长 55 米、跨度 21 米、建筑总高度 28.8 米。C 区辅楼为 2 层现浇钢筋砼结构,长 101.76 米、跨度 9 米,建筑总高度 9.3 米。各区之间设伸缩缝。总体模型图第二章钢管柱施工准备2.1 土建提供作业面(1) 总包或基础施工单位完成 1~14 轴/A~J 轴所有桩基施工,同时完成 1~14 轴/A~J 轴的承台施工。柱脚承台要求完成承台和地梁的拆模和回填,具备钢柱吊装条件。(2) 建议 1~14 轴...
