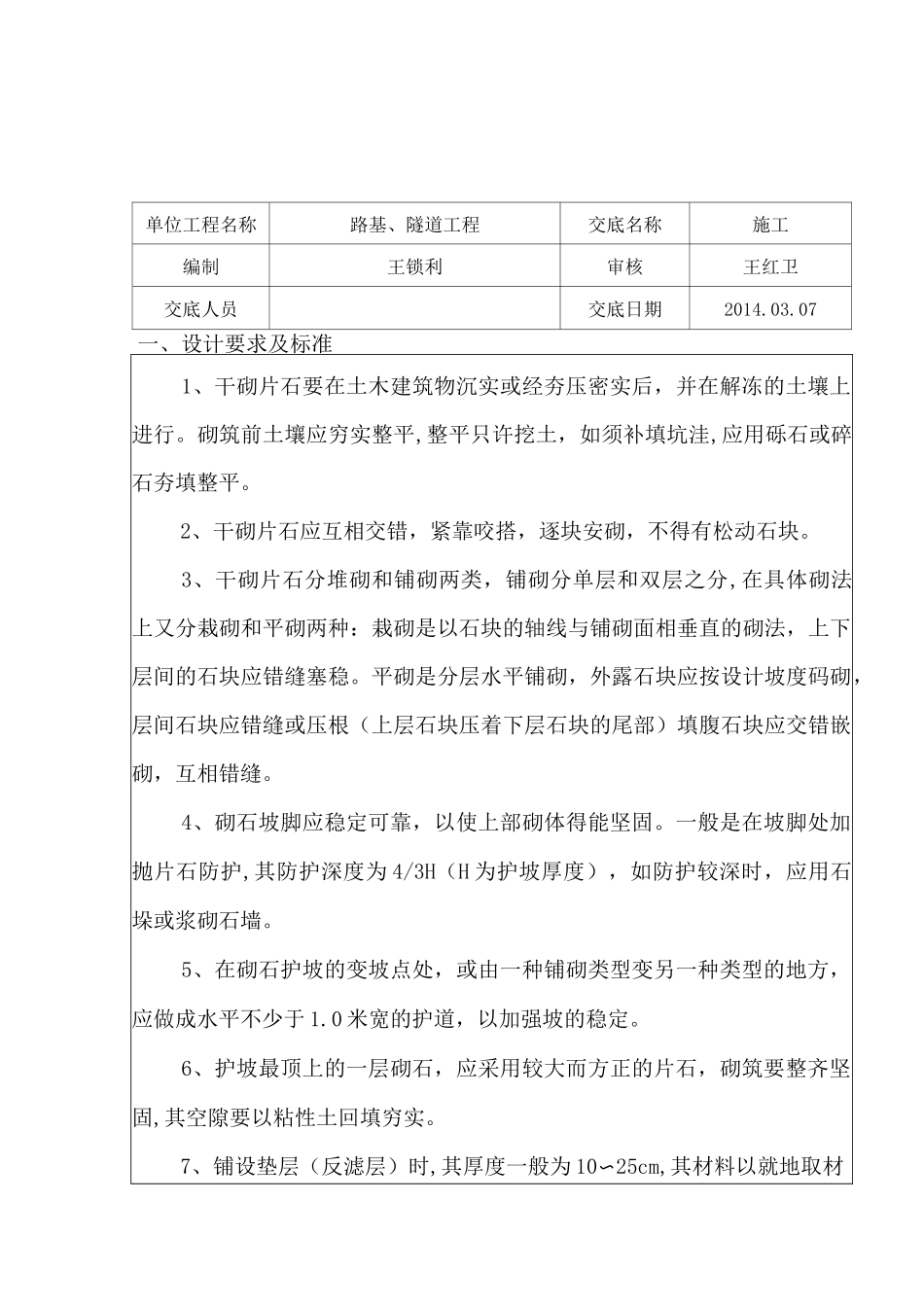

单位工程名称路基、隧道工程交底名称施工编制王锁利审核王红卫交底人员交底日期2014
07一、设计要求及标准1、干砌片石要在土木建筑物沉实或经夯压密实后,并在解冻的土壤上进行
砌筑前土壤应穷实整平,整平只许挖土,如须补填坑洼,应用砾石或碎石夯填整平
2、干砌片石应互相交错,紧靠咬搭,逐块安砌,不得有松动石块
3、干砌片石分堆砌和铺砌两类,铺砌分单层和双层之分,在具体砌法上又分栽砌和平砌两种:栽砌是以石块的轴线与铺砌面相垂直的砌法,上下层间的石块应错缝塞稳
平砌是分层水平铺砌,外露石块应按设计坡度码砌,层间石块应错缝或压根(上层石块压着下层石块的尾部)填腹石块应交错嵌砌,互相错缝
4、砌石坡脚应稳定可靠,以使上部砌体得能坚固
一般是在坡脚处加抛片石防护,其防护深度为 4/3H(H 为护坡厚度),如防护较深时,应用石垛或浆砌石墙
5、在砌石护坡的变坡点处,或由一种铺砌类型变另一种类型的地方,应做成水平不少于 1
0 米宽的护道,以加强坡的稳定
6、护坡最顶上的一层砌石,应采用较大而方正的片石,砌筑要整齐坚固,其空隙要以粘性土回填穷实

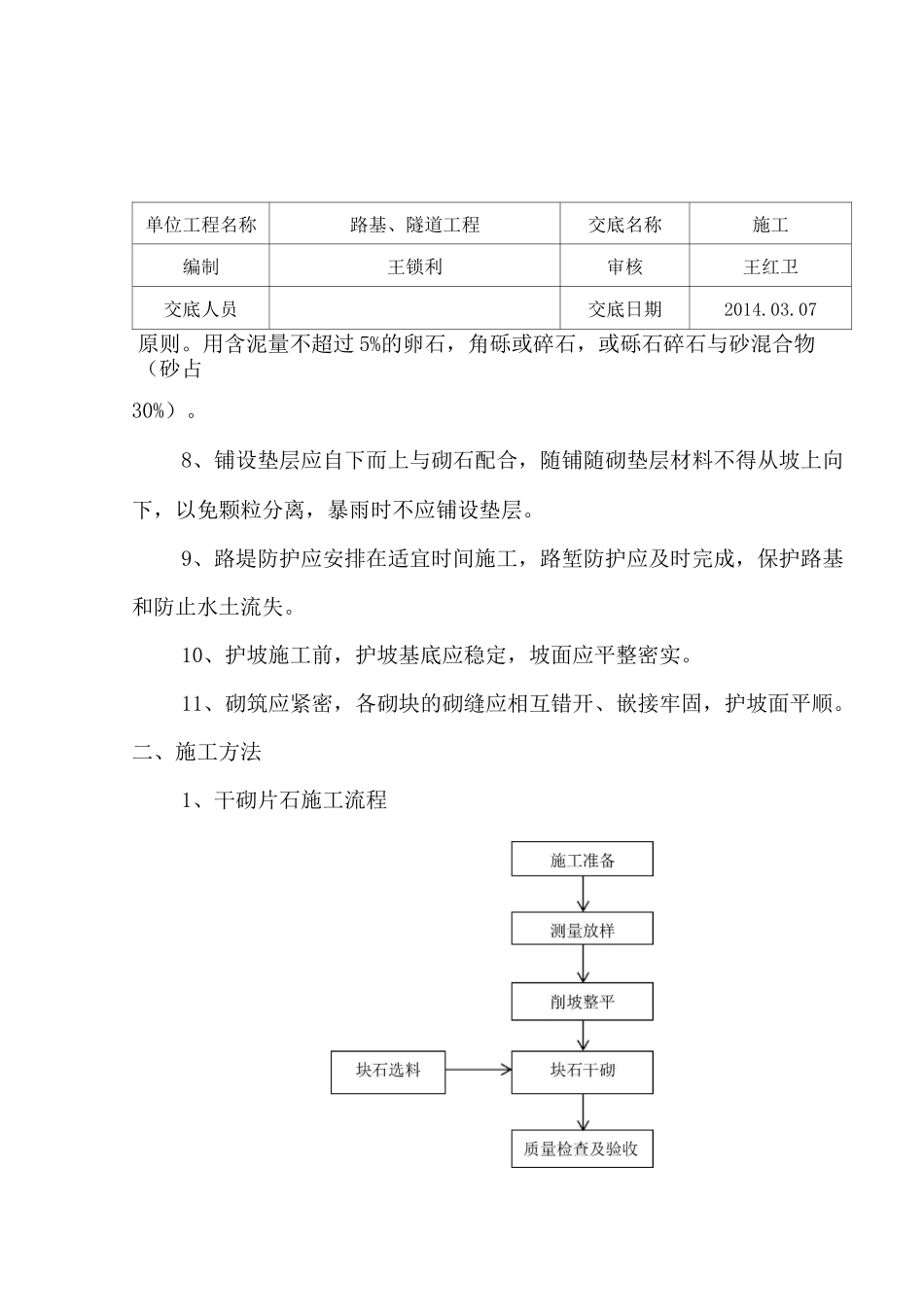

7、铺设垫层(反滤层)时,其厚度一般为 10〜25cm,其材料以就地取材为单位工程名称路基、隧道工程交底名称施工编制王锁利审核王红卫交底人员交底日期2014
用含泥量不超过 5%的卵石,角砾或碎石,或砾石碎石与砂混合物(砂占30%)
8、铺设垫层应自下而上与砌石配合,随铺随砌垫层材料不得从坡上向下,以免颗粒分离,暴雨时不应铺设垫层
9、路堤防护应安排在适宜时间施工,路堑防护应及时完成,保护路基和防止水土流失
10、护坡施工前,护坡基底应稳定,坡面应平整密实
11、砌筑应紧密,各砌块的砌缝应相互错开、嵌接牢固,护坡面平顺
二、施工方法1、干砌片石施工流程技术交底书(二级)交底单位:九景衢铁路 JQJXZQ-5 标项目部二分部编号:
