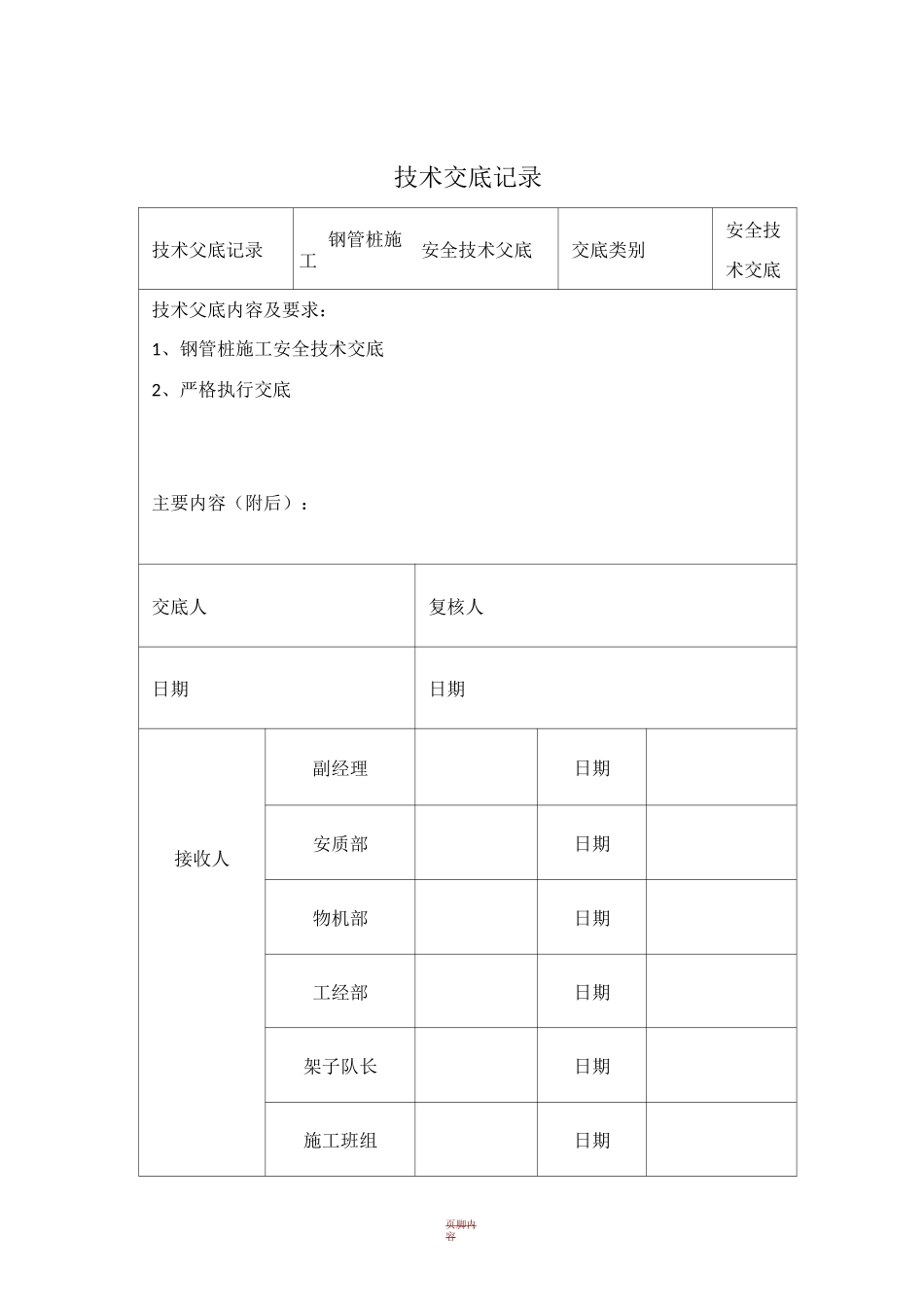

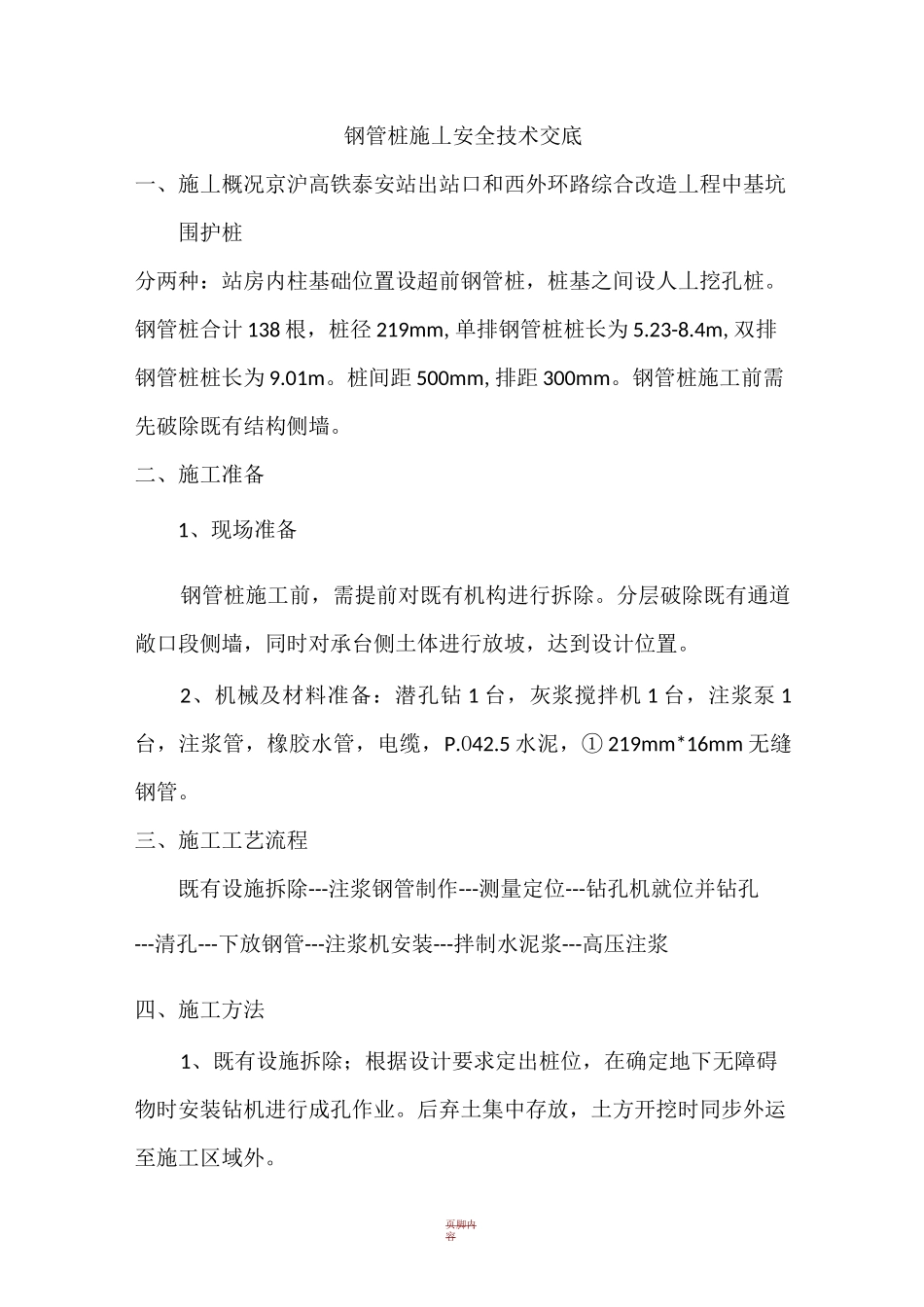

页脚内容技术交底记录技术父底记录钢管桩施工安全技术父底交底类别安全技术交底技术父底内容及要求:1、钢管桩施工安全技术交底2、严格执行交底主要内容(附后):交底人复核人日期日期接收人副经理日期安质部日期物机部日期工经部日期架子队长日期施工班组日期页脚内容钢管桩施丄安全技术交底一、施丄概况京沪高铁泰安站出站口和西外环路综合改造丄程中基坑围护桩分两种:站房内柱基础位置设超前钢管桩,桩基之间设人丄挖孔桩
钢管桩合计 138 根,桩径 219mm,单排钢管桩桩长为 5
4m,双排钢管桩桩长为 9
桩间距 500mm,排距 300mm
钢管桩施工前需先破除既有结构侧墙
二、施工准备1、现场准备钢管桩施工前,需提前对既有机构进行拆除
分层破除既有通道敞口段侧墙,同时对承台侧土体进行放坡,达到设计位置
2、机械及材料准备:潜孔钻 1 台,灰浆搅拌机 1 台,注浆泵 1台,注浆管,橡胶水管,电缆,P
5 水泥,① 219mm*16mm 无缝钢管
三、施工工艺流程既有设施拆除---注浆钢管制作---测量定位---钻孔机就位并钻孔---清孔---下放钢管---注浆机安装---拌制水泥浆---高压注浆四、施工方法1、既有设施拆除;根据设计要求定出桩位,在确定地下无障碍物时安装钻机进行成孔作业
后弃土集中存放,土方开挖时同步外运至施工区域外

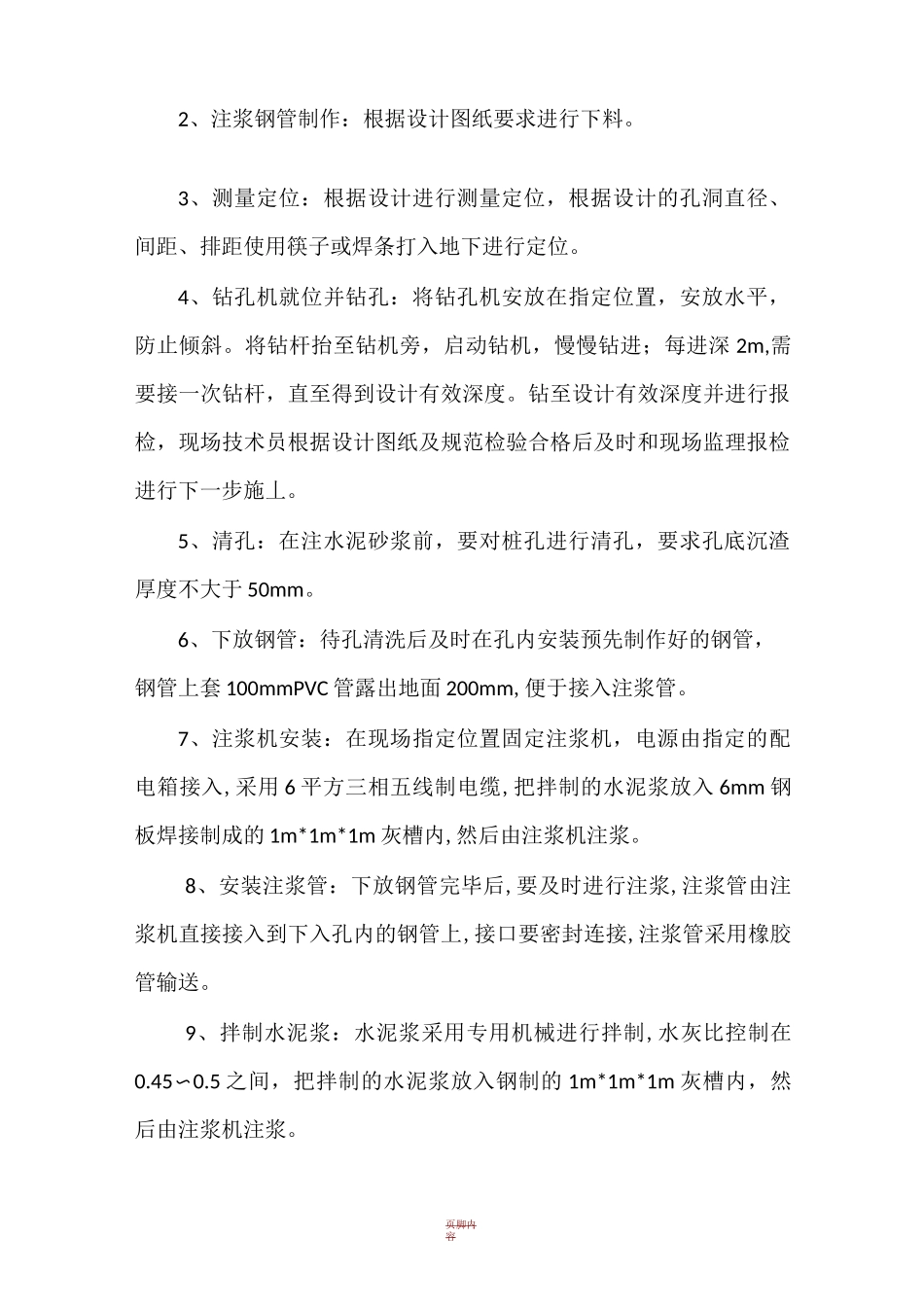

页脚内容2、注浆钢管制作:根据设计图纸要求进行下料
3、测量定位:根据设计进行测量定位,根据设计的孔洞直径、间距、排距使用筷子或焊条打入地下进行定位
4、钻孔机就位并钻孔:将钻孔机安放在指定位置,安放水平,防止倾斜
将钻杆抬至钻机旁,启动钻机,慢慢钻进;每进深 2m,需要接一次钻杆,直至得到设计有效深度
钻至设计有效深度并进行报检,现场技术员根据设计图纸及规范检验合格后及时和现场监理报检进行下一步施丄
5、清孔:在注水泥砂浆前,要对桩孔
