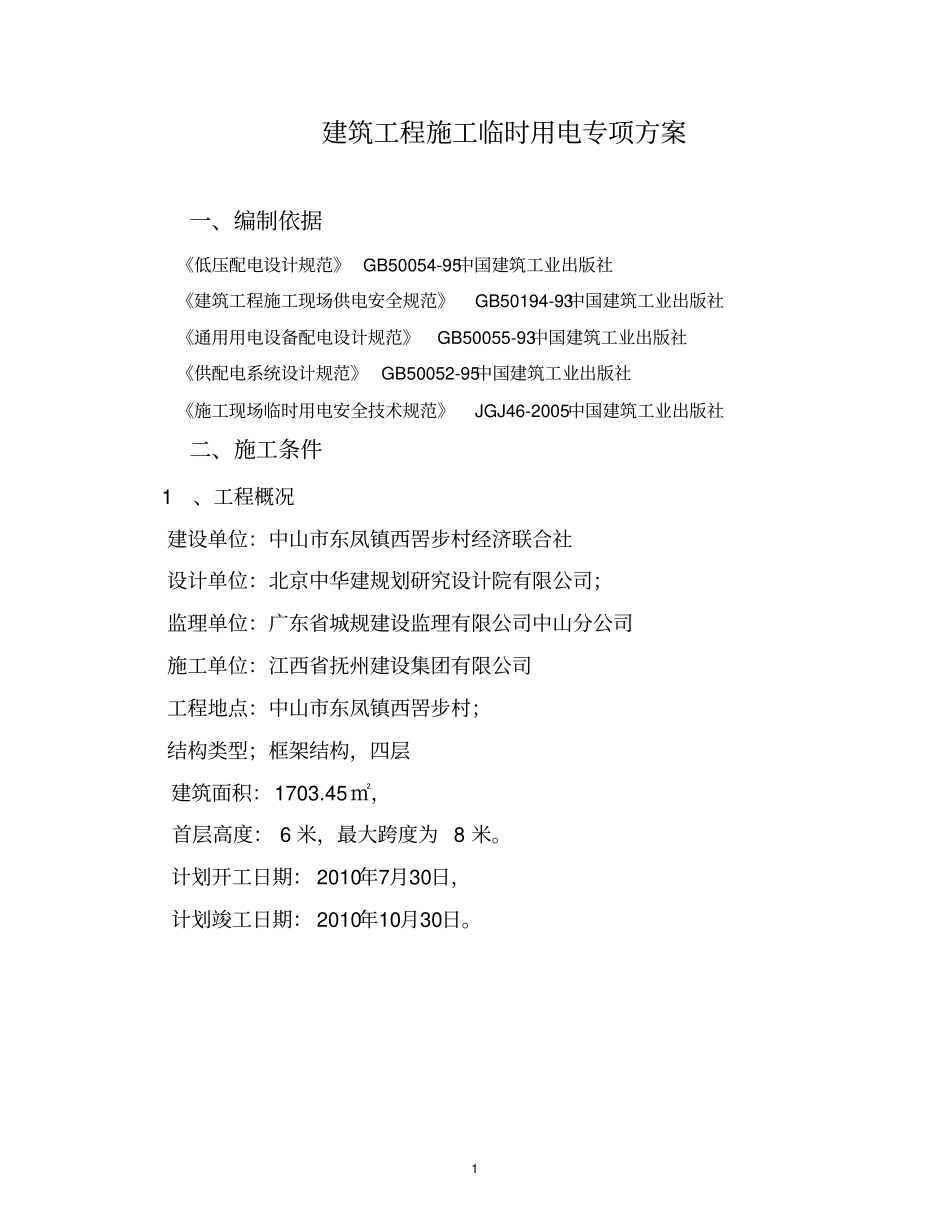

1 建筑工程施工临时用电专项方案一、编制依据《低压配电设计规范》 GB50054-95中国建筑工业出版社《建筑工程施工现场供电安全规范》GB50194-93中国建筑工业出版社《通用用电设备配电设计规范》GB50055-93中国建筑工业出版社《供配电系统设计规范》 GB50052-95中国建筑工业出版社《施工现场临时用电安全技术规范》JGJ46-2005中国建筑工业出版社二、施工条件 1、工程概况建设单位:中山市东凤镇西罟步村经济联合社设计单位:北京中华建规划研究设计院有限公司;监理单位:广东省城规建设监理有限公司中山分公司施工单位:江西省抚州建设集团有限公司工程地点:中山市东凤镇西罟步村;结构类型;框架结构,四层建筑面积:1703.45㎡,首层高度: 6 米,最大跨度为 8 米。计划开工日期: 2010年7月30日,计划竣工日期: 2010年10月30日。2 2、施工现场用电量统计表:------------------------------------------------------------------------序号机具名称型号安装功率 (kW) 数量合计功率 (kW 1 插入式振动器 ZX25 0.80 1 0.80 2 插入式振动器 ZX25 0.80 1 0.80 3 平板式振动器 ZB11 1.10 1 1.10 4 灰浆搅拌机 UJ100 2.20 1 2.20 5 灰浆搅拌机 UJ100 2.20 1 2.20 6 钢筋调直机 GT4/14 4.00 1 4.00 7 钢筋切断机 QJ40 7.00 1 7.00 8 钢筋弯曲机 GW40 3.00 1 3.00 9 交流电焊机 BX3-200-2 23.40 1 23.40 10 木工圆锯 MJ104 3.00 1 3.00 11 木工圆锯 MJ104 3.00 1 3.00 ------------------------------------------------------------------------三、设计内容和步骤 1 、现场勘探及初步设计: (1)本工程所在施工现场范围内无各种埋地管线。 (2)现场采用 380V低压供电,设一配电总箱, 内有计量设备,采用 TN-S系统供电。 (3)根据施工现场用电设备布置情况, 采用导线穿钢管埋地敷设, 布置位置及线路走向参见临时配电系统图及现场平面图,采用三级配电,两极防护。 (4)按照《 JGJ46-2005》规定制定施工组织设计,接地电阻R≤4Ω 。3 2 、确定用电负荷 : (1)、插入式振动器 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30 ×0.80 = 0.24 kW (2)、插入式振动器 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30 ×0.80 = 0.24 kW (3)、平板式振动器 Kx = 0.30 Cosφ = 0.70 tgφ = 1.02 Pjs = 0.30 ×1....
