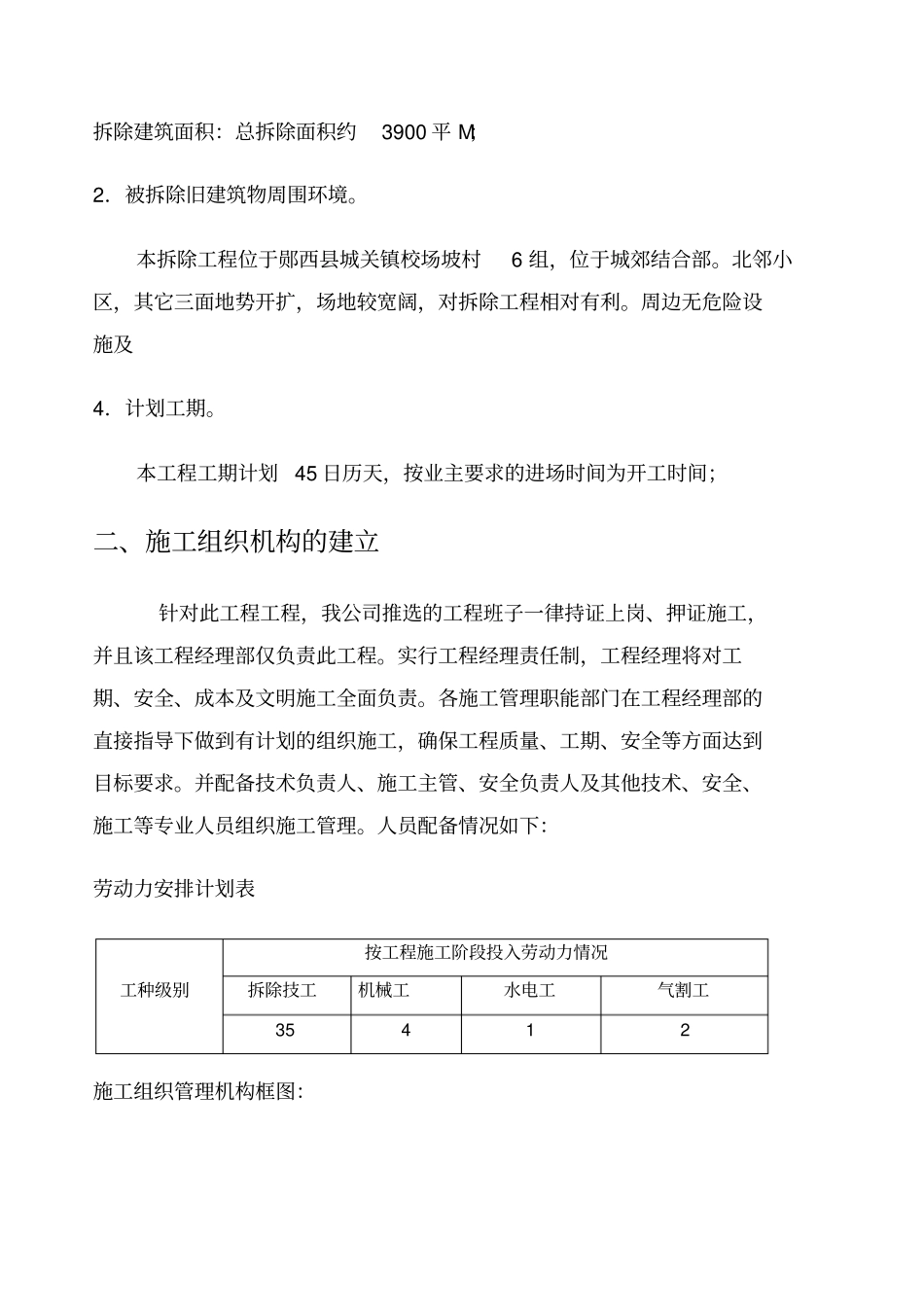

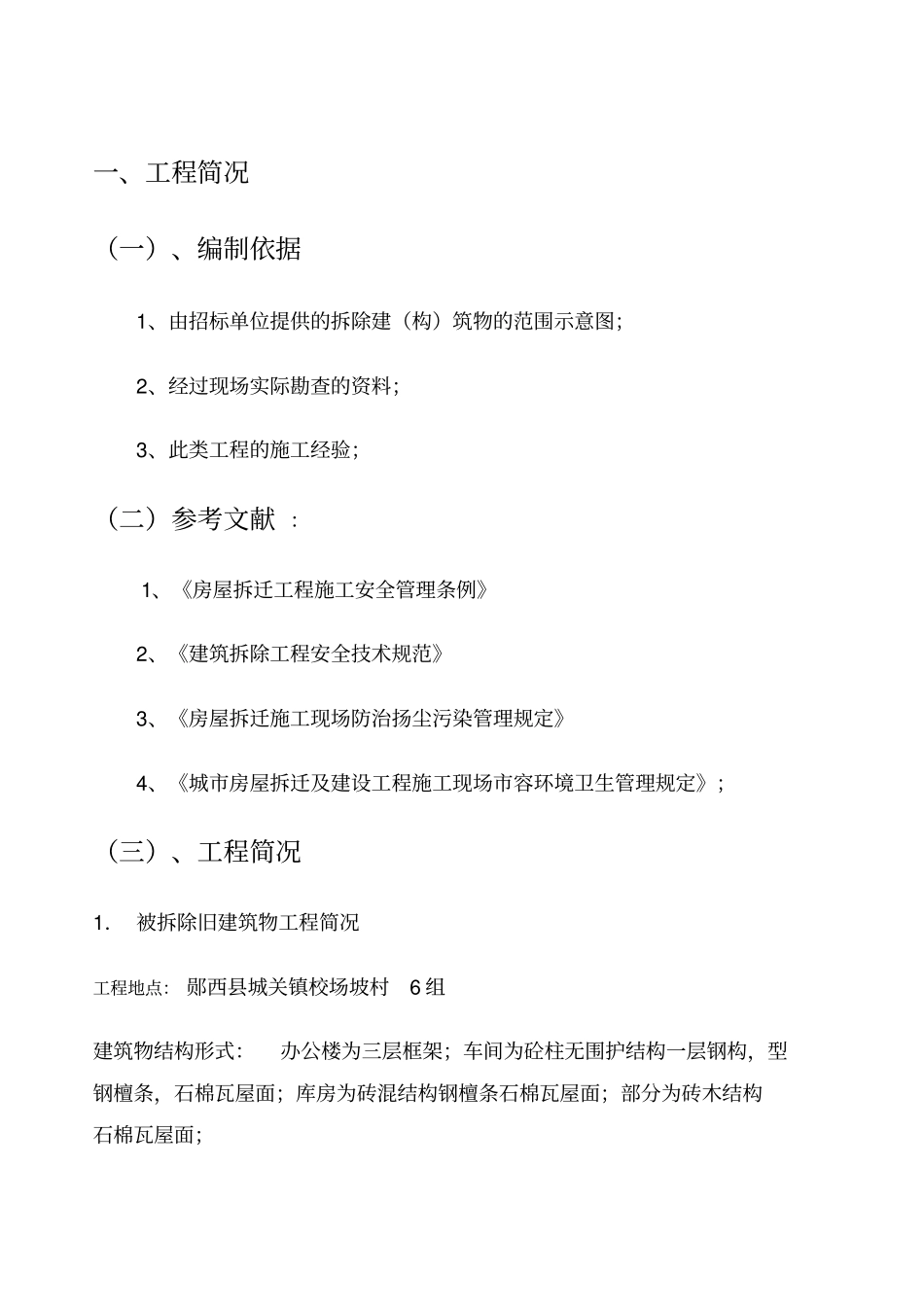

房屋拆除工程施工组织设计十堰市佳宜乐房屋拆迁有限公司一、工程简况(一)、编制依据1、由招标单位提供的拆除建(构)筑物的范围示意图;2、经过现场实际勘查的资料;3、此类工程的施工经验;(二)参考文献 :1、《房屋拆迁工程施工安全管理条例》2、《建筑拆除工程安全技术规范》3、《房屋拆迁施工现场防治扬尘污染管理规定》4、《城市房屋拆迁及建设工程施工现场市容环境卫生管理规定》;(三)、工程简况1. 被拆除旧建筑物工程简况工程地点: 郧西县城关镇校场坡村6 组建筑物结构形式:办公楼为三层框架;车间为砼柱无围护结构一层钢构,型钢檀条,石棉瓦屋面;库房为砖混结构钢檀条石棉瓦屋面;部分为砖木结构石棉瓦屋面;拆除建筑面积:总拆除面积约3900 平 M;2.被拆除旧建筑物周围环境。本拆除工程位于郧西县城关镇校场坡村6 组,位于城郊结合部。北邻小区,其它三面地势开扩,场地较宽阔,对拆除工程相对有利。周边无危险设施及4.计划工期。本工程工期计划45 日历天,按业主要求的进场时间为开工时间;二、施工组织机构的建立针对此工程工程,我公司推选的工程班子一律持证上岗、押证施工,并且该工程经理部仅负责此工程。实行工程经理责任制,工程经理将对工期、安全、成本及文明施工全面负责。各施工管理职能部门在工程经理部的直接指导下做到有计划的组织施工,确保工程质量、工期、安全等方面达到目标要求。并配备技术负责人、施工主管、安全负责人及其他技术、安全、施工等专业人员组织施工管理。人员配备情况如下:劳动力安排计划表工种级别按工程施工阶段投入劳动力情况拆除技工机械工水电工气割工35412施工组织管理机构框图:三、拆除工程施工准备1.技术准备工作(1) 施工技术人员要认真审阅建设单位提供的以下资料:拆除工程的有关图纸和资料;拆除工程涉及区域的地上、地下建筑及设施分布情况资料。全面了解拆除工程的图纸和资料,进行实地勘察。弄清建筑物的结构情况、建筑情况、水电及设备管道情况。(2)学习有关规范和安全技术文件。(3)明确周围环境、场地、道路、水电设备管道、房屋情况等。(4)向进场施工人员进行安全技术教育。2.现场准备(1)施工前,要认真检查影响拆除工程安全施工的各种管线的切断、迁移工作是否完毕,确认安全后方可施工。清(2)疏通运输道路,接通施工中临时用水、电源。(3)切断被拆建筑物的水、电、煤气管道等。(4)向周围群众出示安民告示,在拆除危险区域设置警戒标志。3...
