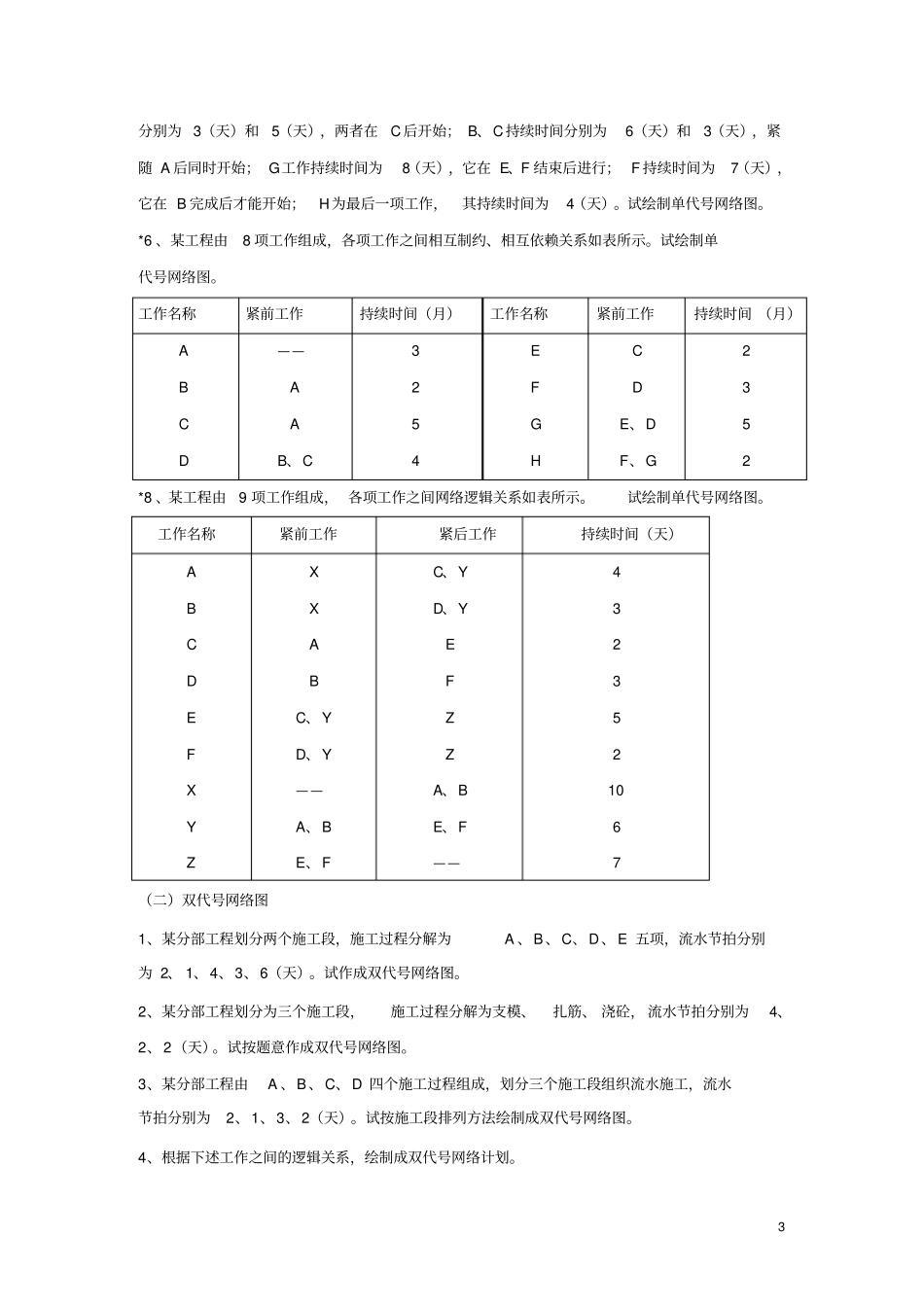

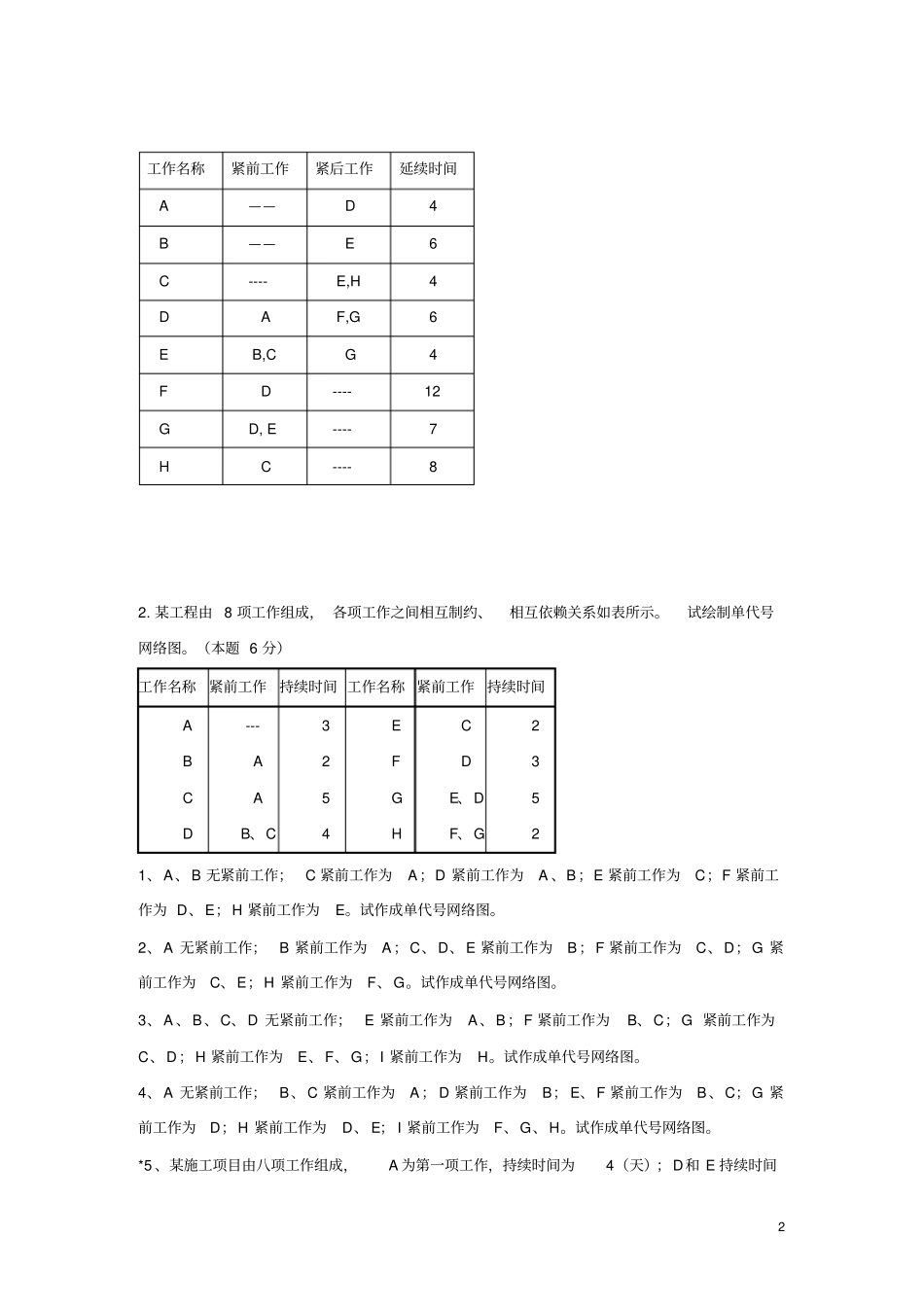

1 建筑施工组织设计与施工管理案例试题5
1 流水施工l .某分部工程由四个分项工程组成,即A、B、C、D四个施工过程,分解成四个施工段,各施工过程的流水节拍均为4 天,根据工艺要求,A完成后需技术间歇2 天,而 C与 D安排搭接施工2 天,试组织等节拍流水,计算流水组总工期并绘制流水施工进度表
(本题7 分)施工过程施 工 进 度 (天) A B C D 3
某单层工业厂房柱基土方为3450 m3
,采用人工挖土
每工时间定额为0
154 天/m3,每天一班施工,班里出勤人数13 人,划分四个流水段,试求:(1) 完成挖土所需劳动总量为多少
(2)一个流水段所需时间为多少
(3) 完成柱基土方任务所需时间
(本题 6 分)5
2 网络计划1
某分部工程划分为三个施工段,施工过程分解为A、B、C、D、E五项, 流水节拍分别为2、l 、4、3、 6( 天)
试作双代号网络图
(本题 7 分)2
按下述工作逻辑关系作双代号网络计划图(本题7 分)2 工作名称紧前工作紧后工作延续时间 A ——D 4 B ——E 6 C ---- E,H 4 D A F,G 6 E B,C G 4 F D ---- 12 G D, E ---- 7 H C ---- 8 2
某工程由 8 项工作组成, 各项工作之间相互制约、相互依赖关系如表所示
试绘制单代号网络图
(本题 6 分)工作名称紧前工作持续时间 工作名称 紧前工作持续时间A B C D --- A A B、C 3 2 5 4 E F G H C D E、D F、G 2 3 5 2 1、A、B 无紧前工作;C 紧前工作为A;D 紧前工作为A 、B;E 紧前工作为C;F 紧前工作为 D、E;H 紧前工作为E
试作成单代号网络图
2、A 无紧前工作;B 紧前工作为A;C、D、E 紧前工作为B;F 紧前工作为C、D;G 紧前工
