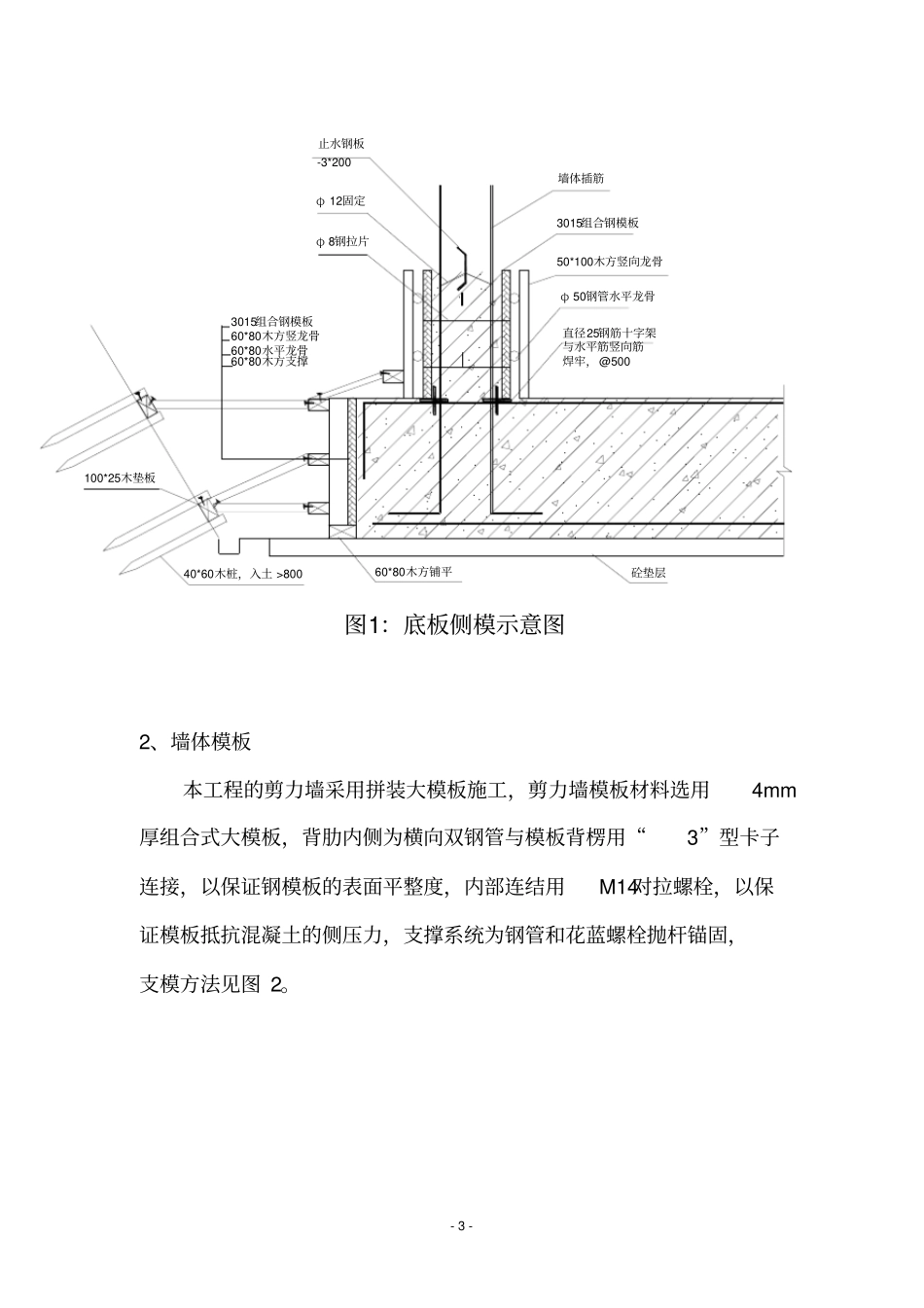

建设工程项目模板工程施工方案编制人:审核人:xx 建设工程有限公司项目部2016 年 5 月 6 日- 2 - 一、一般施工原则1、模板的制作及安装要保证其足够的强度、刚度和稳定性,又要构造简单、安拆方便。2、模板表面应平整洁净,尺寸准确,接缝严密,支撑牢固,使用前先刷脱模剂,防止暴晒。3、模板支撑系统必须与施工脚手架完全脱开,以防止脚手架移动而造成模板变形或混凝土开裂。4、模板施工的同时,各种予留孔洞、埋件、套管等均应正确予埋,安装牢固,防止遗漏。5、模板需待混凝土达到规范规定的设计强度后方可拆除。6、现浇钢筋混凝土梁、板,当跨度≥4m时模板应起拱,设计无具体要求时,起拱高度宜为全跨长度的1/1000 ~3/1000。二、主要模板施工方法1、底板侧模模板材料选用 3015组合式钢模板 , 背肋为 50×100木方 , 支撑系统为Ф 50钢管和木方相结合。支模方法见图 1。- 3 - 2、墙体模板本工程的剪力墙采用拼装大模板施工,剪力墙模板材料选用4mm厚组合式大模板,背肋内侧为横向双钢管与模板背楞用“3”型卡子连接,以保证钢模板的表面平整度,内部连结用M14对拉螺栓,以保证模板抵抗混凝土的侧压力,支撑系统为钢管和花蓝螺栓抛杆锚固,支模方法见图 2。φ 8钢拉片图1:底板侧模示意图3015组合钢模板φ 12固定-3*200止水钢板100*25木垫板60*80木方支撑60*80水平龙骨60*80木方竖龙骨3015组合钢模板40*60木桩,入土 >80060*80木方铺平砼垫层焊牢, @500与水平筋竖向筋直径25钢筋十字架50*100木方竖向龙骨φ 50钢管水平龙骨墙体插筋- 4 - 工艺流程:安装内墙门洞模板及各种预埋件→签验隐蔽工程→安装内墙模板→安装外墙门窗洞口模板→安装外墙模板并拉结固定→浇筑混凝土→拆模。①大模施工前需编制专业实施方案,模板根据设计尺寸进行现场组装,表面应进行清理和除锈,刷脱模剂。②模板安装时按模板编号顺序遵循先内侧,后外侧,先横墙,后纵墙的原则安装就位,及时穿上对拉螺栓,确保大模稳定。③门窗洞口模板安装按定位基准调整固定,保证混凝土浇筑时不移位。80*60木方铺平M16对拉螺栓抛撑花蓝螺栓铁链图2:墙体模板支撑图4mm厚钢模板φ 50钢管水平支撑φ 50钢管竖向支撑- 5 - ④大模板支撑必须牢固,稳定,支撑点应设在坚固可靠处,不得与脚手架拉结。⑤拆模时保证混凝土棱角完整和不粘模为准,一般待墙体混凝土强度达到1.2MPa方可拆模,常温下约为 12小时。⑥大模板的拆除顺序应遵循先支后拆、后支...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

建设工程项目模板工程施工方案

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
