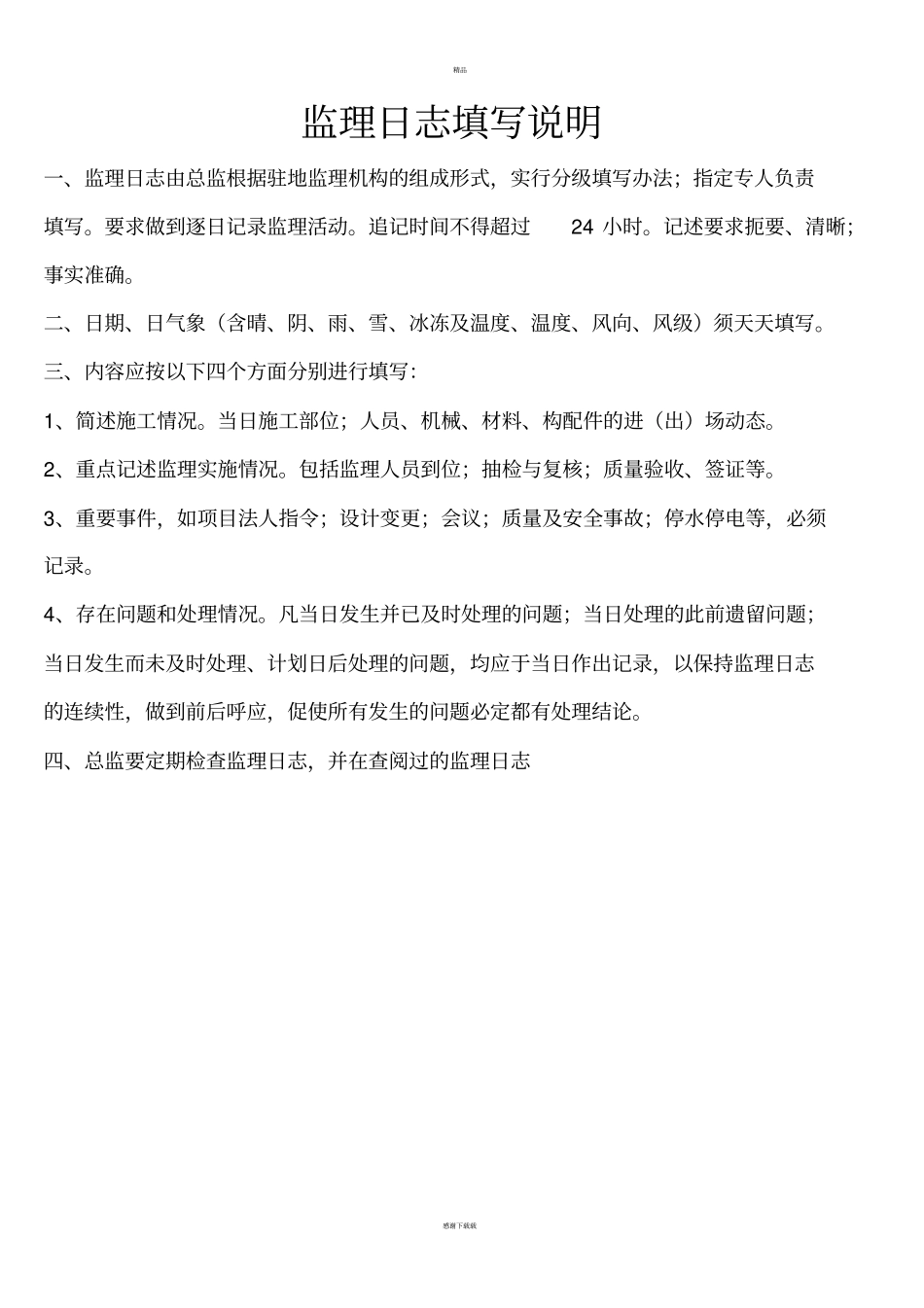

精品感谢下载载监理日志填写说明一、监理日志由总监根据驻地监理机构的组成形式,实行分级填写办法;指定专人负责填写
要求做到逐日记录监理活动
追记时间不得超过24 小时
记述要求扼要、清晰;事实准确
二、日期、日气象(含晴、阴、雨、雪、冰冻及温度、温度、风向、风级)须天天填写
三、内容应按以下四个方面分别进行填写:1、简述施工情况
当日施工部位;人员、机械、材料、构配件的进(出)场动态
2、重点记述监理实施情况
包括监理人员到位;抽检与复核;质量验收、签证等
3、重要事件,如项目法人指令;设计变更;会议;质量及安全事故;停水停电等,必须记录
4、存在问题和处理情况
凡当日发生并已及时处理的问题;当日处理的此前遗留问题;当日发生而未及时处理、计划日后处理的问题,均应于当日作出记录,以保持监理日志的连续性,做到前后呼应,促使所有发生的问题必定都有处理结论

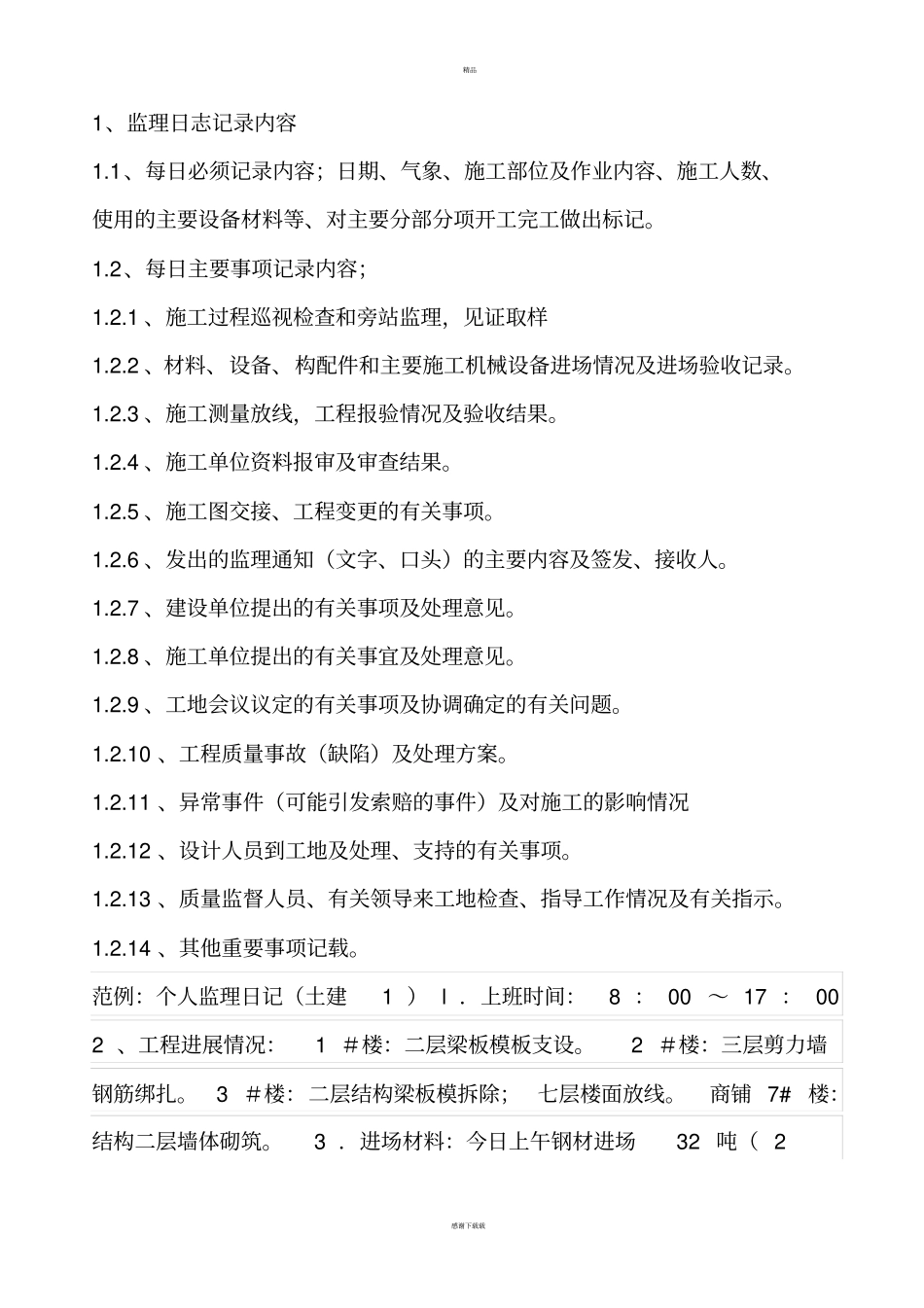

四、总监要定期检查监理日志,并在查阅过的监理日志精品感谢下载载1、监理日志记录内容1
1、每日必须记录内容;日期、气象、施工部位及作业内容、施工人数、使用的主要设备材料等、对主要分部分项开工完工做出标记
2、每日主要事项记录内容;1
1 、施工过程巡视检查和旁站监理,见证取样1
2 、材料、设备、构配件和主要施工机械设备进场情况及进场验收记录
3 、施工测量放线,工程报验情况及验收结果
4 、施工单位资料报审及审查结果
5 、施工图交接、工程变更的有关事项
6 、发出的监理通知(文字、口头)的主要内容及签发、接收人
7 、建设单位提出的有关事项及处理意见
8 、施工单位提出的有关事宜及处理意见
9 、工地会议议定的有关事项及协调确定的有关问题
10 、工程质量事故(缺陷)及处理方案

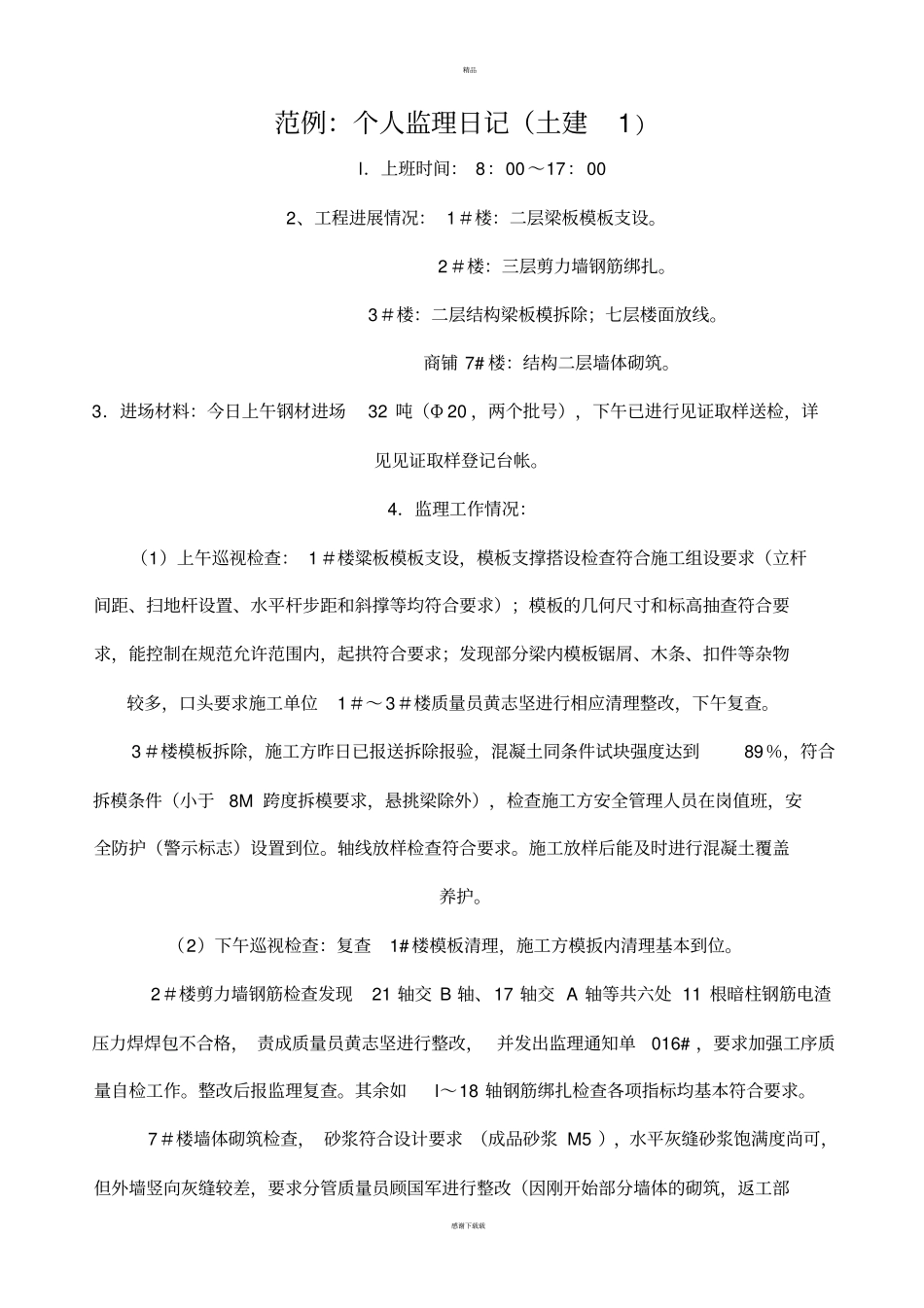

11 、异常事件(可能引发索赔的事件)及对施工的影响情况1
