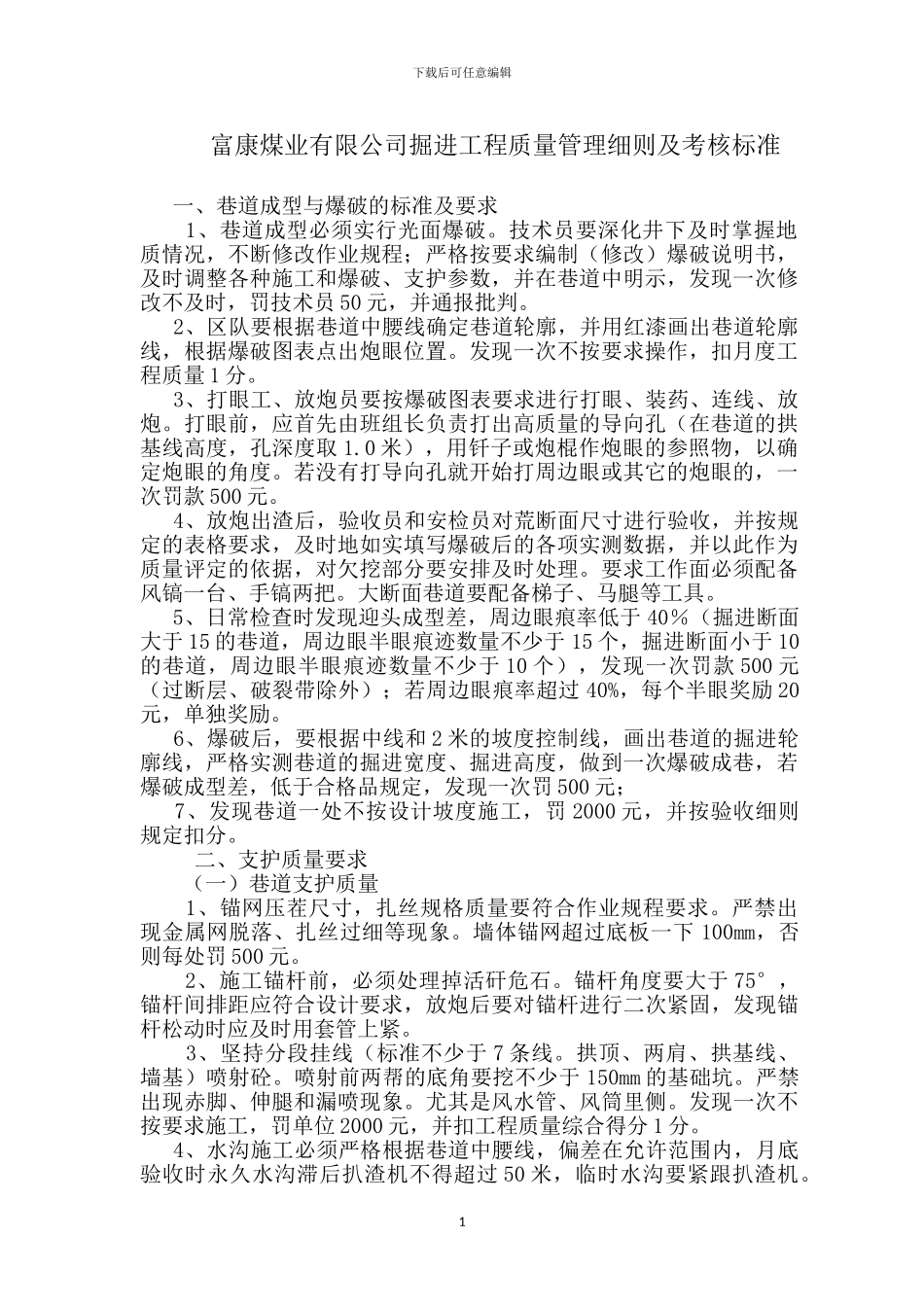

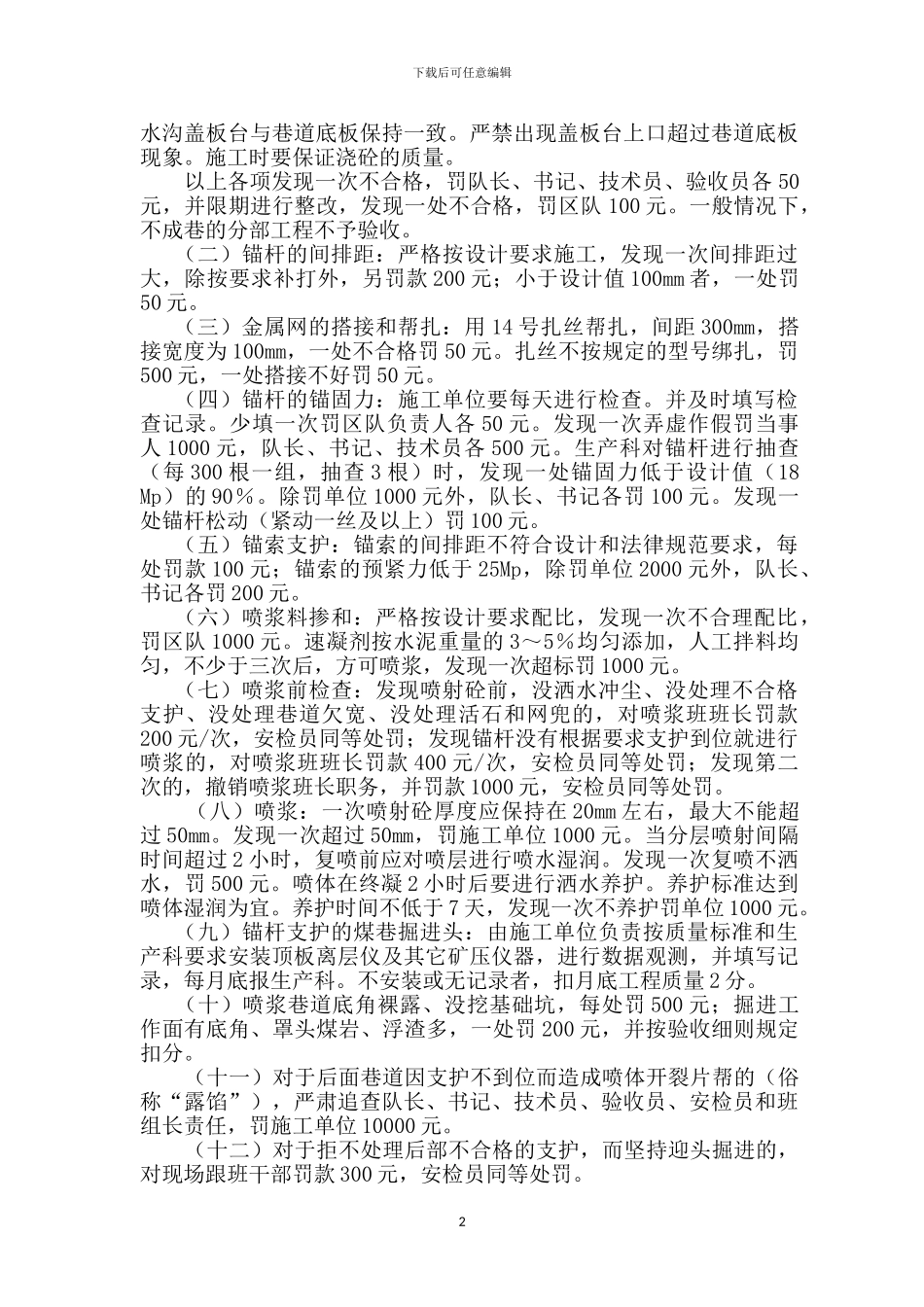

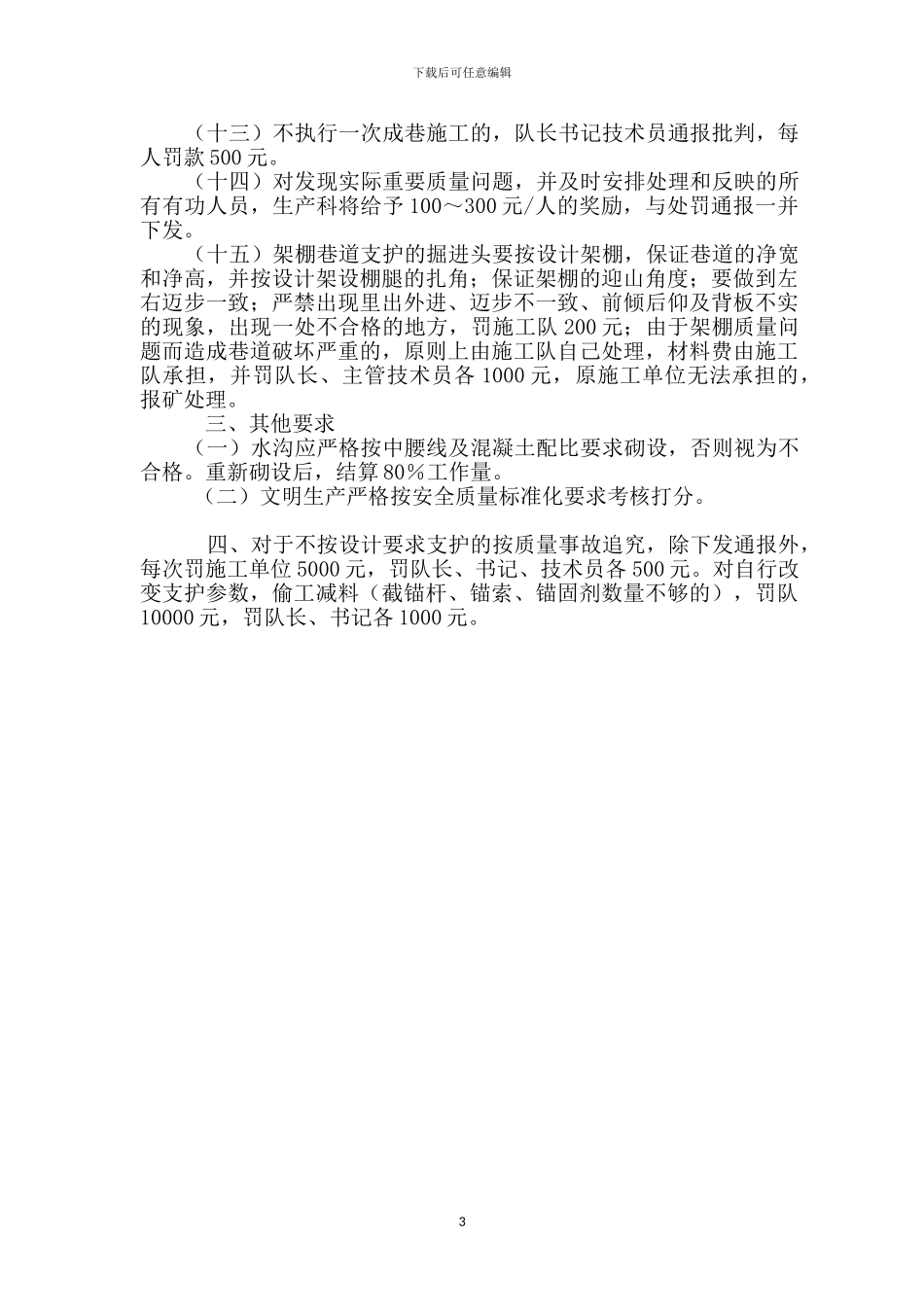

1下载后可任意编辑 富康煤业有限公司掘进工程质量管理细则及考核标准 一、巷道成型与爆破的标准及要求 1、巷道成型必须实行光面爆破。技术员要深化井下及时掌握地质情况,不断修改作业规程;严格按要求编制(修改)爆破说明书,及时调整各种施工和爆破、支护参数,并在巷道中明示,发现一次修改不及时,罚技术员 50 元,并通报批判。 2、区队要根据巷道中腰线确定巷道轮廓,并用红漆画出巷道轮廓线,根据爆破图表点出炮眼位置。发现一次不按要求操作,扣月度工程质量 1 分。 3、打眼工、放炮员要按爆破图表要求进行打眼、装药、连线、放炮。打眼前,应首先由班组长负责打出高质量的导向孔(在巷道的拱基线高度,孔深度取 1.0 米),用钎子或炮棍作炮眼的参照物,以确定炮眼的角度。若没有打导向孔就开始打周边眼或其它的炮眼的,一次罚款 500 元。 4、放炮出渣后,验收员和安检员对荒断面尺寸进行验收,并按规定的表格要求,及时地如实填写爆破后的各项实测数据,并以此作为质量评定的依据,对欠挖部分要安排及时处理。要求工作面必须配备风镐一台、手镐两把。大断面巷道要配备梯子、马腿等工具。 5、日常检查时发现迎头成型差,周边眼痕率低于 40%(掘进断面大于 15 的巷道,周边眼半眼痕迹数量不少于 15 个,掘进断面小于 10的巷道,周边眼半眼痕迹数量不少于 10 个),发现一次罚款 500 元(过断层、破裂带除外);若周边眼痕率超过 40%,每个半眼奖励 20元,单独奖励。 6、爆破后,要根据中线和 2 米的坡度控制线,画出巷道的掘进轮廓线,严格实测巷道的掘进宽度、掘进高度,做到一次爆破成巷,若爆破成型差,低于合格品规定,发现一次罚 500 元; 7、发现巷道一处不按设计坡度施工,罚 2000 元,并按验收细则规定扣分。 二、支护质量要求 (一)巷道支护质量 1、锚网压茬尺寸,扎丝规格质量要符合作业规程要求。严禁出现金属网脱落、扎丝过细等现象。墙体锚网超过底板一下 100mm,否则每处罚 500 元。 2、施工锚杆前,必须处理掉活矸危石。锚杆角度要大于 75°,锚杆间排距应符合设计要求,放炮后要对锚杆进行二次紧固,发现锚杆松动时应及时用套管上紧。 3、坚持分段挂线(标准不少于 7 条线。拱顶、两肩、拱基线、墙基)喷射砼。喷射前两帮的底角要挖不少于 150mm 的基础坑。严禁出现赤脚、伸腿和漏喷现象。尤其是风水管、风筒里侧。发现一次不按要求施工,罚单位 2000 元,并扣工程质...
