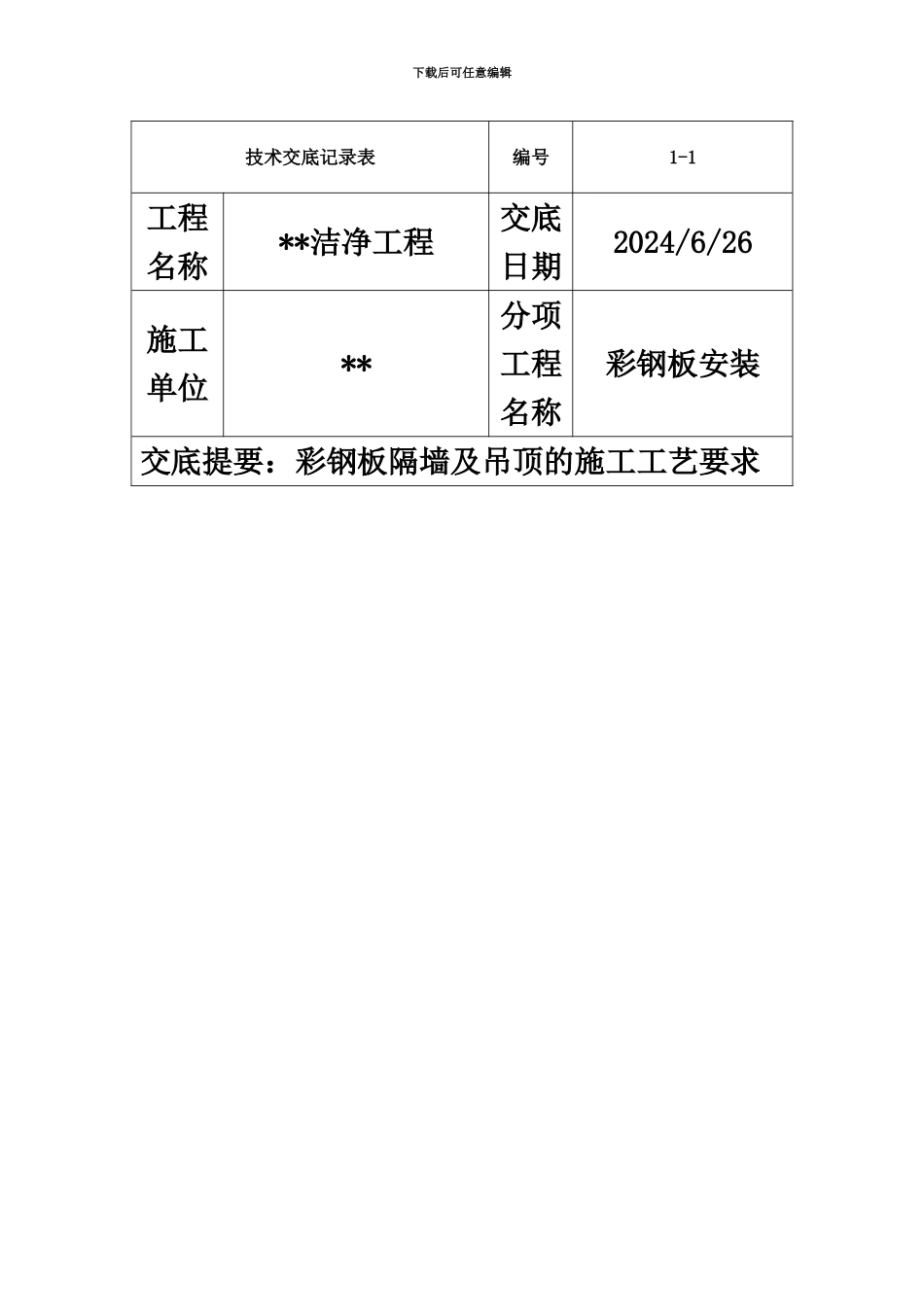

下载后可任意编辑ag 亚游集团平台洁净工程暖通技术交底书记录下载后可任意编辑ag 亚游集团平台技术交底记录表**洁净工程下载后可任意编辑技术交底记录表编号1-1工程名称**洁净工程交底日期2024/6/26施工单位**分项工程名称彩钢板安装交底提要:彩钢板隔墙及吊顶的施工工艺要求下载后可任意编辑交底内容:1、彩钢板应表面平整,无明显色差及损坏;切口平整
2、板与板的拼缝应均匀一致,大小在 2mm 左右
3、整个结构应无直角,全部用圆弧铝收边处理
4、板缝间应用硅胶密封
5、底槽的固定竖向每 20cm 一只螺丝,横向每 15cm 一只螺丝
6、圆角安装贴板应严密,安装平直,不可有弯曲现象
7、铝材接头拼缝隙严密,应严格在一水平面,不得错开
8、隔墙应垂直,吊顶应水平
9、结构的开口处都应收边密封处理
交底人**接收人**洁净工程技术交底记录表编号2-1下载后可任意编辑工程名称**洁净工程交底日期2024/6/26施工单位**分项工程名称电线、照明系统安装交底提要:线管铺设的工艺要求交底内容:一、线管铺设1
1 管子安装前必须消除管内毛刺和铁锈,并涂以防腐漆,电线管的连接必须采纳丝扣连接,焊管采纳套管连接,管子需用钢锯切断,严禁用火焰、电焊切割
2 电管的弯头应用符合要求的弯管器弯制,弯曲处不得产生皱裂现象,椭圆度不得超过管径的 10%
3 管子在穿过伸缩缝或沉降缝时,应装接线盒,金属软管作为补偿装置,并做好接地柔性跨接
4 预埋管线管较长、弯头较多时,应预先穿好拉线铁丝以利穿线顺利进行
5 所有线管均为暗管
下载后可任意编辑交底人**接收人**洁净工程技术交底记录表编号2-2工程名称**洁净工程交底日期2024/6/26施工单位**分项工程名称电线、照明系统安装交底提要:管内穿线与电缆敷设的工艺要求下载后可任意编辑交底内容:二、管内穿线与电缆敷设2
