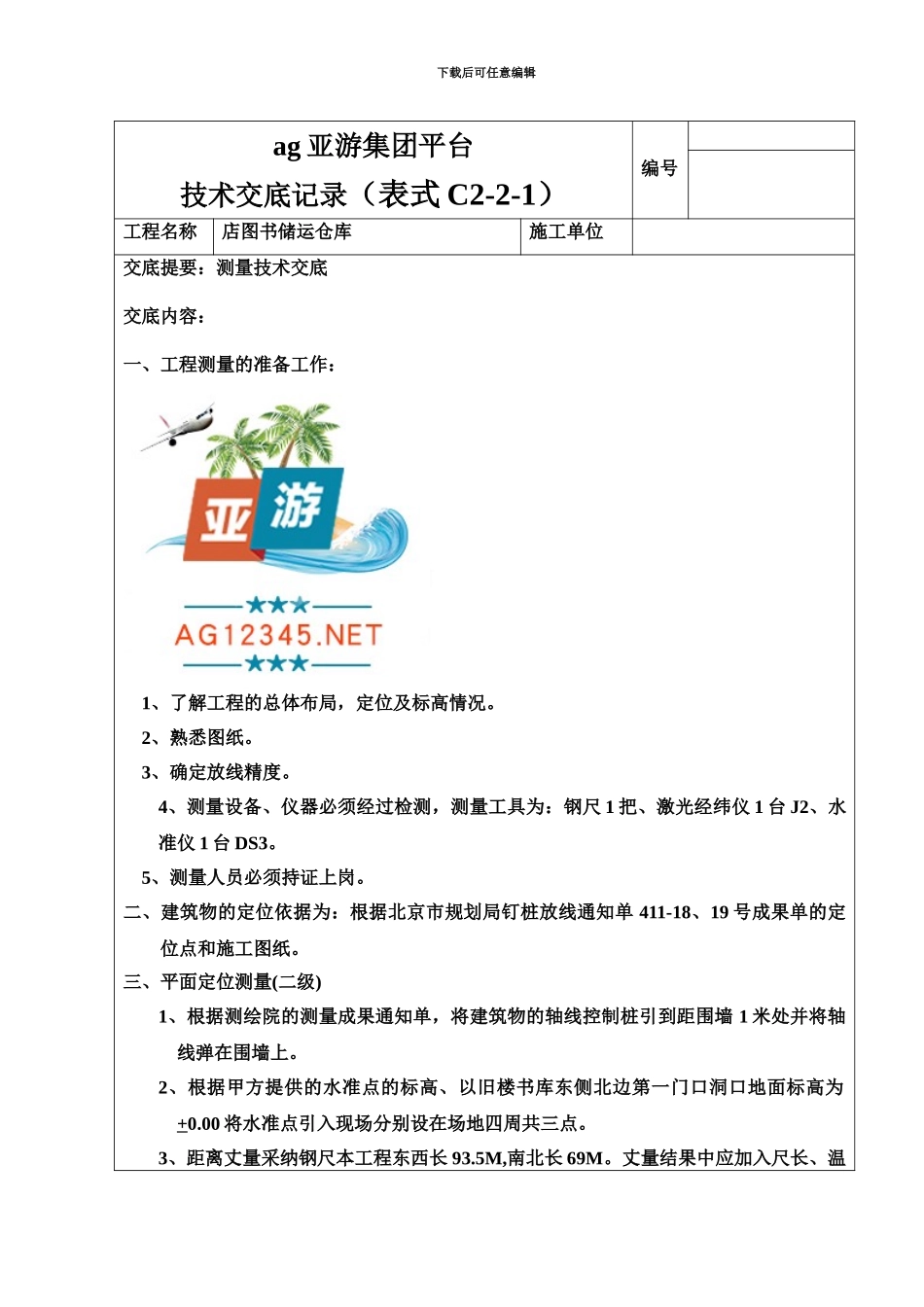

下载后可任意编辑ag 亚游集团平台书店储运仓库工程测量技术交底下载后可任意编辑ag 亚游集团平台技术交底记录(表式 C2-2-1)编号工程名称店图书储运仓库施工单位交底提要:测量技术交底交底内容:一、工程测量的准备工作:1、了解工程的总体布局,定位及标高情况
2、熟悉图纸
3、确定放线精度
4、测量设备、仪器必须经过检测,测量工具为:钢尺 1 把、激光经纬仪 1 台 J2、水准仪 1 台 DS3
5、测量人员必须持证上岗
二、建筑物的定位依据为:根据北京市规划局钉桩放线通知单 411-18、19 号成果单的定位点和施工图纸
三、平面定位测量(二级)1、根据测绘院的测量成果通知单,将建筑物的轴线控制桩引到距围墙 1 米处并将轴线弹在围墙上
2、根据甲方提供的水准点的标高、以旧楼书库东侧北边第一门口洞口地面标高为+0
00 将水准点引入现场分别设在场地四周共三点
3、距离丈量采纳钢尺本工程东西长 93
5M,南北长 69M
丈量结果中应加入尺长、温下载后可任意编辑度、改正数,温度修正数:△L=a(t-t0)L a:0
000012 t:丈量时的温度 t0:检测时的温度, 尺长修正数:钢尺检测时的修正数

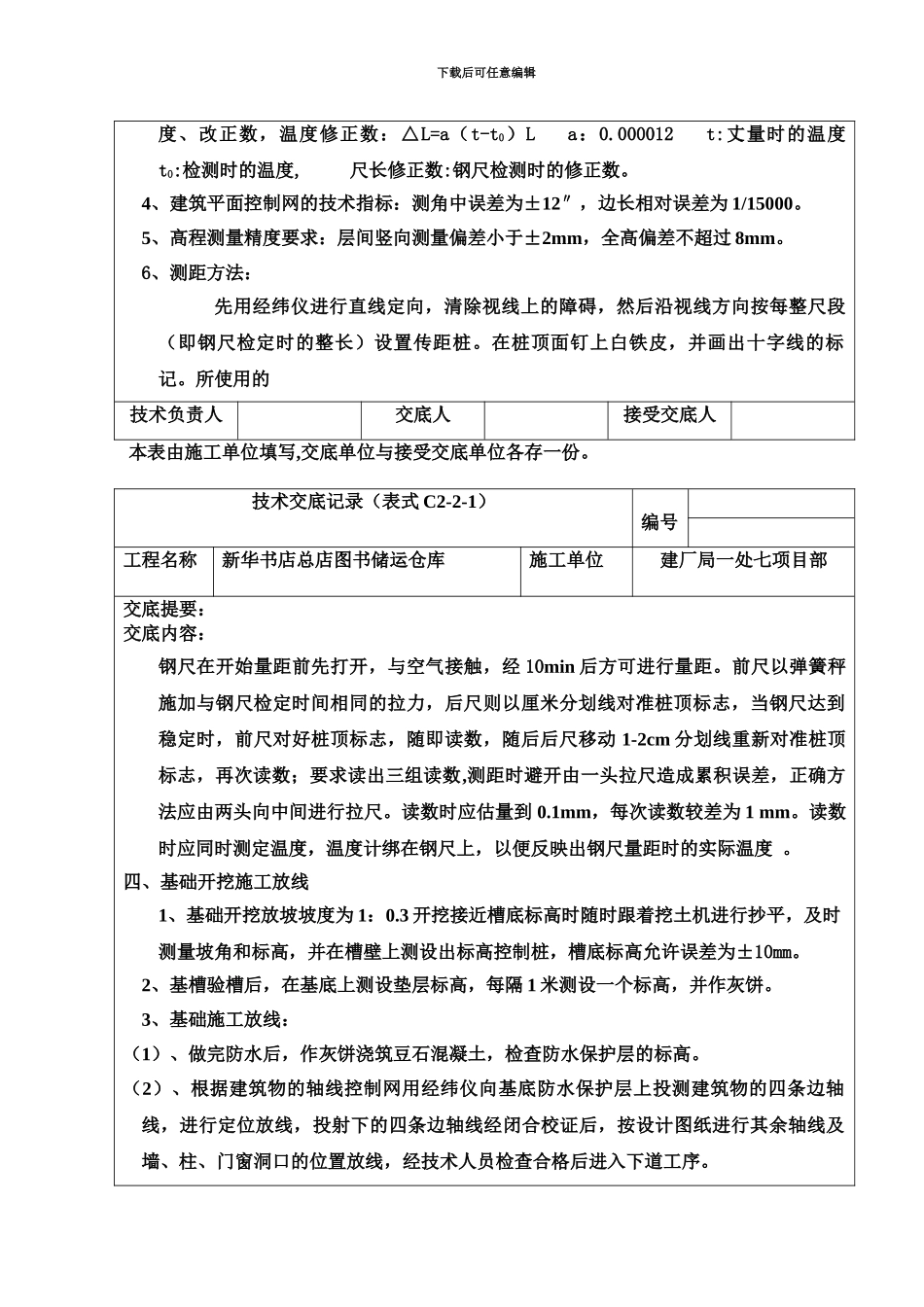

4、建筑平面控制网的技术指标:测角中误差为±12″,边长相对误差为 1/15000
5、高程测量精度要求:层间竖向测量偏差小于±2mm,全高偏差不超过 8mm
6、测距方法:先用经纬仪进行直线定向,清除视线上的障碍,然后沿视线方向按每整尺段(即钢尺检定时的整长)设置传距桩
在桩顶面钉上白铁皮,并画出十字线的标记
所使用的技术负责人交底人接受交底人 本表由施工单位填写,交底单位与接受交底单位各存一份
技术交底记录(表式 C2-2-1)编号工程名称新华书店总店图书储运仓库施工单位建厂局一处七项目部交底提要: 交底内容:钢尺在开始量距前先打开,与空气接触,经 10min 后方可进行量
