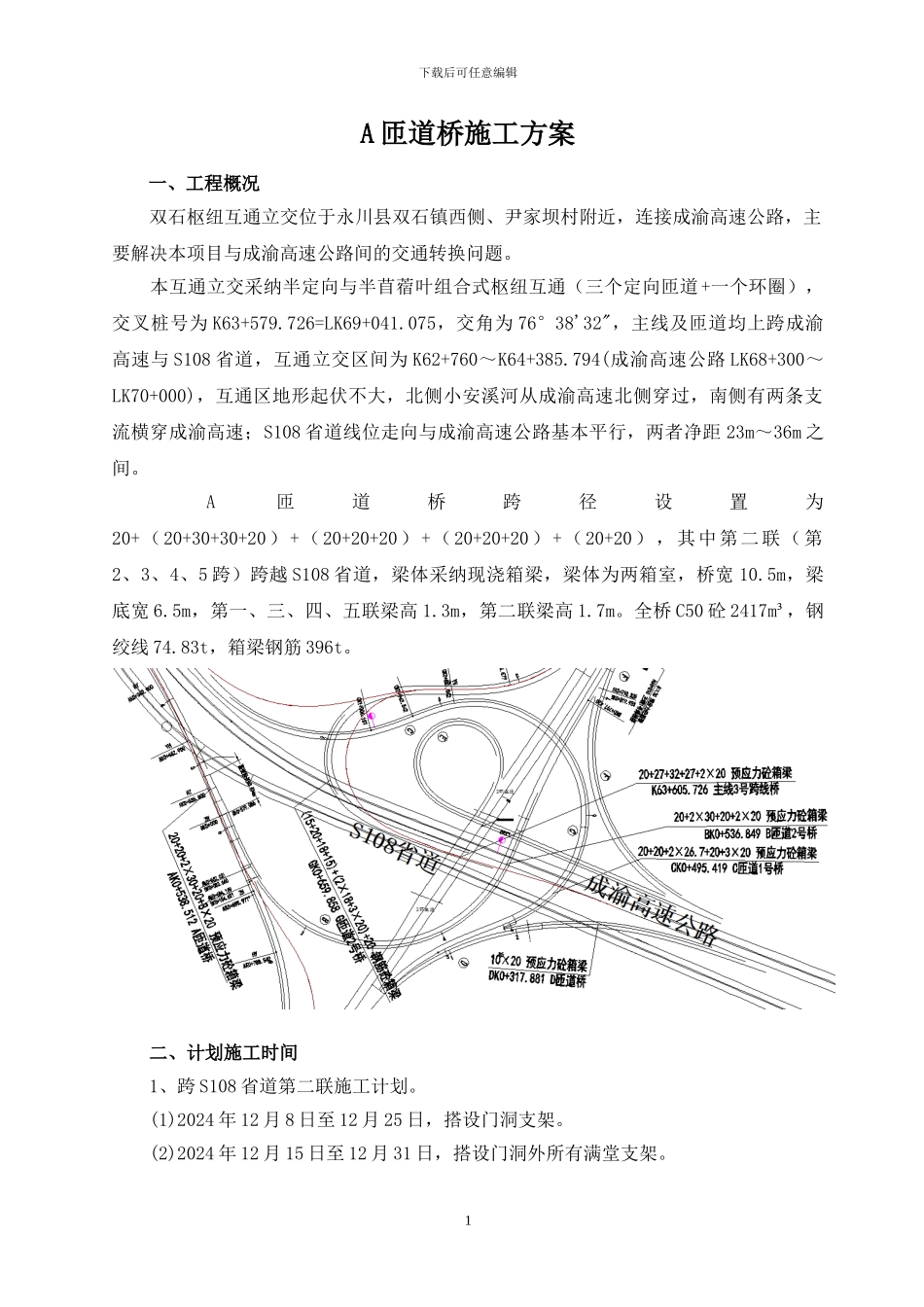

794施工方案目录表编制: 复核: 重庆三环铜永段土建五标项目经理部二○一四年五月1下载后可任意编辑A 匝道桥施工方案一、工程概况双石枢纽互通立交位于永川县双石镇西侧、尹家坝村附近,连接成渝高速公路,主要解决本项目与成渝高速公路间的交通转换问题
本互通立交采纳半定向与半苜蓿叶组合式枢纽互通(三个定向匝道+一个环圈),交叉桩号为 K63+579
726=LK69+041
075,交角为 76°38'32",主线及匝道均上跨成渝高速与 S108 省道,互通立交区间为 K62+760~K64+385
794(成渝高速公路 LK68+300~LK70+000),互通区地形起伏不大,北侧小安溪河从成渝高速北侧穿过,南侧有两条支流横穿成渝高速;S108 省道线位走向与成渝高速公路基本平行,两者净距 23m~36m 之间
A匝道桥跨径设置为20+(20+30+30+20)+(20+20+20)+(20+20+20)+(20+20),其中第二联(第2、3、4、5 跨)跨越 S108 省道,梁体采纳现浇箱梁,梁体为两箱室,桥宽 10
5m,梁底宽 6
5m,第一、三、四、五联梁高 1
3m,第二联梁高 1
全桥 C50 砼 2417m³,钢绞线 74
83t,箱梁钢筋 396t
二、计划施工时间1、跨 S108 省道第二联施工计划

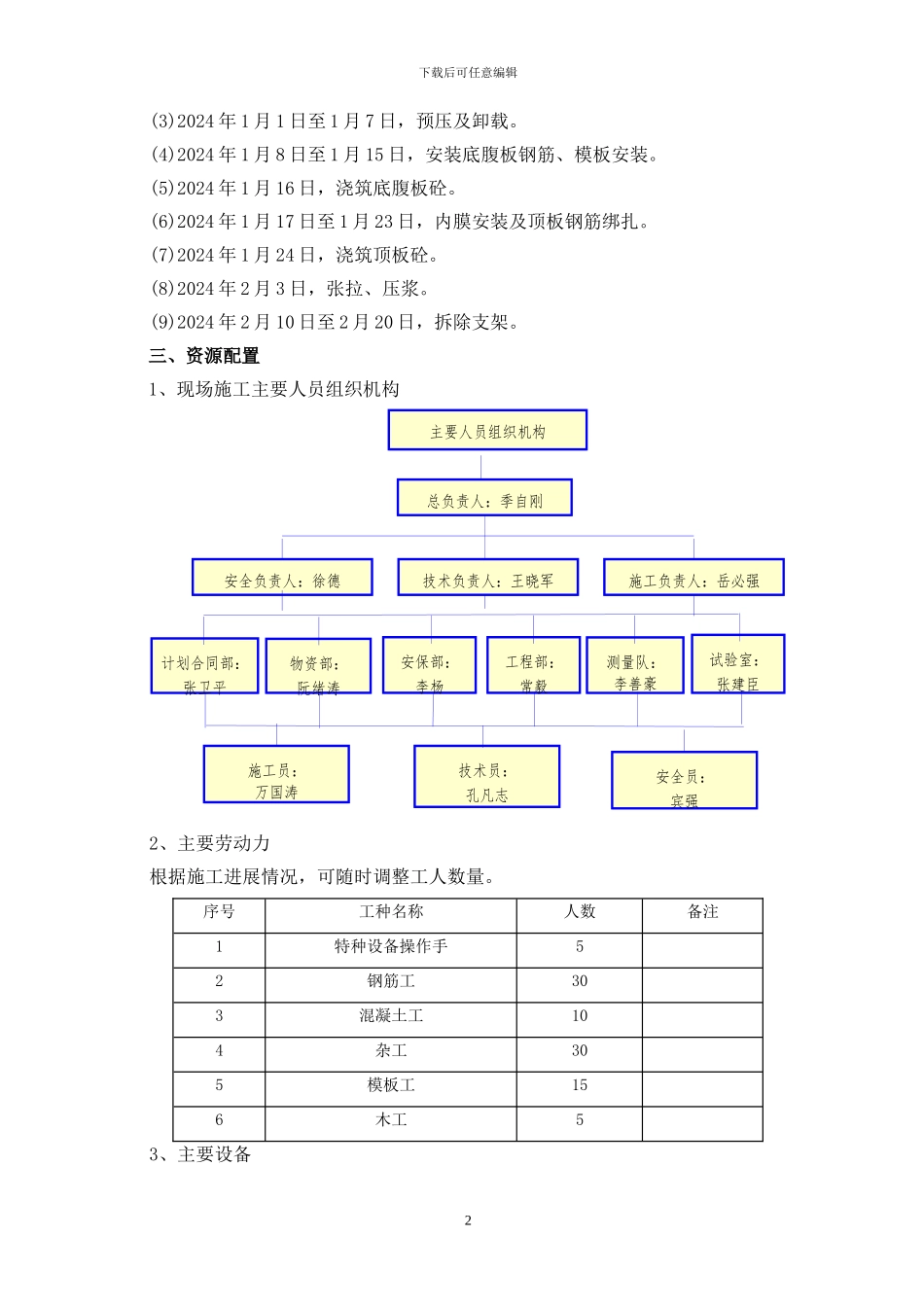

(1)2024 年 12 月 8 日至 12 月 25 日,搭设门洞支架
(2)2024 年 12 月 15 日至 12 月 31 日,搭设门洞外所有满堂支架
2下载后可任意编辑(3)2024 年 1 月 1 日至 1 月 7 日,预压及卸载
(4)2024 年 1 月 8 日至 1 月 15 日,安装底腹板钢筋、模板安装
(5)2024 年 1 月 16 日,浇筑底
