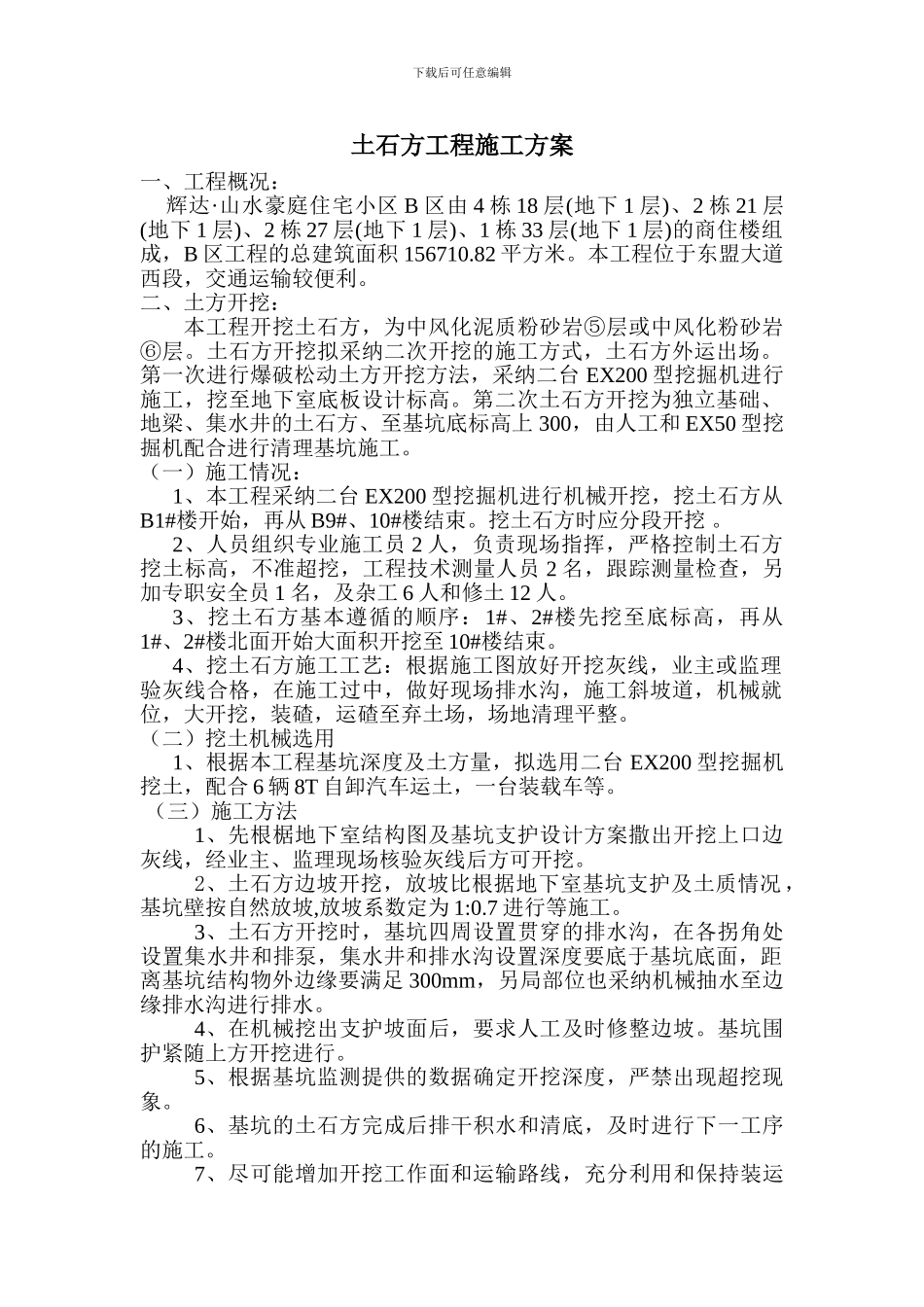

下载后可任意编辑土石方工程施工方案一、工程概况: 辉达·山水豪庭住宅小区 B 区由 4 栋 18 层(地下 1 层)、2 栋 21 层(地下 1 层)、2 栋 27 层(地下 1 层)、1 栋 33 层(地下 1 层)的商住楼组成,B 区工程的总建筑面积 156710
82 平方米
本工程位于东盟大道西段,交通运输较便利
二、土方开挖:本工程开挖土石方,为中风化泥质粉砂岩⑤层或中风化粉砂岩⑥层
土石方开挖拟采纳二次开挖的施工方式,土石方外运出场
第一次进行爆破松动土方开挖方法,采纳二台 EX200 型挖掘机进行施工,挖至地下室底板设计标高
第二次土石方开挖为独立基础、地梁、集水井的土石方、至基坑底标高上 300,由人工和 EX50 型挖掘机配合进行清理基坑施工
(一)施工情况: 1、本工程采纳二台 EX200 型挖掘机进行机械开挖,挖土石方从B1#楼开始,再从 B9#、10#楼结束
挖土石方时应分段开挖
2、人员组织专业施工员 2 人,负责现场指挥,严格控制土石方挖土标高,不准超挖,工程技术测量人员 2 名,跟踪测量检查,另加专职安全员 1 名,及杂工 6 人和修土 12 人
3、挖土石方基本遵循的顺序:1#、2#楼先挖至底标高,再从1#、2#楼北面开始大面积开挖至 10#楼结束
4、挖土石方施工工艺:根据施工图放好开挖灰线,业主或监理验灰线合格,在施工过中,做好现场排水沟,施工斜坡道,机械就位,大开挖,装碴,运碴至弃土场,场地清理平整
(二)挖土机械选用1、根据本工程基坑深度及土方量,拟选用二台 EX200 型挖掘机挖土,配合 6 辆 8T 自卸汽车运土,一台装载车等
(三)施工方法1、先根椐地下室结构图及基坑支护设计方案撒出开挖上口边灰线,经业主、监理现场核验灰线后方可开挖

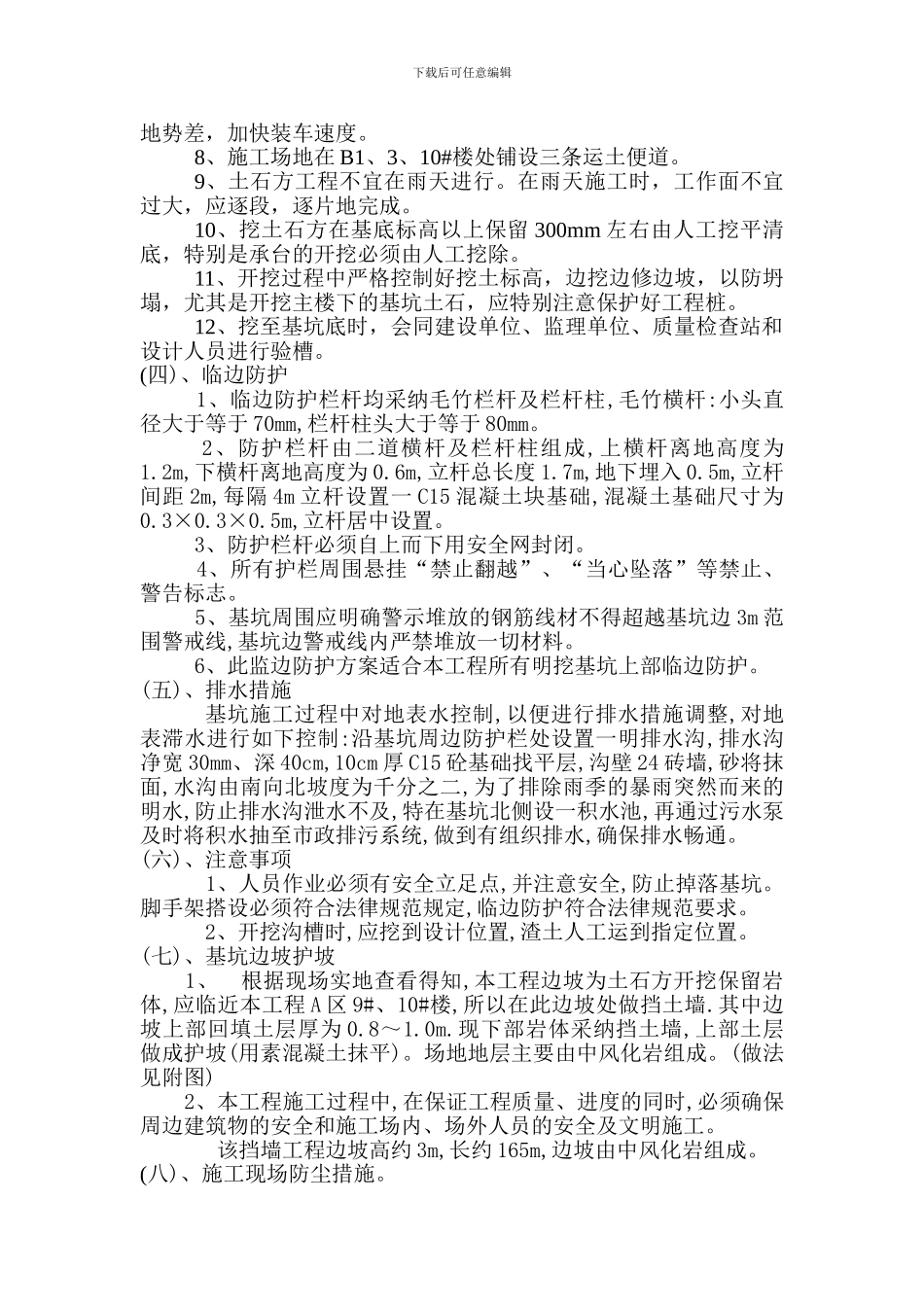

2、土石方边坡开挖,放坡比根据地下室基坑支护及土质情况,基坑壁按自然放坡,放坡系数定为 1:
