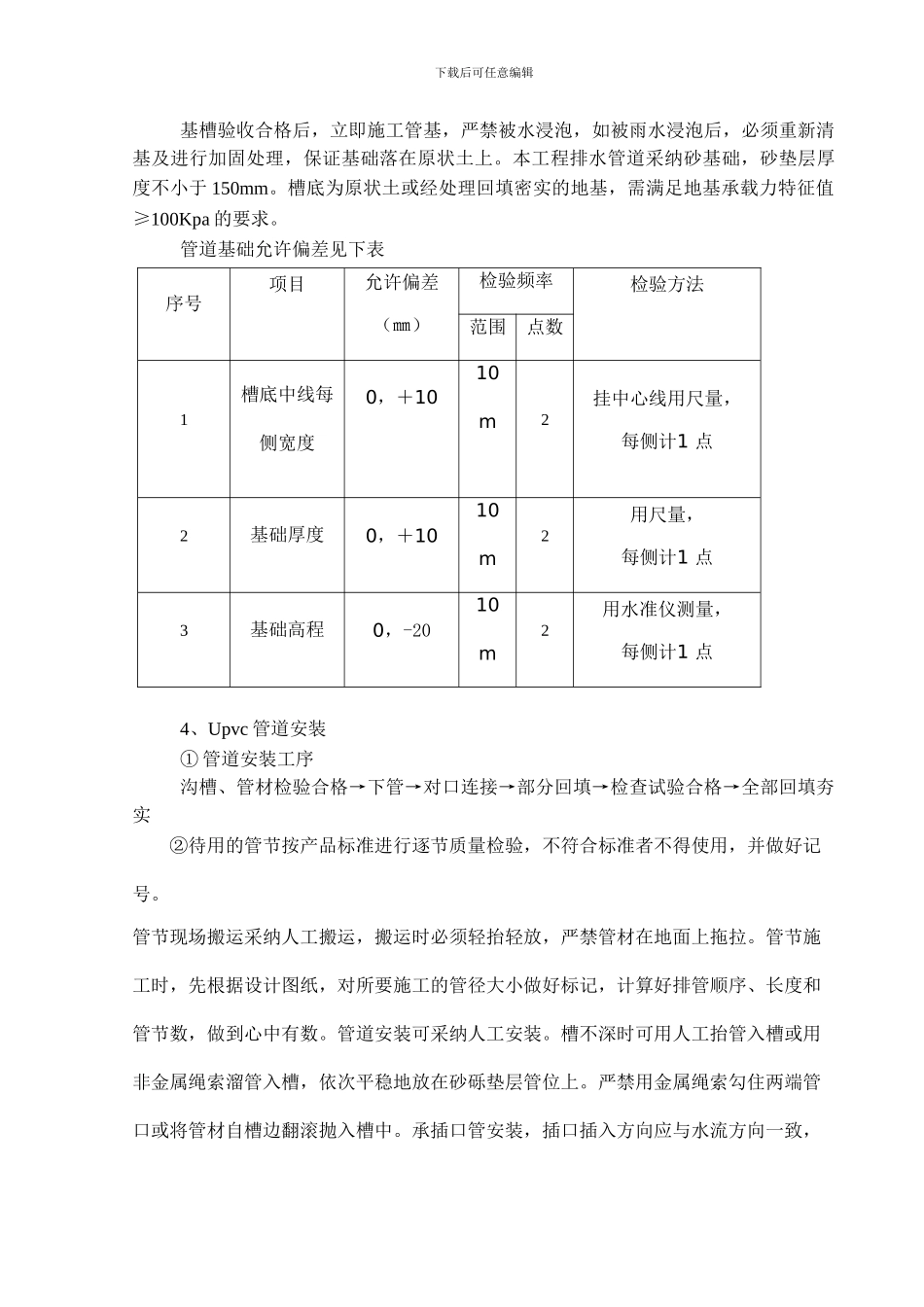

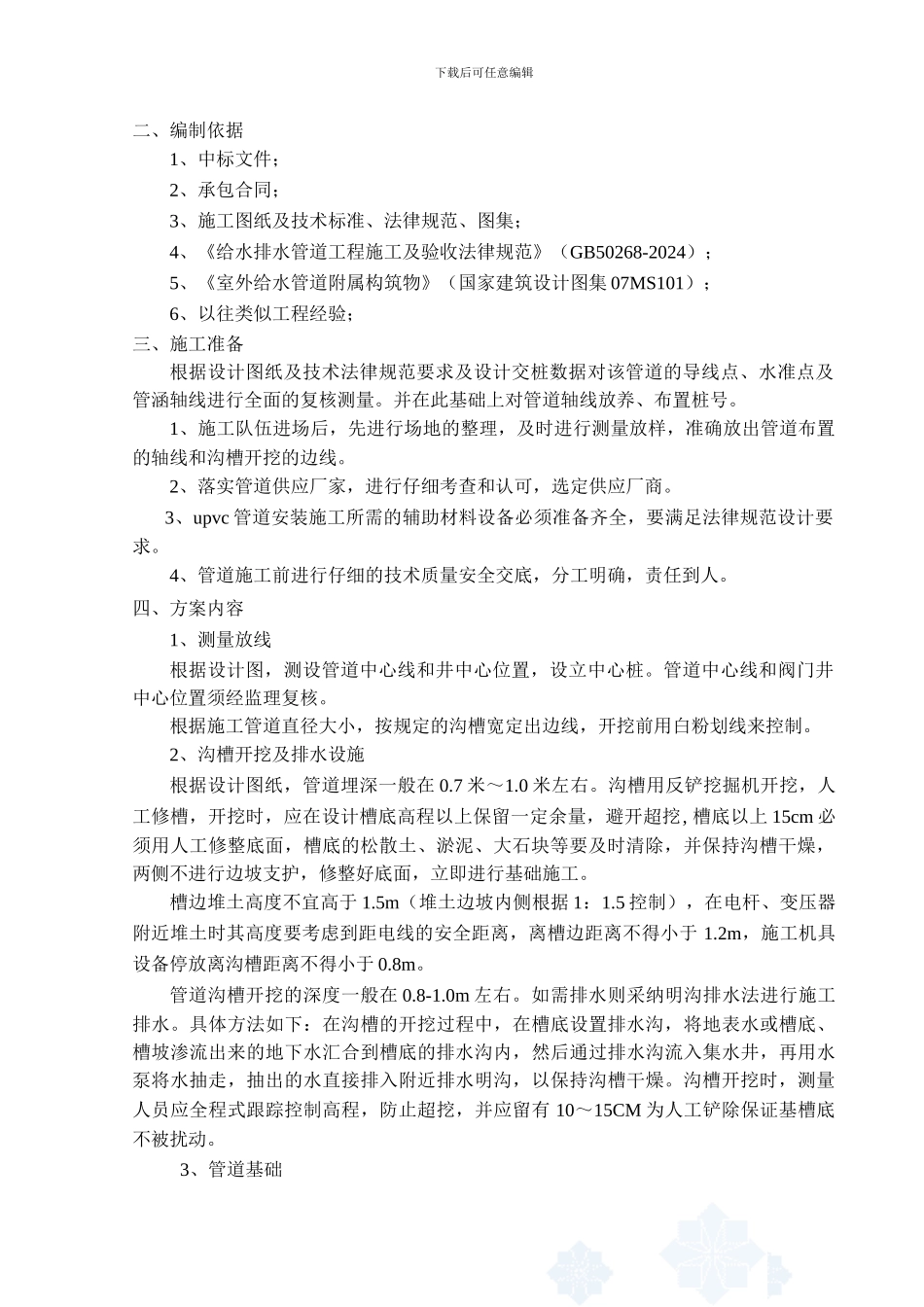

下载后可任意编辑Upvc 污水管道安装施工方案 编制:审核:批准:Upvc 污水管道安装施工方案 一、工程概况本工程污水管道总长度 m,污水管道均采纳埋地硬聚氯乙烯(PVC-U)排水管,管径为 dn300,承插管节接口,管材的公称压力为 PN=1.0Mpa。管道覆土 30cm。下载后可任意编辑二、编制依据1、中标文件;2、承包合同;3、施工图纸及技术标准、法律规范、图集;4、《给水排水管道工程施工及验收法律规范》(GB50268-2024);5、《室外给水管道附属构筑物》(国家建筑设计图集 07MS101);6、以往类似工程经验;三、施工准备根据设计图纸及技术法律规范要求及设计交桩数据对该管道的导线点、水准点及管涵轴线进行全面的复核测量。并在此基础上对管道轴线放养、布置桩号。1、施工队伍进场后,先进行场地的整理,及时进行测量放样,准确放出管道布置的轴线和沟槽开挖的边线。2、落实管道供应厂家,进行仔细考查和认可,选定供应厂商。 3、upvc 管道安装施工所需的辅助材料设备必须准备齐全,要满足法律规范设计要求。4、管道施工前进行仔细的技术质量安全交底,分工明确,责任到人。四、方案内容1、测量放线根据设计图,测设管道中心线和井中心位置,设立中心桩。管道中心线和阀门井中心位置须经监理复核。根据施工管道直径大小,按规定的沟槽宽定出边线,开挖前用白粉划线来控制。2、沟槽开挖及排水设施根据设计图纸,管道埋深一般在 0.7 米~1.0 米左右。沟槽用反铲挖掘机开挖,人工修槽,开挖时,应在设计槽底高程以上保留一定余量,避开超挖, 槽底以上 15cm 必须用人工修整底面,槽底的松散土、淤泥、大石块等要及时清除,并保持沟槽干燥,两侧不进行边坡支护,修整好底面,立即进行基础施工。槽边堆土高度不宜高于 1.5m(堆土边坡内侧根据 1:1.5 控制),在电杆、变压器附近堆土时其高度要考虑到距电线的安全距离,离槽边距离不得小于 1.2m,施工机具设备停放离沟槽距离不得小于 0.8m。管道沟槽开挖的深度一般在 0.8-1.0m 左右。如需排水则采纳明沟排水法进行施工排水。具体方法如下:在沟槽的开挖过程中,在槽底设置排水沟,将地表水或槽底、槽坡渗流出来的地下水汇合到槽底的排水沟内,然后通过排水沟流入集水井,再用水泵将水抽走,抽出的水直接排入附近排水明沟,以保持沟槽干燥。沟槽开挖时,测量人员应全程式跟踪控制高程,防止超挖,并应留有 10~15CM 为人工铲除保证基槽底不被扰动。3、管道基础下载后可任意编辑...
