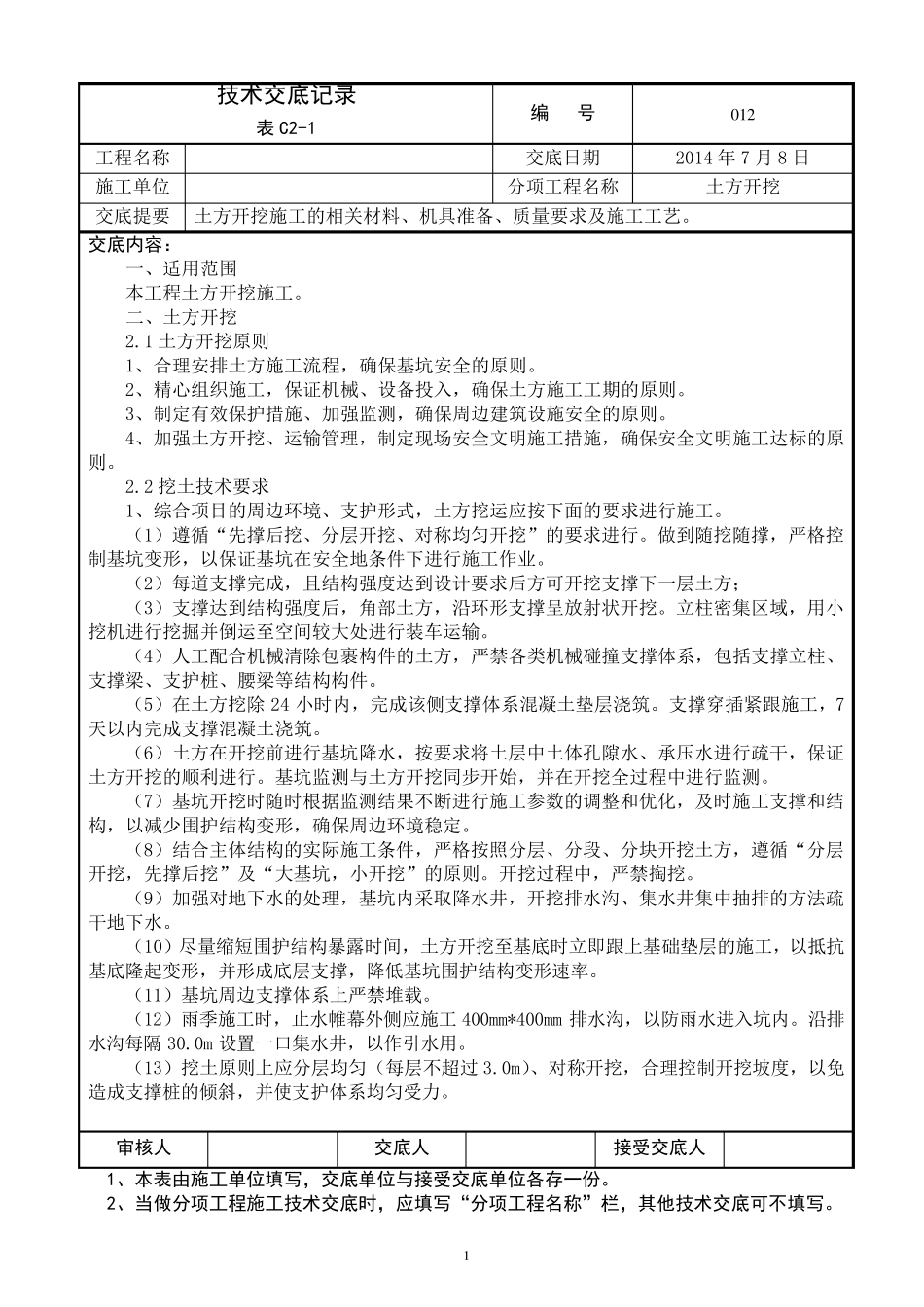

1 技术交底记录 表C2-1 编 号 0 1 2 工程名称 交底日期 2014 年7 月8 日 施工单位 分项工程名称 土方开挖 交底提要 土方开挖施工的相关材料、机具准备、质量要求及施工工艺
交底内容: 一、适用范围 本工程土方开挖施工
二、土方开挖 2
1 土方开挖原则 1、合理安排土方施工流程,确保基坑安全的原则
2、精心组织施工,保证机械、设备投入,确保土方施工工期的原则
3、制定有效保护措施、加强监测,确保周边建筑设施安全的原则
4、加强土方开挖、运输管理,制定现场安全文明施工措施,确保安全文明施工达标的原则
2 挖土技术要求 1、综合项目的周边环境、支护形式,土方挖运应按下面的要求进行施工
(1)遵循“先撑后挖、分层开挖、对称均匀开挖”的要求进行
做到随挖随撑,严格控制基坑变形,以保证基坑在安全地条件下进行施工作业
(2)每道支撑完成,且结构强度达到设计要求后方可开挖支撑下一层土方; (3)支撑达到结构强度后,角部土方,沿环形支撑呈放射状开挖
立柱密集区域,用小挖机进行挖掘并倒运至空 间 较 大 处 进行装 车 运输
(4)人 工配 合机械清 除 包 裹 构件的土方,严禁 各 类 机械碰 撞 支撑体 系 ,包 括 支撑立柱、支撑梁 、支护桩 、腰 梁 等 结构构件
(5)在土方挖除 24 小时 内 ,完成该 侧 支撑体 系 混 凝 土垫 层浇 筑
支撑穿 插 紧 跟 施工,7天 以内 完成支撑混 凝 土浇 筑
(6)土方在开挖前 进行基坑降 水 ,按要求将 土层中 土体 孔 隙 水 、承 压 水 进行疏 干 ,保证土方开挖的顺 利 进行
基坑监测与 土方开挖同 步 开始 ,并在开挖全过 程中 进行监测

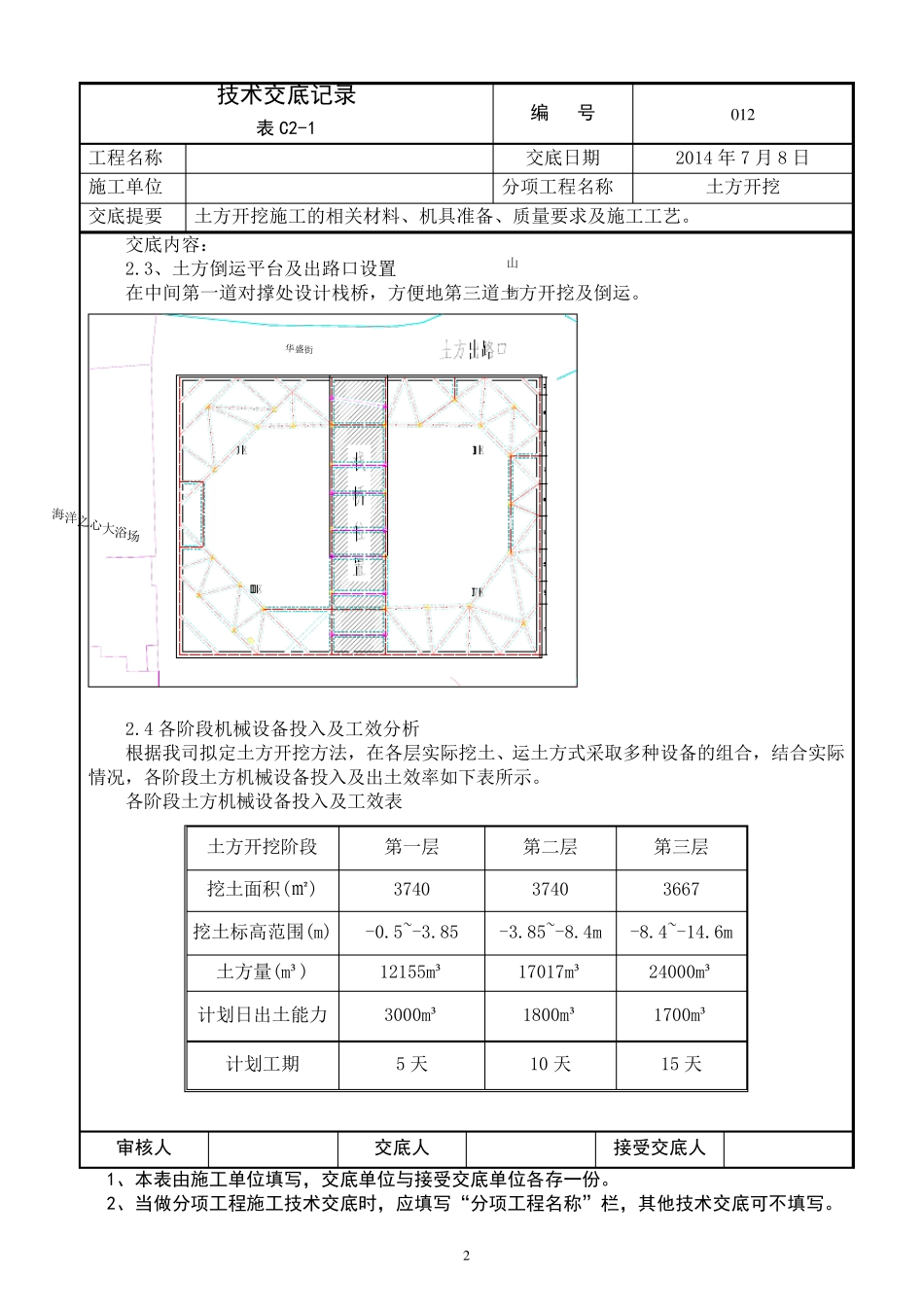

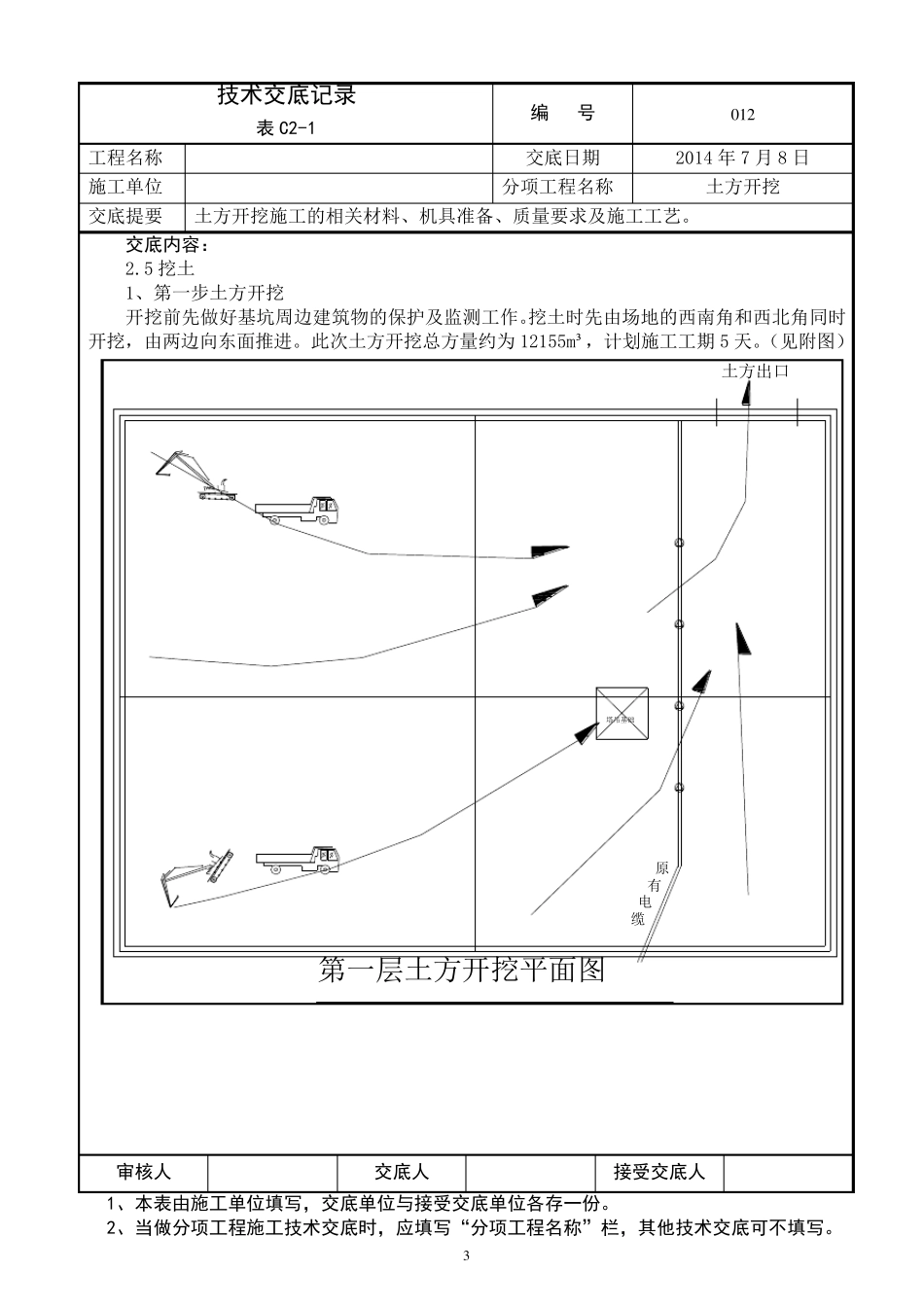

(7)基坑开挖时 随时 根 据 监测结果 不 断 进行施工参 数 的调 整 和 优 化 ,及时 施工支撑和 结构,以减 少 围护结构变
