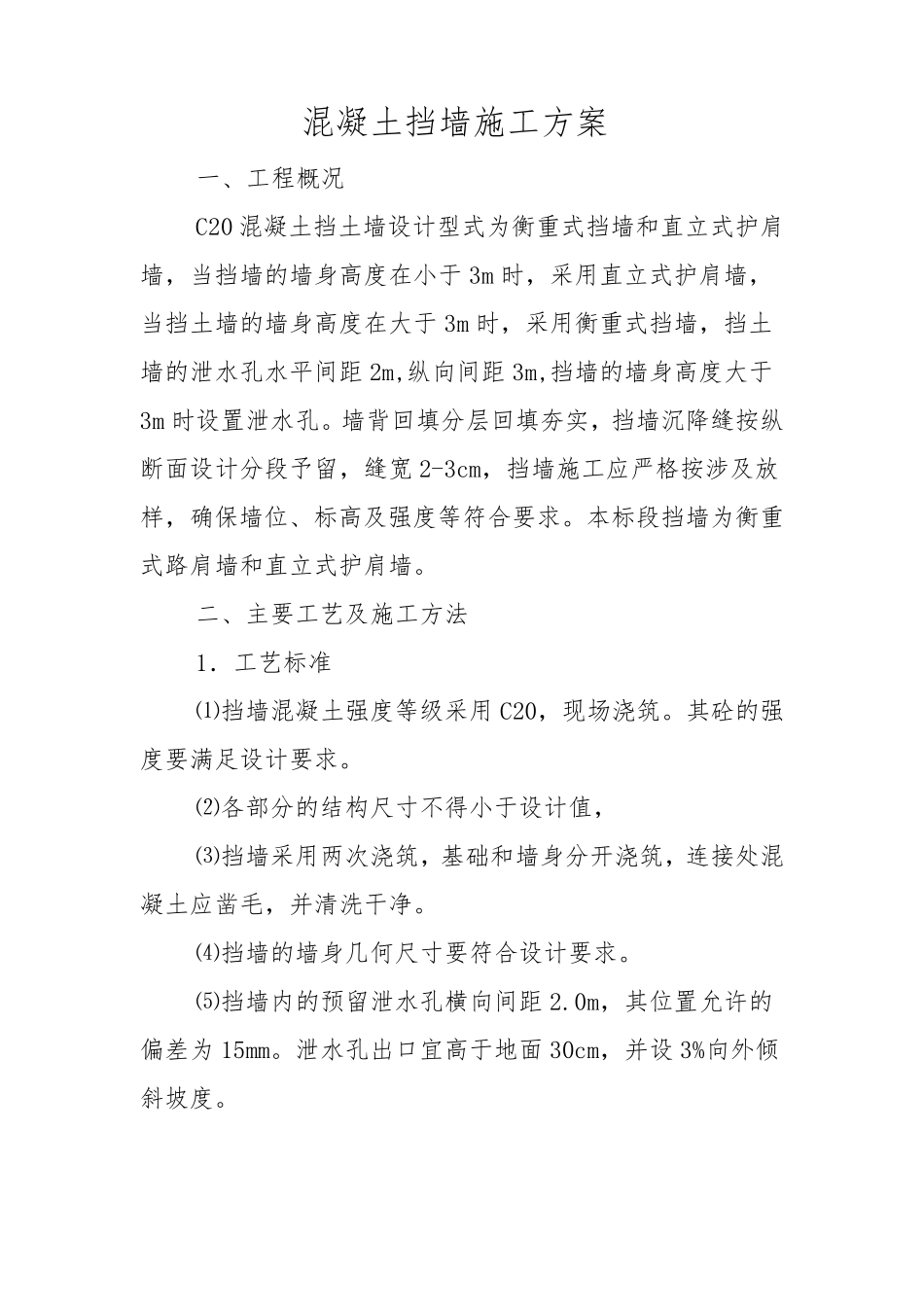

混凝土挡墙施工方案 一、工程概况 C20 混凝土挡土墙设计型式为衡重式挡墙和直立式护肩墙,当挡墙的墙身高度在小于3m 时,采用直立式护肩墙,当挡土墙的墙身高度在大于3m 时,采用衡重式挡墙,挡土墙的泄水孔水平间距2m,纵向间距3m,挡墙的墙身高度大于3m 时设置泄水孔
墙背回填分层回填夯实,挡墙沉降缝按纵断面设计分段予留,缝宽2-3cm,挡墙施工应严格按涉及放样,确保墙位、标高及强度等符合要求
本标段挡墙为衡重式路肩墙和直立式护肩墙
二、主要工艺及施工方法 1.工艺标准 ⑴挡墙混凝土强度等级采用C20,现场浇筑
其砼的强度要满足设计要求
⑵各部分的结构尺寸不得小于设计值, ⑶挡墙采用两次浇筑,基础和墙身分开浇筑,连接处混凝土应凿毛,并清洗干净
⑷挡墙的墙身几何尺寸要符合设计要求
⑸挡墙内的预留泄水孔横向间距2
0m,其位置允许的偏差为15mm
泄水孔出口宜高于地面30cm,并设3%向外倾斜坡度

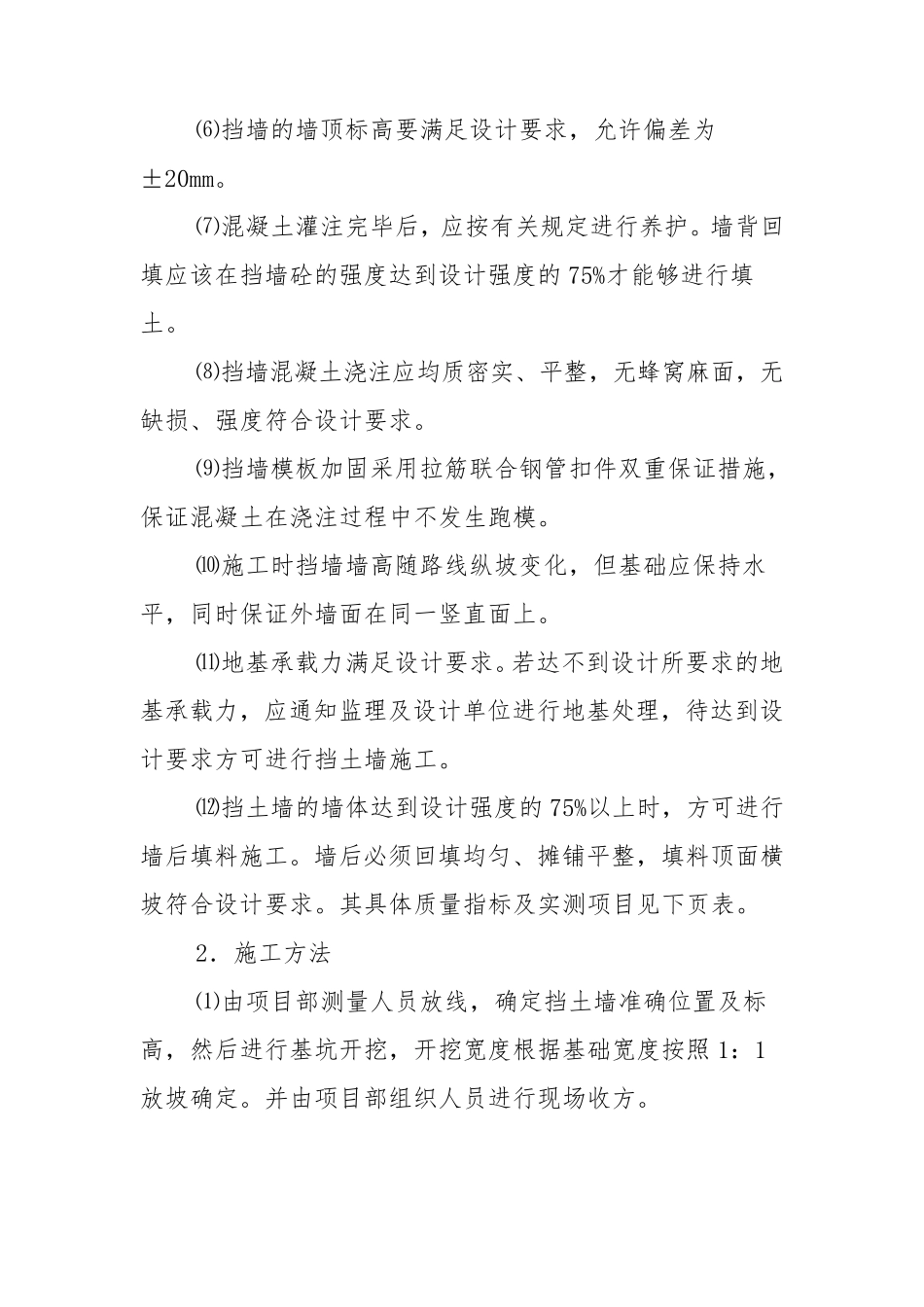

⑹挡墙的墙顶标高要满足设计要求,允许偏差为±20mm
⑺混凝土灌注完毕后,应按有关规定进行养护
墙背回填应该在挡墙砼的强度达到设计强度的75%才能够进行填土
⑻挡墙混凝土浇注应均质密实、平整,无蜂窝麻面,无缺损、强度符合设计要求
⑼挡墙模板加固采用拉筋联合钢管扣件双重保证措施,保证混凝土在浇注过程中不发生跑模
⑽施工时挡墙墙高随路线纵坡变化,但基础应保持水平,同时保证外墙面在同一竖直面上
⑾地基承载力满足设计要求
若达不到设计所要求的地基承载力,应通知监理及设计单位进行地基处理,待达到设计要求方可进行挡土墙施工
⑿挡土墙的墙体达到设计强度的75%以上时,方可进行墙后填料施工
墙后必须回填均匀、摊铺平整,填料顶面横坡符合设计要求
其具体质量指标及实测项目见下页表

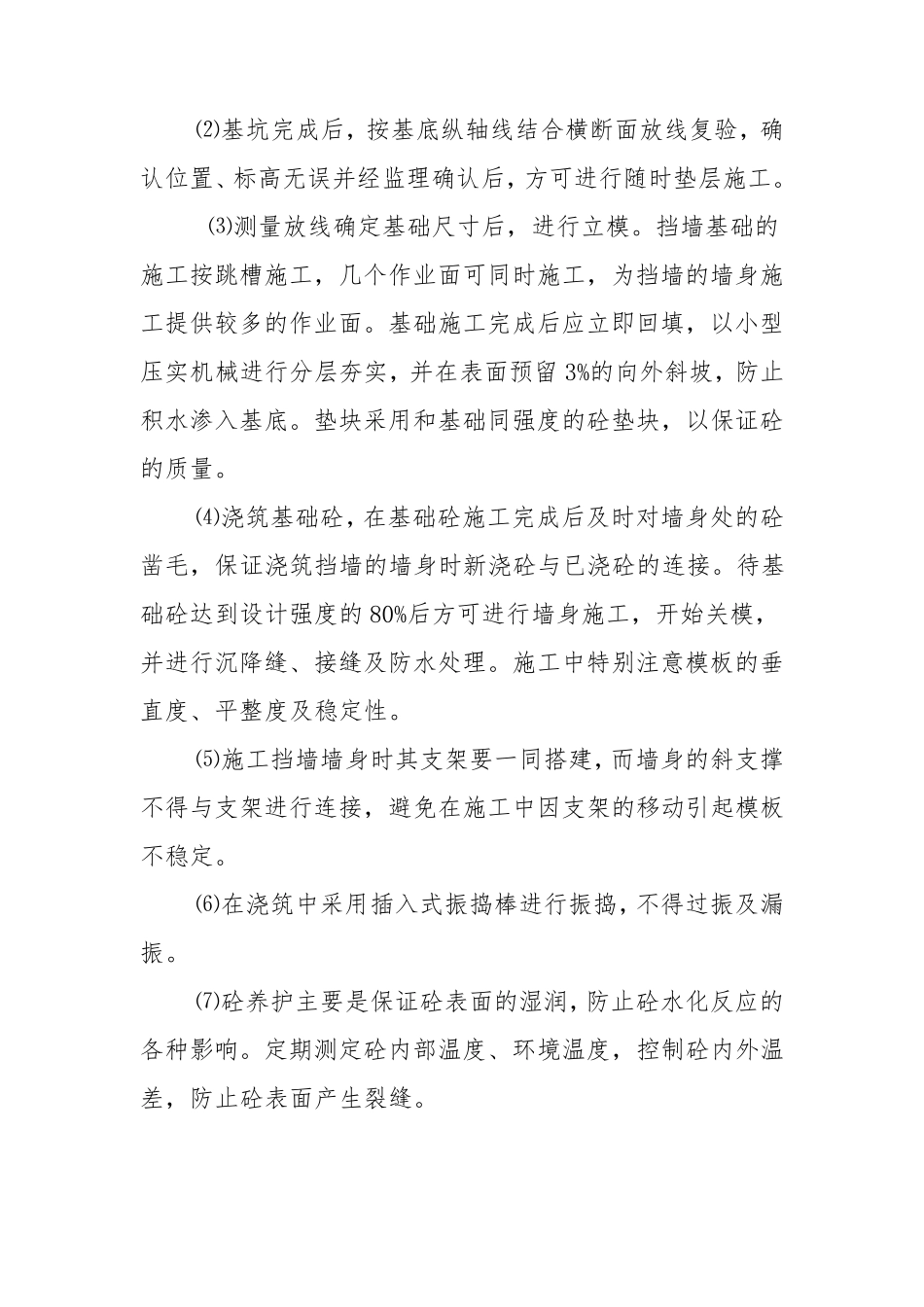

2.施工方法 ⑴ 由 项目部 测量人 员 放 线,确 定挡土墙准 确 位置 及标高,然 后进行基坑
