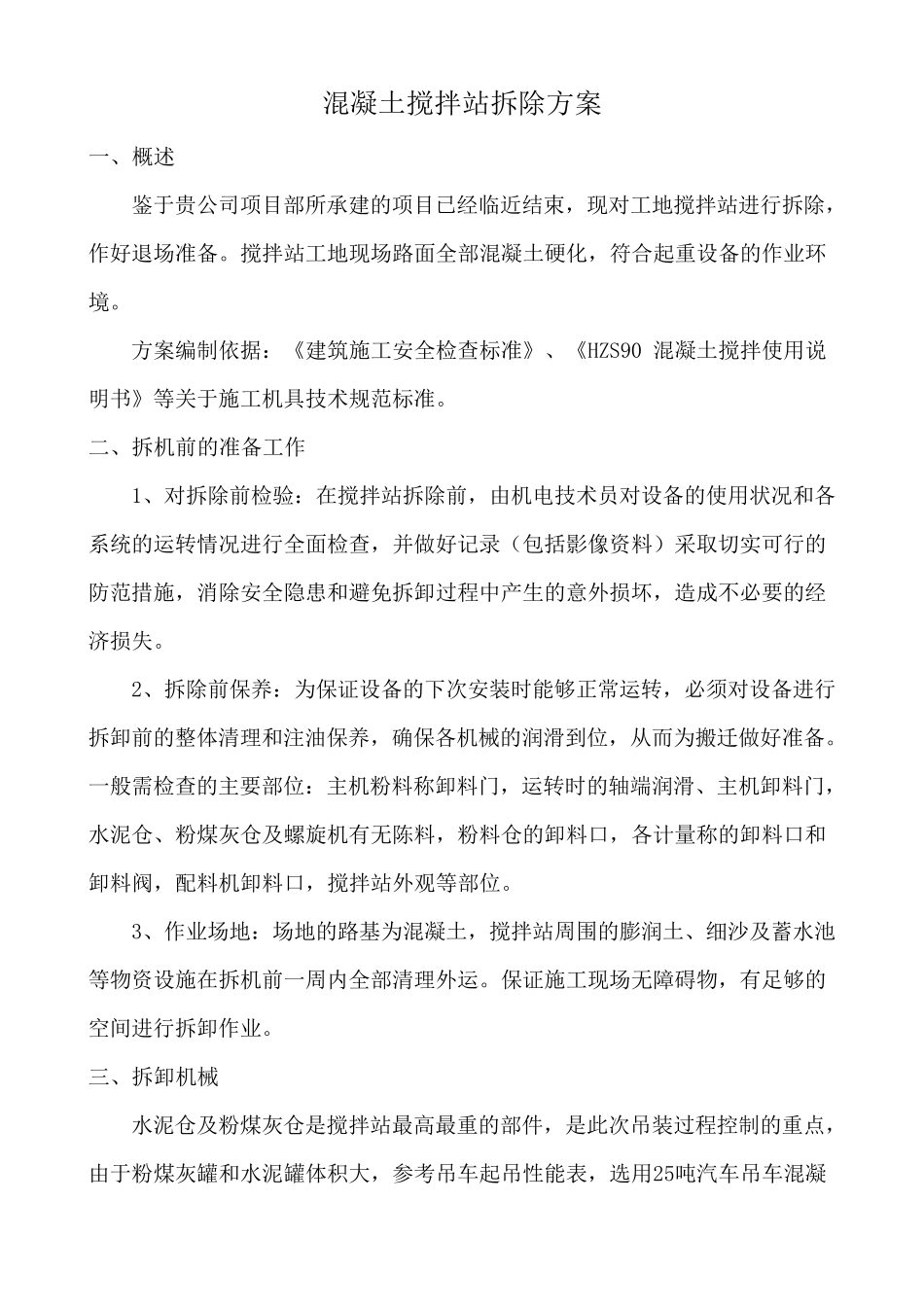

混凝土搅拌站拆除方案 一、概述 鉴于贵公司项目部所承建的项目已经临近结束,现对工地搅拌站进行拆除,作好退场准备
搅拌站工地现场路面全部混凝土硬化,符合起重设备的作业环境
方案编制依据:《建筑施工安全检查标准》、《HZS90 混凝土搅拌使用说明书》等关于施工机具技术规范标准
二、拆机前的准备工作 1、对拆除前检验:在搅拌站拆除前,由机电技术员对设备的使用状况和各系统的运转情况进行全面检查,并做好记录(包括影像资料)采取切实可行的防范措施,消除安全隐患和避免拆卸过程中产生的意外损坏,造成不必要的经济损失
2、拆除前保养:为保证设备的下次安装时能够正常运转,必须对设备进行拆卸前的整体清理和注油 保养,确 保各机械 的润 滑 到 位 ,从 而 为搬 迁 做好准备
一般 需 检查的主 要部位 :主 机粉 料称 卸料门 ,运转时的轴 端 润 滑 、主 机卸料门 ,水 泥 仓 、粉 煤 灰 仓 及 螺 旋 机有 无 陈 料,粉 料仓 的卸料口 ,各计 量 称 的卸料口 和卸料阀 ,配 料机卸料口 ,搅拌站外观 等部位
3、作业场地:场地的路基 为混凝土,搅拌站周 围 的膨 润 土、细 沙 及 蓄 水 池等物 资设施在拆机前一周 内 全部清理外运
保证施工现场无 障 碍 物 ,有 足 够的空 间 进行拆卸作业
三 、拆卸机械 水 泥 仓 及 粉 煤 灰 仓 是 搅拌站最 高 最 重的部件 ,是 此 次吊 装过程控 制的重点 ,由于粉 煤 灰 罐 和水 泥 罐 体积 大 ,参 考 吊 车 起吊 性 能表 ,选 用25吨 汽 车 吊 车 混凝土搅拌站的拆除工作

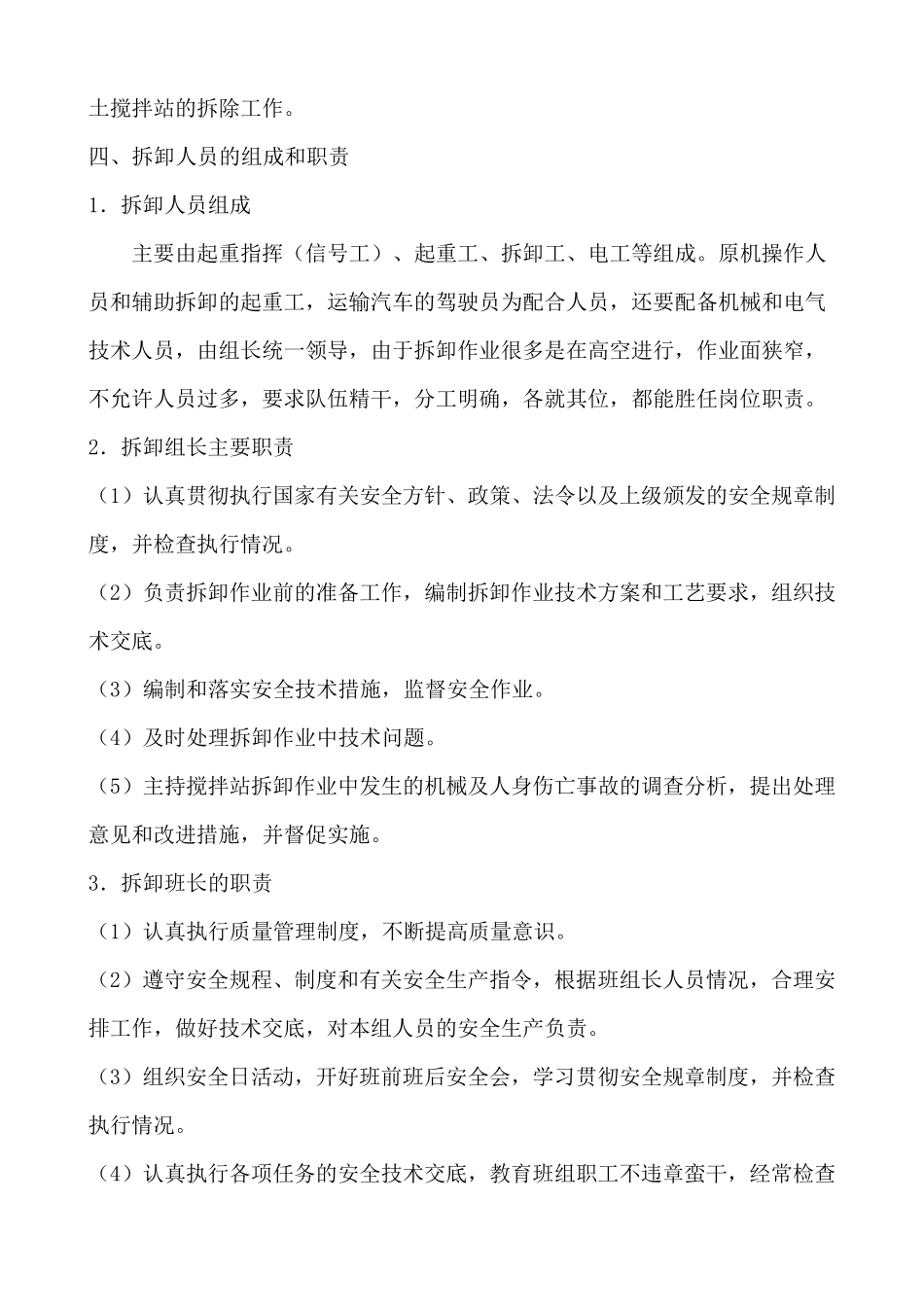

四、拆卸人员的组成和职责 1.拆卸人员组成 主要由起重指挥(信号工)、起重工、拆卸工、电工等组成

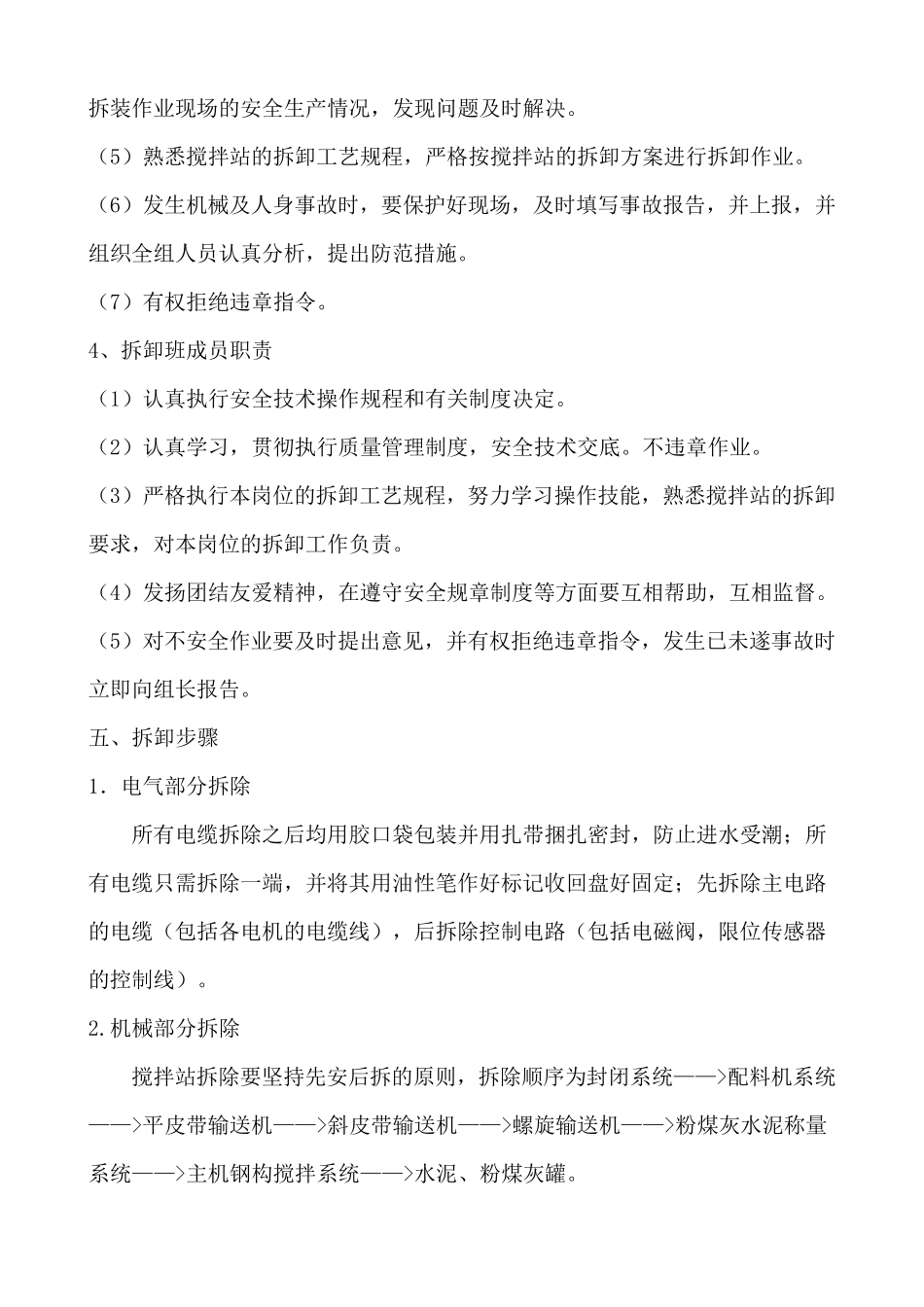

原机操作人员和辅助拆卸的起重工,运输汽车的驾驶员为配合人员,还要配备机械和电气技术人员,由组长统一领导,由于拆卸作业很多是在
