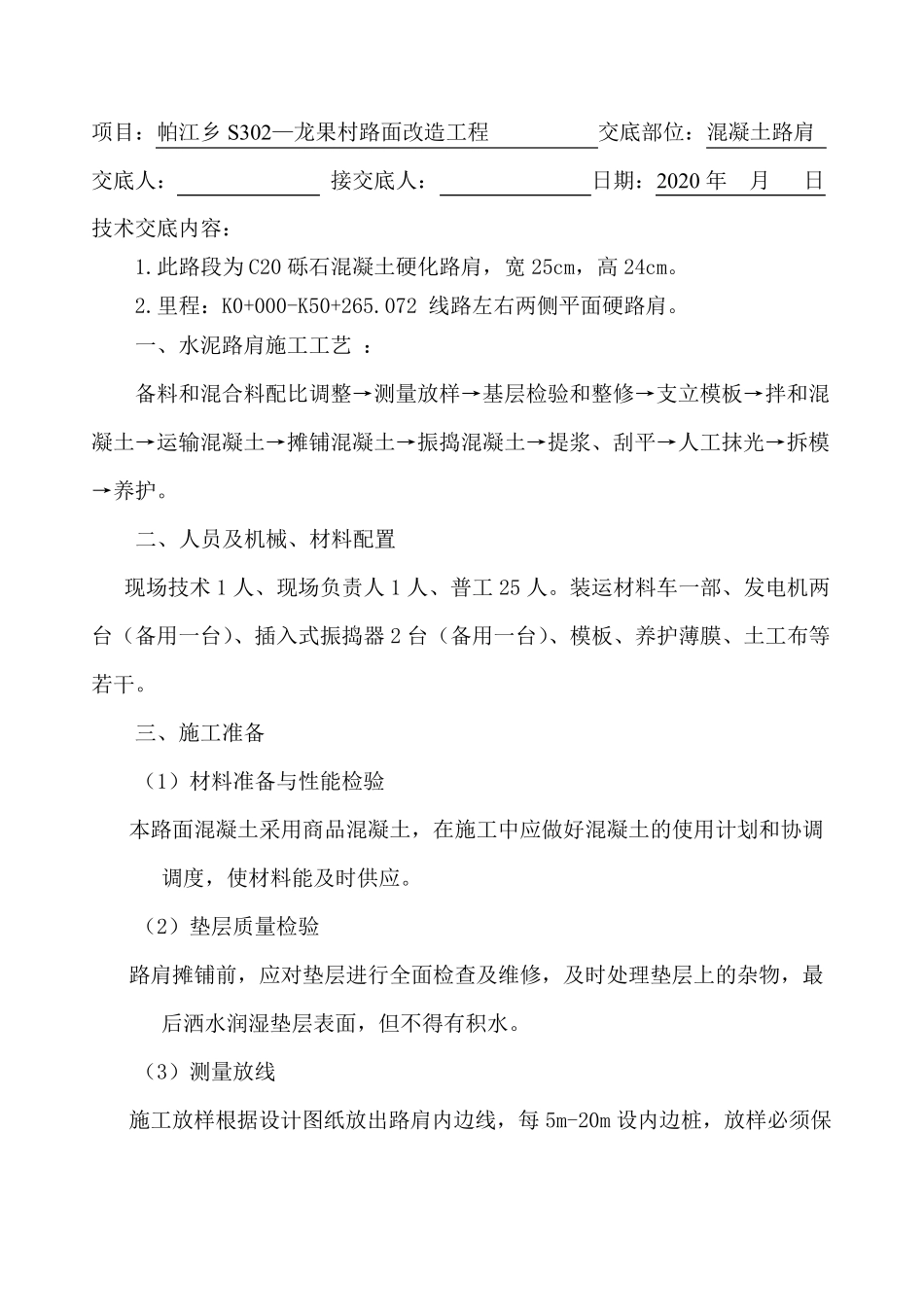

项目:帕江乡S302—龙果村路面改造工程 交底部位:混凝土路肩 交底人: 接交底人: 日期:2020 年 月 日 技术交底内容: 1
此路段为 C20 砾石混凝土硬化路肩,宽 25cm,高 24cm
里程:K0+000-K50+265
072 线路左右两侧平面硬路肩
一、水泥路肩施工工艺 : 备料和混合料配比调整→测量放样→基层检验和整修→支立模板→拌和混凝土→运输混凝土→摊铺混凝土→振捣混凝土→提浆、刮平→人工抹光→拆模→养护
二、人员及机械、材料配置 现场技术 1 人、现场负责人 1 人、普工 25 人
装运材料车一部、发电机两台(备用一台)、插入式振捣器 2 台(备用一台)、模板、养护薄膜、土工布等若干
三、施工准备 (1)材料准备与性能检验 本路面混凝土采用商品混凝土,在施工中应做好混凝土的使用计划和协调调度,使材料能及时供应
(2)垫层质量检验 路肩摊铺前,应对垫层进行全面检查及维修,及时处理垫层上的杂物 ,最后 洒 水润 湿 垫层表 面,但 不 得 有 积 水

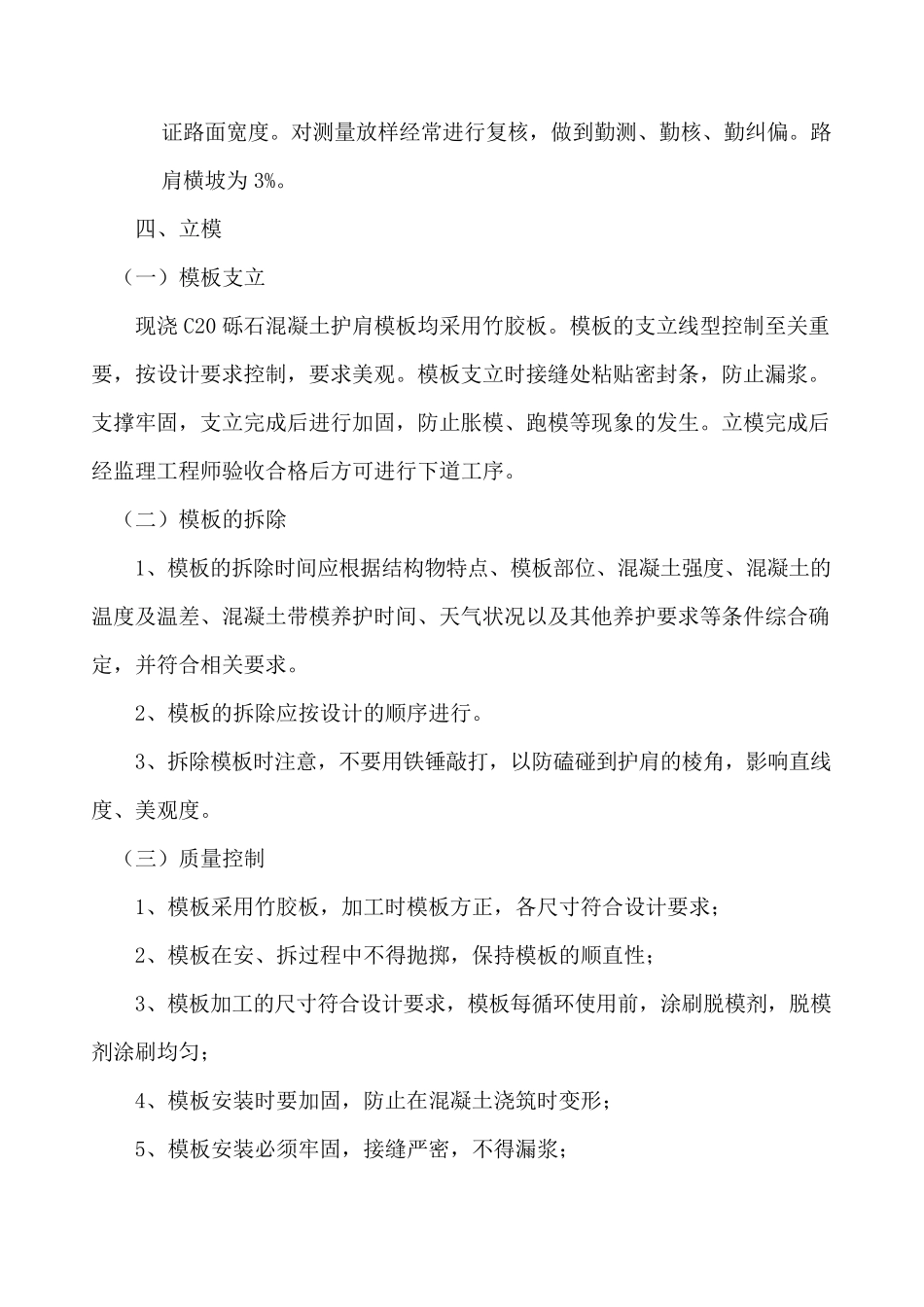

(3)测量放线 施工放样根 据 设 计图 纸 放出 路肩内边 线,每 5m-20m 设 内边 桩 ,放样必 须 保 证路面宽度
对测量放样经常进行复核,做到勤测、勤核、勤纠偏
路肩横坡为 3%
四、立模 (一)模板支立 现浇 C20 砾石混凝土护肩模板均采用竹胶板
模板的支立线型控制至关重要,按设计要求控制,要求美观
模板支立时接缝处粘贴密封条,防止漏浆
支撑牢固,支立完成后进行加固,防止胀模、跑模等现象的发生
立模完成后经监理工程师验收合格后方可进行下道工序
(二)模板的拆除 1、模板的拆除时间应根据结构物特点、模板部位、混凝土强度、混凝土的温度及温差、混凝土带模养护时间、天气状况以及其他养护要求等条件综合确定,并符合相关要求
2、模板的拆除应按设计的顺序进行

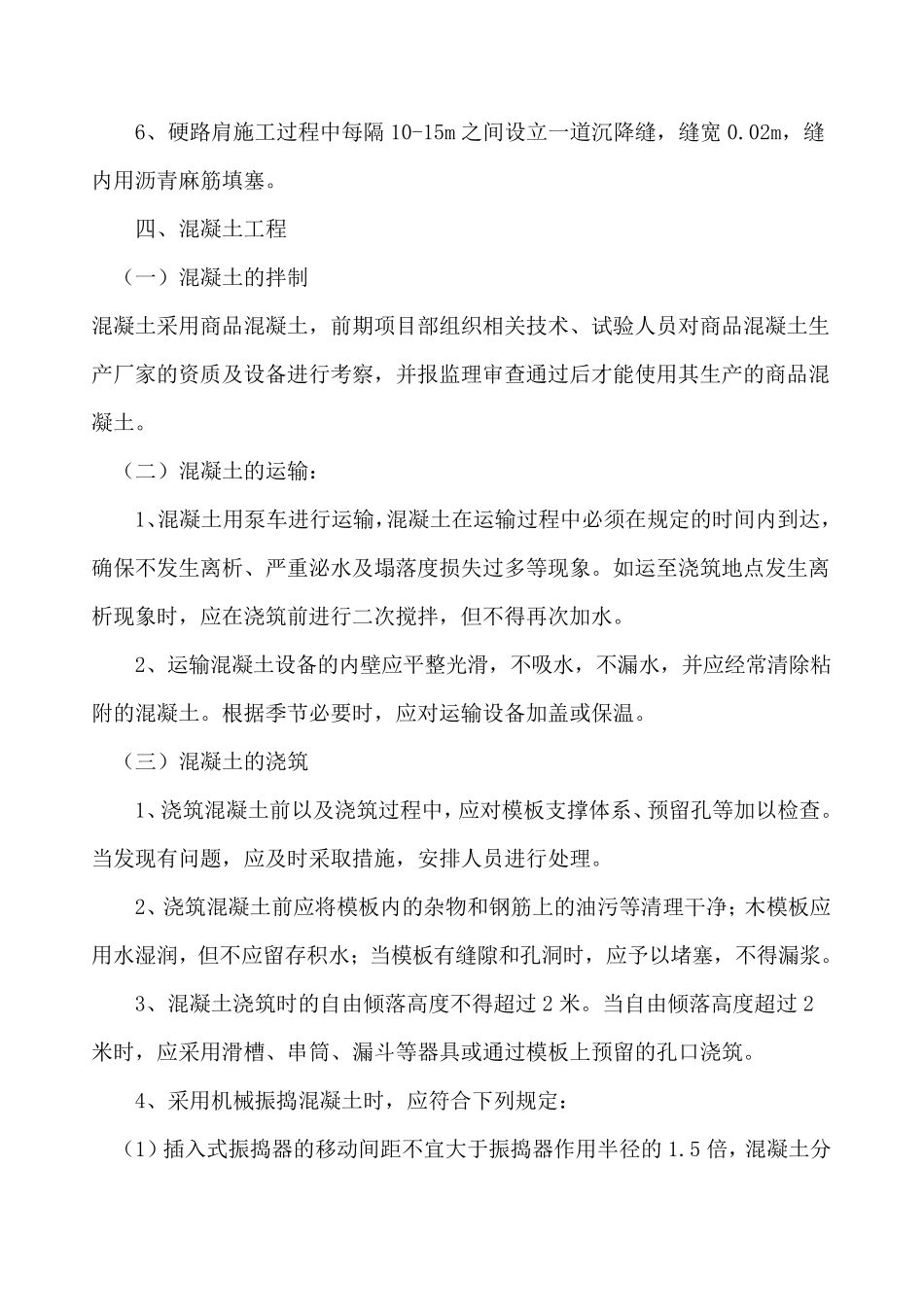

3、拆除模板时注意
