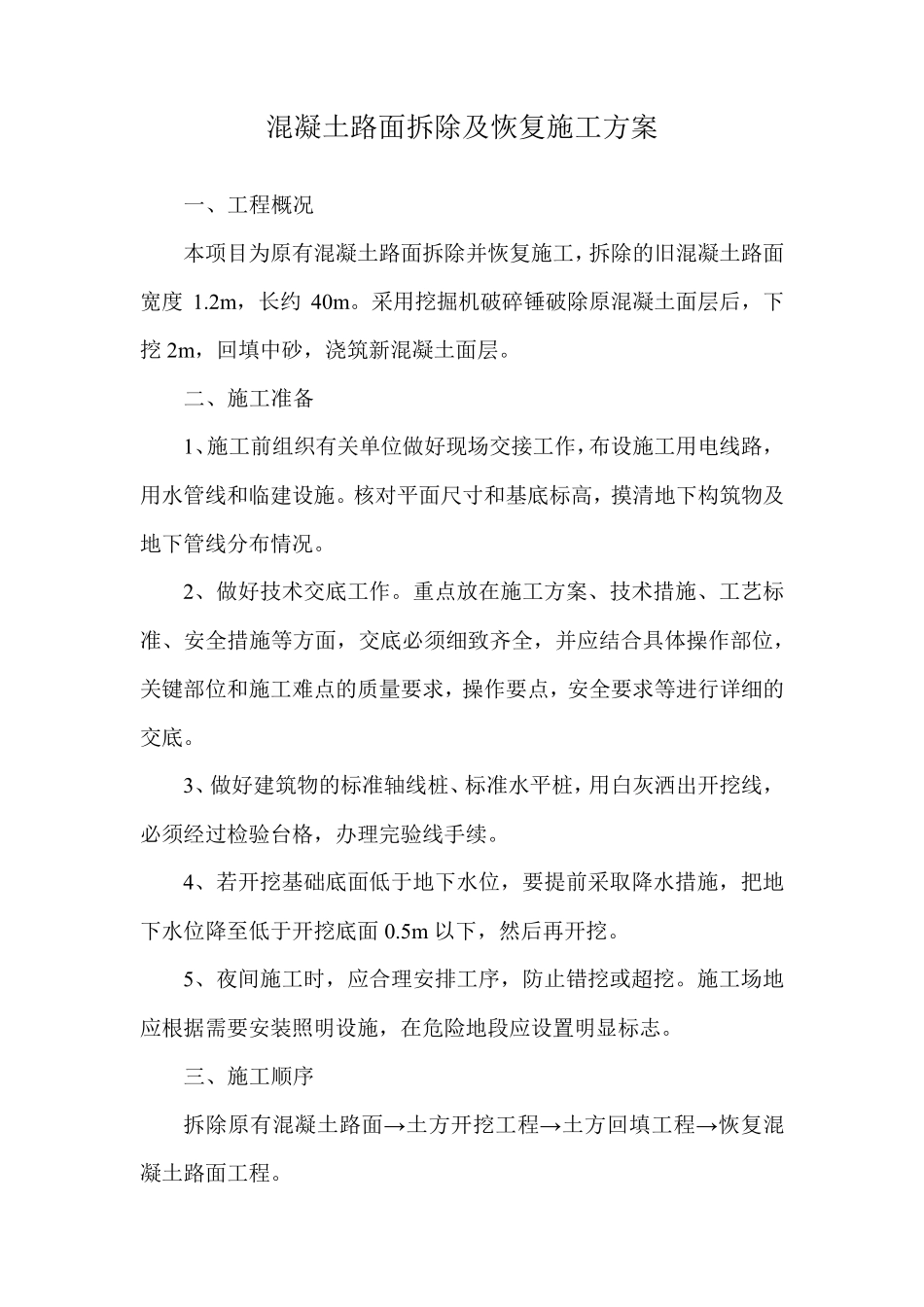

混凝土路面拆除及恢复施工方案 一、工程概况 本项目为原有混凝土路面拆除并恢复施工,拆除的旧混凝土路面宽度 1
2m,长约 40m
采用挖掘机破碎锤破除原混凝土面层后,下挖 2m,回填中砂,浇筑新混凝土面层
二、施工准备 1、施工前组织有关单位做好现场交接工作,布设施工用电线路,用水管线和临建设施
核对平面尺寸和基底标高,摸清地下构筑物及地下管线分布情况
2、做好技术交底工作
重点放在施工方案、技术措施、工艺标准、安全措施等方面,交底必须细致齐全,并应结合具体操作部位,关键部位和施工难点的质量要求,操作要点,安全要求等进行详细的交底
3、做好建筑物的标准轴线桩、标准水平桩,用白灰洒出开挖线,必须经过检验台格,办理完验线手续
4、若开挖基础底面低于地下水位,要提前采取降水措施,把地下水位降至低于开挖底面0
5m 以下,然后再开挖
5、夜间施工时,应合理安排工序,防止错挖或超挖
施工场地应根据需要安装照明设施,在危险地段应设置明显标志
三、施工顺序 拆除原有混凝土路面→ 土方开挖工程→ 土方回填工程→ 恢复混凝土路面工程

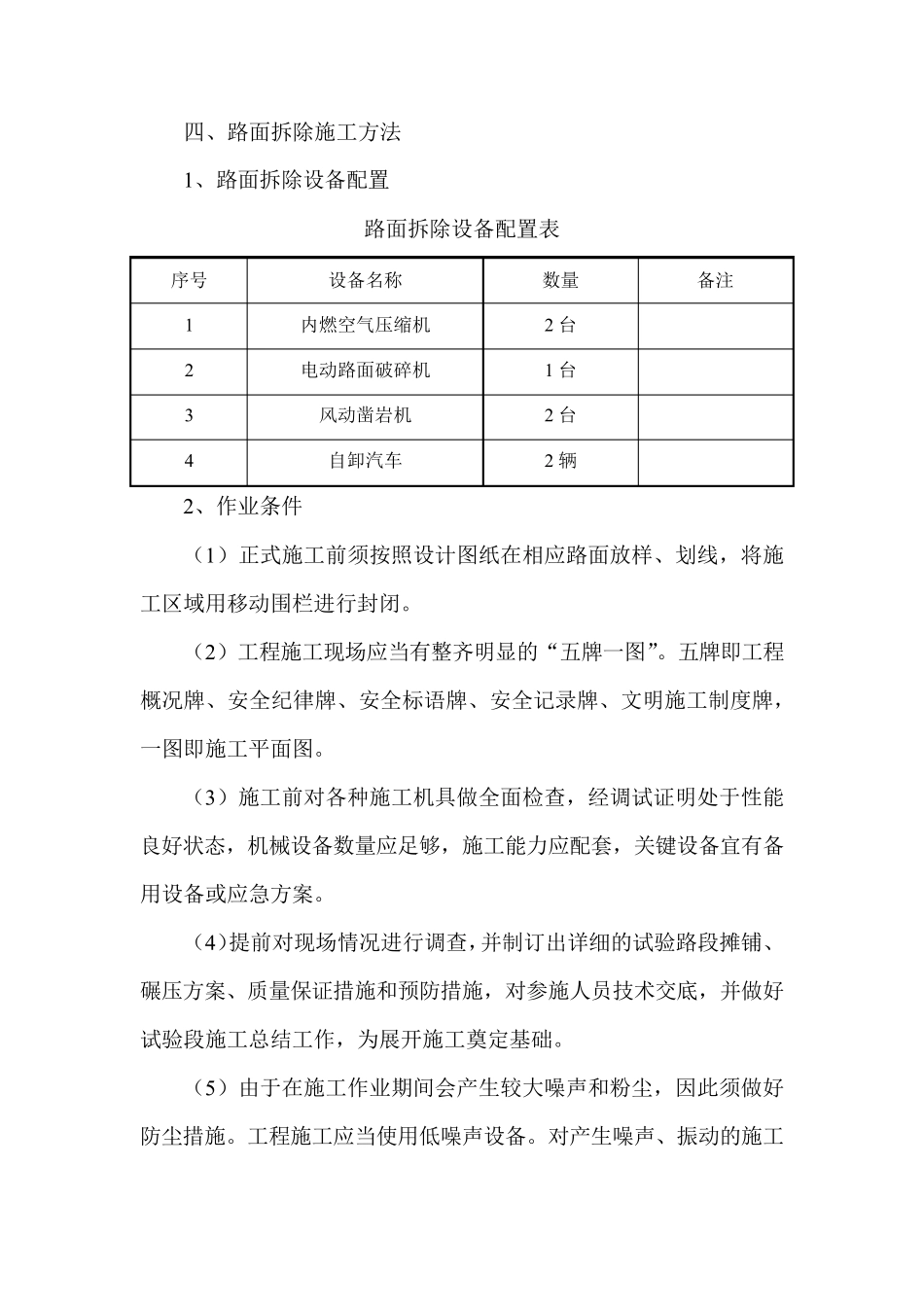

四、路面拆除施工方法 1、路面拆除设备配置 路面拆除设备配置表 序号 设备名称 数量 备注 1 内燃空气压缩机 2 台 2 电动路面破碎机 1 台 3 风动凿岩机 2 台 4 自卸汽车 2 辆 2、作业条件 (1)正式施工前须按照设计图纸在相应路面放样、划线,将施工区域用移动围栏进行封闭
(2)工程施工现场应当有整齐明显的“五牌一图”
五牌即工程概况牌、安全纪律牌、安全标语牌、安全记录牌、文明施工制度牌,一图即施工平面图
(3)施工前对各种施工机具做全面检查,经调试证明处于性能良好状态,机械设备数量应足够,施工能力应配套,关键设备宜有备用设备或应急方案

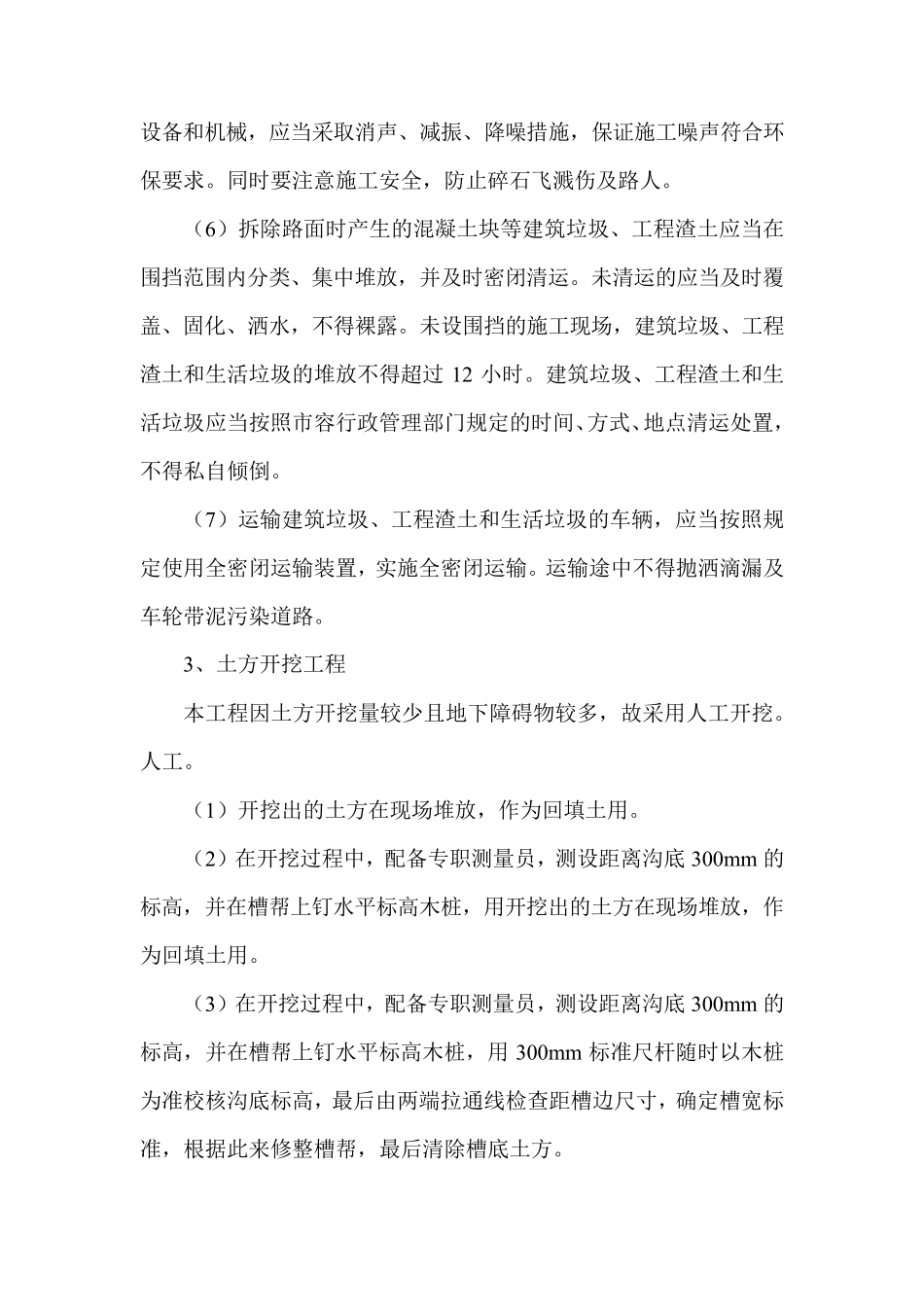

(4)提前对现场情况进行调查,并制订出详细的试验路段摊铺、碾压方案、质量保证措施和预防措施
