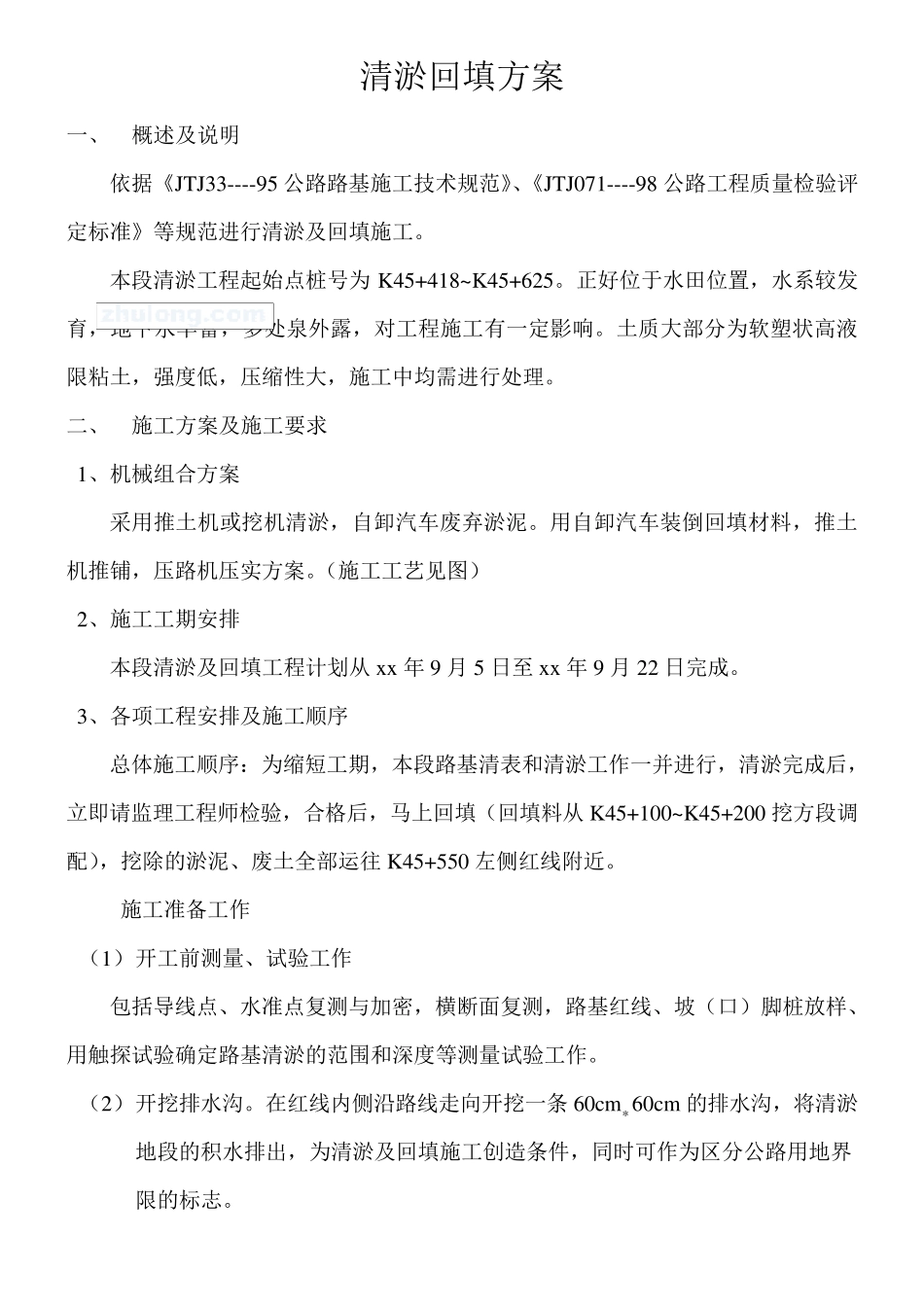

清淤回填方案 一、 概述及说明 依据《JTJ33----95 公路路基施工技术规范》、《JTJ071----98 公路工程质量检验评定标准》等规范进行清淤及回填施工
本段清淤工程起始点桩号为 K45+418~K45+625
正好位于水田位置,水系较发育,地下水丰富,多处泉外露,对工程施工有一定影响
土质大部分为软塑状高液限粘土,强度低,压缩性大,施工中均需进行处理
二、 施工方案及施工要求 1、机械组合方案 采用推土机或挖机清淤,自卸汽车废弃淤泥
用自卸汽车装倒回填材料,推土机推铺,压路机压实方案

(施工工艺见图) 2、施工工期安排 本段清淤及回填工程计划从xx 年9 月5 日至xx 年9 月22 日完成
3、各项工程安排及施工顺序 总体施工顺序:为缩短工期,本段路基清表和清淤工作一并进行,清淤完成后,立即请监理工程师检验,合格后,马上回填(回填料从K45+100~K45+200 挖方段调配),挖除的淤泥、废土全 部运 往 K45+550 左 侧 红 线 附 近
施工准备 工作 (1) 开 工前 测 量、试 验工作 包 括 导 线 点、水准点复 测 与 加 密 ,横 断 面 复 测 ,路基红 线 、坡 (口 )脚 桩放 样 、用触 探 试 验确 定路基清淤的范围 和深 度等测 量试 验工作
(2) 开 挖排水沟
在 红 线 内 侧 沿 路线 走 向 开 挖一条 60cm* 60cm 的排水沟 ,将 清淤地段的积 水排出 ,为清淤及回填施工创 造 条 件 ,同 时 可 作为区 分公路用地界限的标志

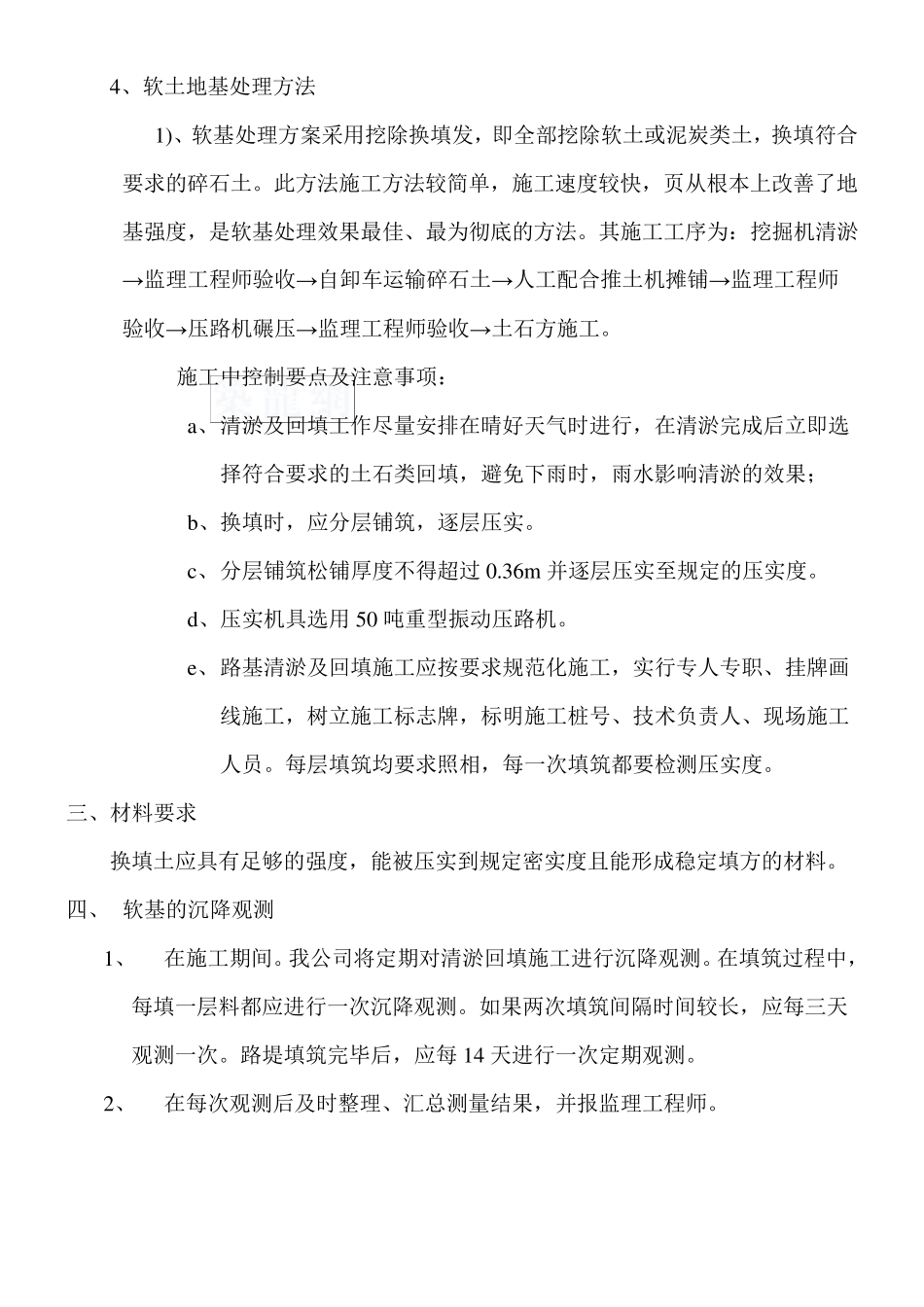

4、软土地基处理方法 1)、软基处理方案采用挖除换填发,即全部挖除软土或泥炭类土,换填符合要求的碎石土
此方法施工方法较简单,施工速度较快,页从根本上改善了地基强度,是软基处理效果最佳、最为彻底的方法
其施工工序为:挖掘机清淤→监理工程师验收→自卸车运输碎石土→人
