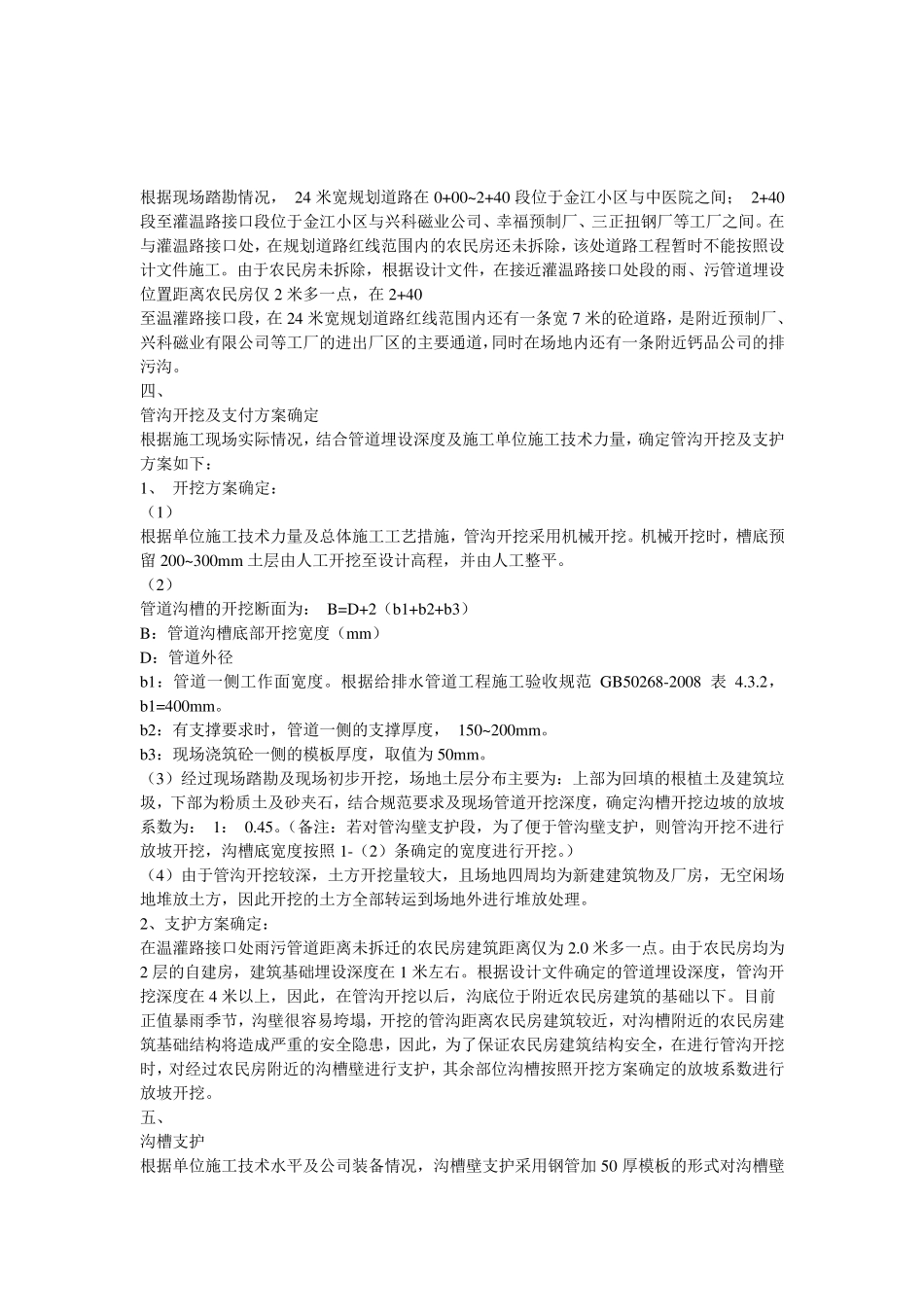

污水管管沟开挖支护方案 根据地质情况和施工现场,本工程污水管沟地质情况复杂,特别在纬二路 K2+400 处,深达5
13 米,开挖较深,土质情况复杂,大部分为处流砂层,沟顶余土量过多,为了保证工程质量,杜绝安全隐患,特制定此方案
一、管沟开挖 开挖前,应先清除 25cm 的表面耕植土
应调查地下有无管线
对挖出的适用材料,应用于回填
采用自上而下分段跳槽二次分层开挖法
严禁无序大开挖
边坡工程的临时性排水措施应满足暴雨和施工用水的排放要求
边坡开挖应及时按设计实施支护,避免长期裸露,降低边坡稳定性
管沟的开挖宽度依据 GB50268-97 规范施工
然后把管沟的宽度及放坡的宽度用白灰洒出,开挖采用反铲挖掘机开挖,边退边挖,挖止高于设计标高20cm ,其预留的 20cm由人工挖除(挖除时先制作两个龙门架,按其设计高程在龙门架中心点绑好线绳以便控制其开挖高程)
开挖注意事项: 开挖不扰动天然地基或地基处理符合设计要求
开挖的余土量应离管沟沟边 1 米以外
槽壁平整,挖方深度在 3 米以内时,边坡坡比1:0
挖方深度在 3--6 米时,边坡坡比1:0
沟槽中心线每侧的净宽不应小于管道槽底部开挖宽度的一半
槽底高程允许偏差: 开挖土方时为:±20m m ,开挖石方时应为:+20m m -200 m m

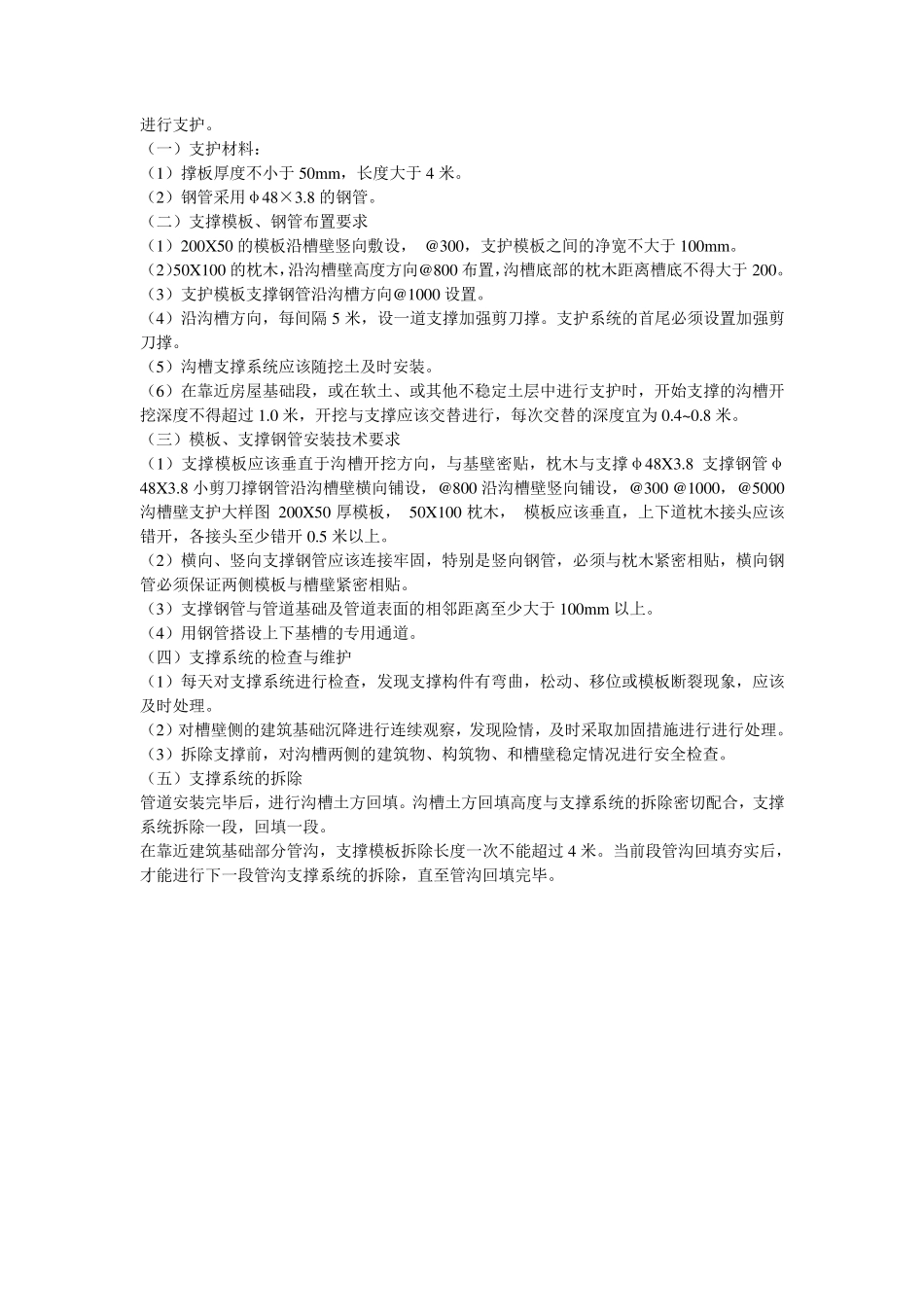

二、沟槽支撑 1、采用水平式支撑
支撑材料选用木材,圆钢管
①、水平支撑采用疏支撑,撑板厚度不宜小于 0
3m ,长度不宜大于 4m ,每间隔 4m 设设一支撑段
②、垂直方向支撑板间隔为 1
③、横档采用¢35 撑杆,间距为 2
2、在软土或其他不稳定土层中采用撑板支撑时,开始支撑的开挖沟槽深度不得超过 1
0m ,以后开挖与支撑交替进行,每次交替的深度面为 0
3、撑板的安装应于沟槽壁紧贴,当应有空隙时应填实
