电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

管道敷设施工方案VIP免费

管道敷设施工方案_第1页
1/6
管道敷设施工方案_第2页
2/6
管道敷设施工方案_第3页
3/6

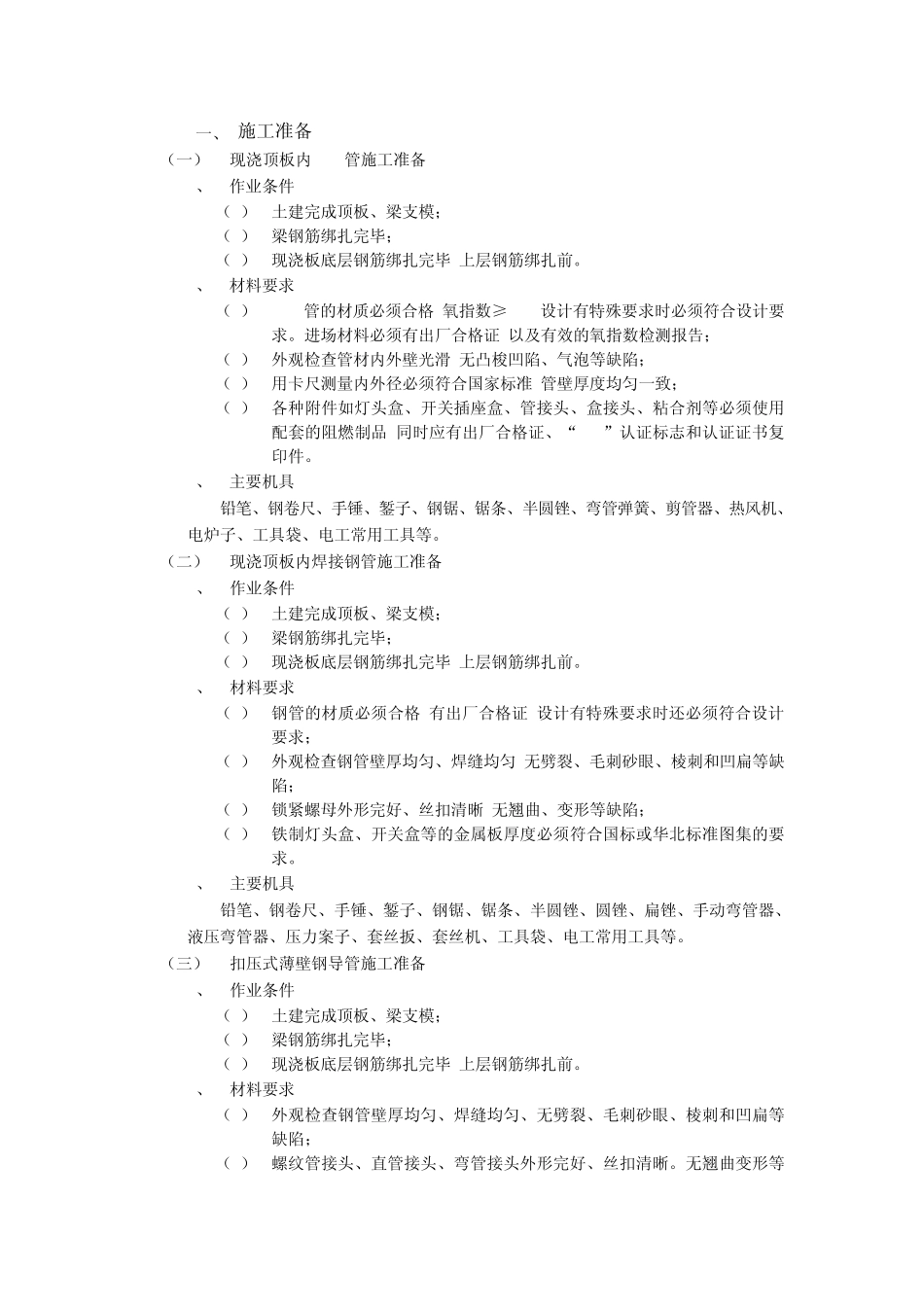

一、 施工准备 (一) 现浇顶板内PVC管施工准备 1、 作业条件 (1) 土建完成顶板、梁支模; (2) 梁钢筋绑扎完毕; (3) 现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。 2、 材料要求 (1) PVC管的材质必须合格,氧指数≥27%,设计有特殊要求时必须符合设计要求。进场材料必须有出厂合格证,以及有效的氧指数检测报告; (2) 外观检查管材内外壁光滑,无凸梭凹陷、气泡等缺陷; (3) 用卡尺测量内外径必须符合国家标准,管壁厚度均匀一致; (4) 各种附件如灯头盒、开关插座盒、管接头、盒接头、粘合剂等必须使用配套的阻燃制品,同时应有出厂合格证、“CCC”认证标志和认证证书复印件。 3、 主要机具 铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、弯管弹簧、剪管器、热风机、电炉子、工具袋、电工常用工具等。 (二) 现浇顶板内焊接钢管施工准备 1、 作业条件 (1) 土建完成顶板、梁支模; (2) 梁钢筋绑扎完毕; (3) 现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。 2、 材料要求 (1) 钢管的材质必须合格,有出厂合格证,设计有特殊要求时还必须符合设计要求; (2) 外观检查钢管壁厚均匀、焊缝均匀,无劈裂、毛刺砂眼、棱刺和凹扁等缺陷; (3) 锁紧螺母外形完好、丝扣清晰,无翘曲、变形等缺陷; (4) 铁制灯头盒、开关盒等的金属板厚度必须符合国标或华北标准图集的要求。 3、 主要机具 铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、圆锉、扁锉、手动弯管器、液压弯管器、压力案子、套丝扳、套丝机、工具袋、电工常用工具等。 (三) 扣压式薄壁钢导管施工准备 1、 作业条件 (1) 土建完成顶板、梁支模; (2) 梁钢筋绑扎完毕; (3) 现浇板底层钢筋绑扎完毕,上层钢筋绑扎前。 2、 材料要求 (1) 外观检查钢管壁厚均匀、焊缝均匀、无劈裂、毛刺砂眼、棱刺和凹扁等缺陷; (2) 螺纹管接头、直管接头、弯管接头外形完好、丝扣清晰。无翘曲变形等缺陷; (3) 铁制灯头盒、开关盒等的金属板厚度必须符合厂家提供的技术指标要求。 3、 施工器具 铅笔、钢卷尺、手锤、錾子、钢锯、锯条、半圆锉、圆锉、扁锉、专用弯管器、扣压器、压力案子、工具袋、电工常用工具等。 二、 质量要求 质量要求符合《建筑电气工程施工质量验收规范》(GB50303-2002)的规定。 项 序 项 目 允许偏差或允许值 主控项目 1 金属导管、金属线槽的接地或接零 第 14.1.1条 2 金属...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

管道敷设施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
