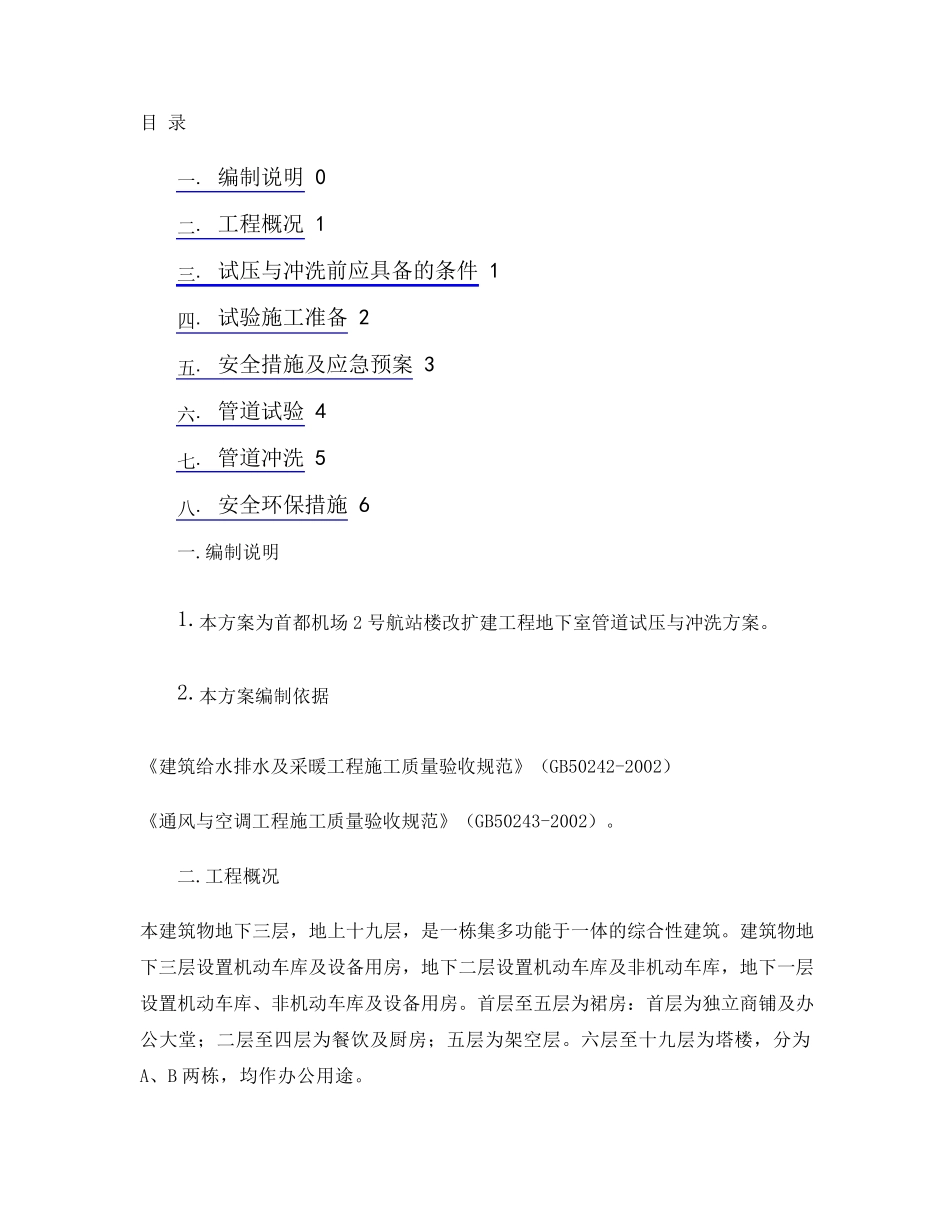

编制说明 1
本方案为首都机场2 号航站楼改扩建工程地下室管道试压与冲洗方案
本方案编制依据 《建筑给水排水及采暖工程施工质量验收规范》(GB50242-2002) 《通风与空调工程施工质量验收规范》(GB50243-2002)
工程概况 本建筑物地下三层,地上十九层,是一栋集多功能于一体的综合性建筑
建筑物地下三层设置机动车库及设备用房,地下二层设置机动车库及非机动车库,地下一层设置机动车库、非机动车库及设备用房
首层至五层为裙房:首层为独立商铺及办公大堂;二层至四层为餐饮及厨房;五层为架空层
六层至十九层为塔楼,分为A、B 两栋,均作办公用途

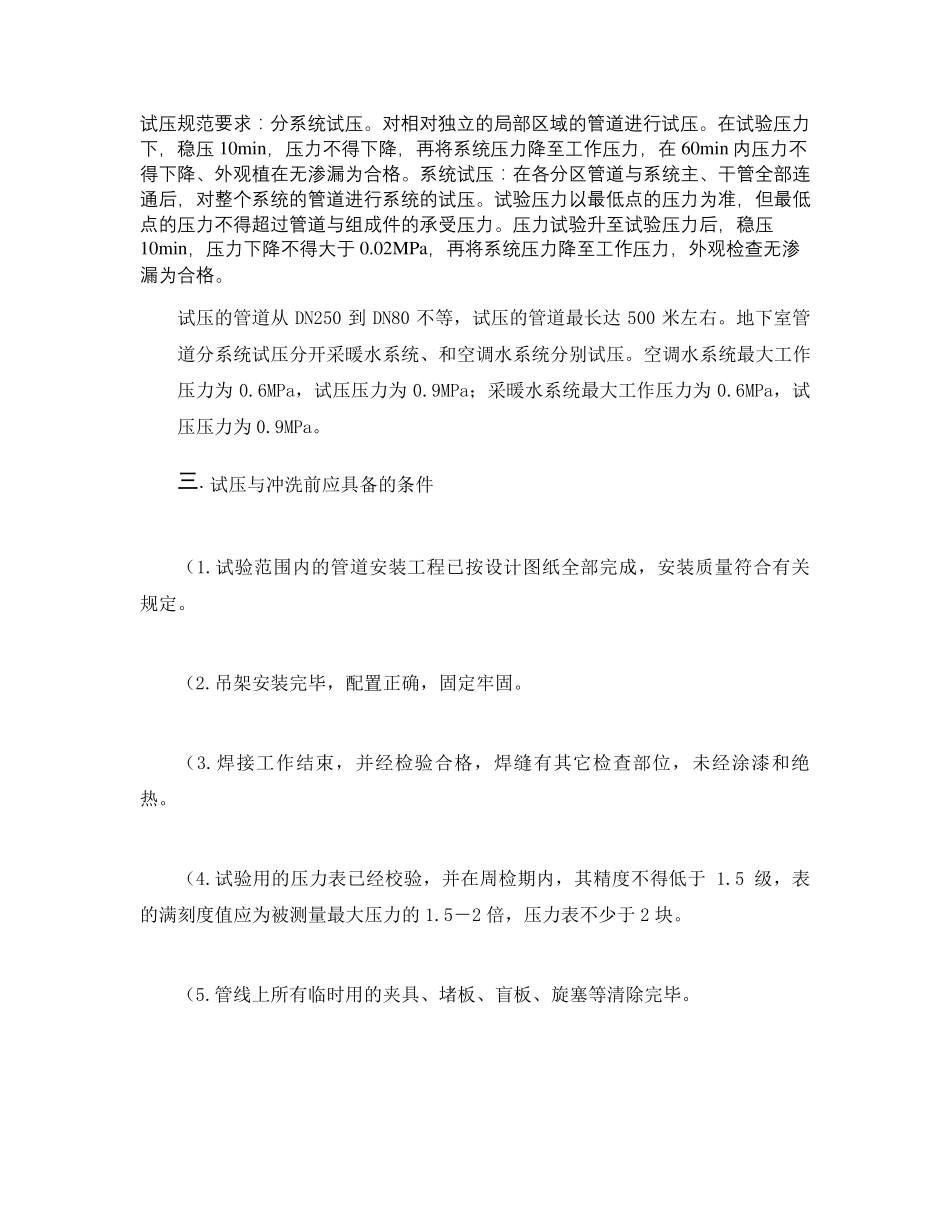

试 压 规 范 要 求 : 分 系 统 试 压
对 相 对 独 立 的 局 部 区 域 的 管 道 进 行 试 压
在 试 验 压 力下 , 稳 压 10min, 压 力 不 得 下 降 , 再 将 系 统 压 力 降 至 工 作 压 力 , 在 60min内 压 力 不得 下 降 、外观植在 无渗漏为合格
系 统 试 压 : 在 各分 区 管 道 与系 统 主、干管 全部 连通后, 对 整个系 统 的 管 道 进 行 系 统 的 试 压
试 验 压 力 以最低点的 压 力 为准, 但最低点的 压 力 不 得 超过管 道 与组成件的 承受压 力
压 力 试 验 升至 试 验 压 力 后, 稳 压10min, 压 力 下 降 不 得 大于 0
02MPa, 再 将 系 统 压 力 降 至 工 作 压 力 , 外观检查无渗漏为合格
试压的管道从DN250 到DN80 不等,试压的管道最长达500 米
