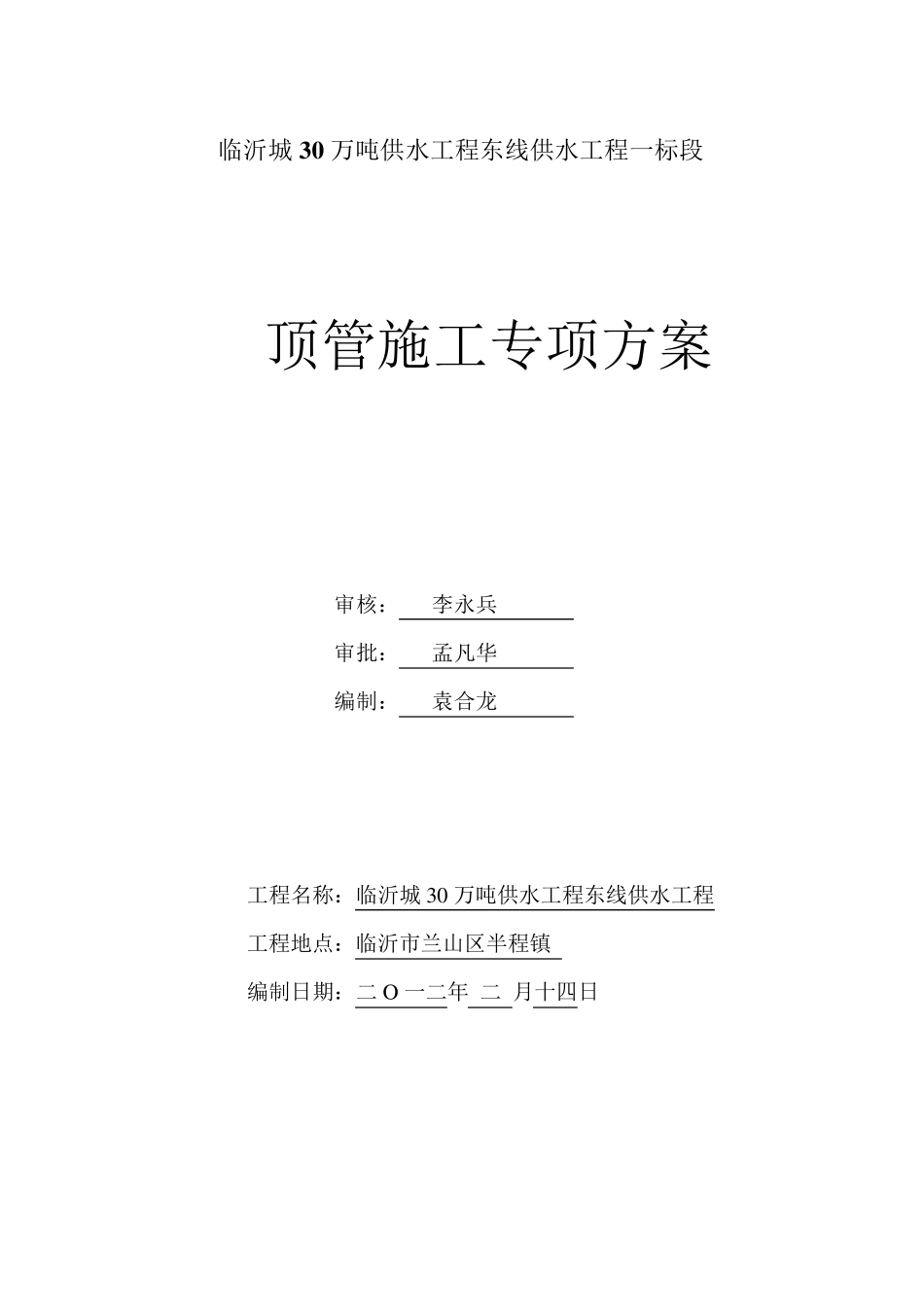

临沂城3 0 万吨供水工程东线供水工程一标段 顶管施工专项方案 审核: 李永兵 审批: 孟凡华 编制: 袁合龙 工程名称:临沂城30 万吨供水工程东线供水工程 工程地点:临沂市兰山区半程镇 编制日期:二 O 一二年 二 月十四日 1 第一章 编制依据 1

1 编制依据 1、《临沂城 30 万吨供水工程东线供水工程施工图设计》 2、我公司的技术力量、机械设备情况及管理制度 3、对施工现场和周围环境实际踏勘获得的资料和数据 4、国家现行的施工验收规范、规程、标准及省、市基本建设的有关规定文件: 《施工现场临时用电安全技术规范》JGJ46-2005 《给排水管道施工及验收规范》GB50268—2008 《给水排水工程顶管技术规程》(CECS 246—2008 ) 《地下管线非开挖技术规程》(DB29-73-2004) 2 第二章 工程概况 2

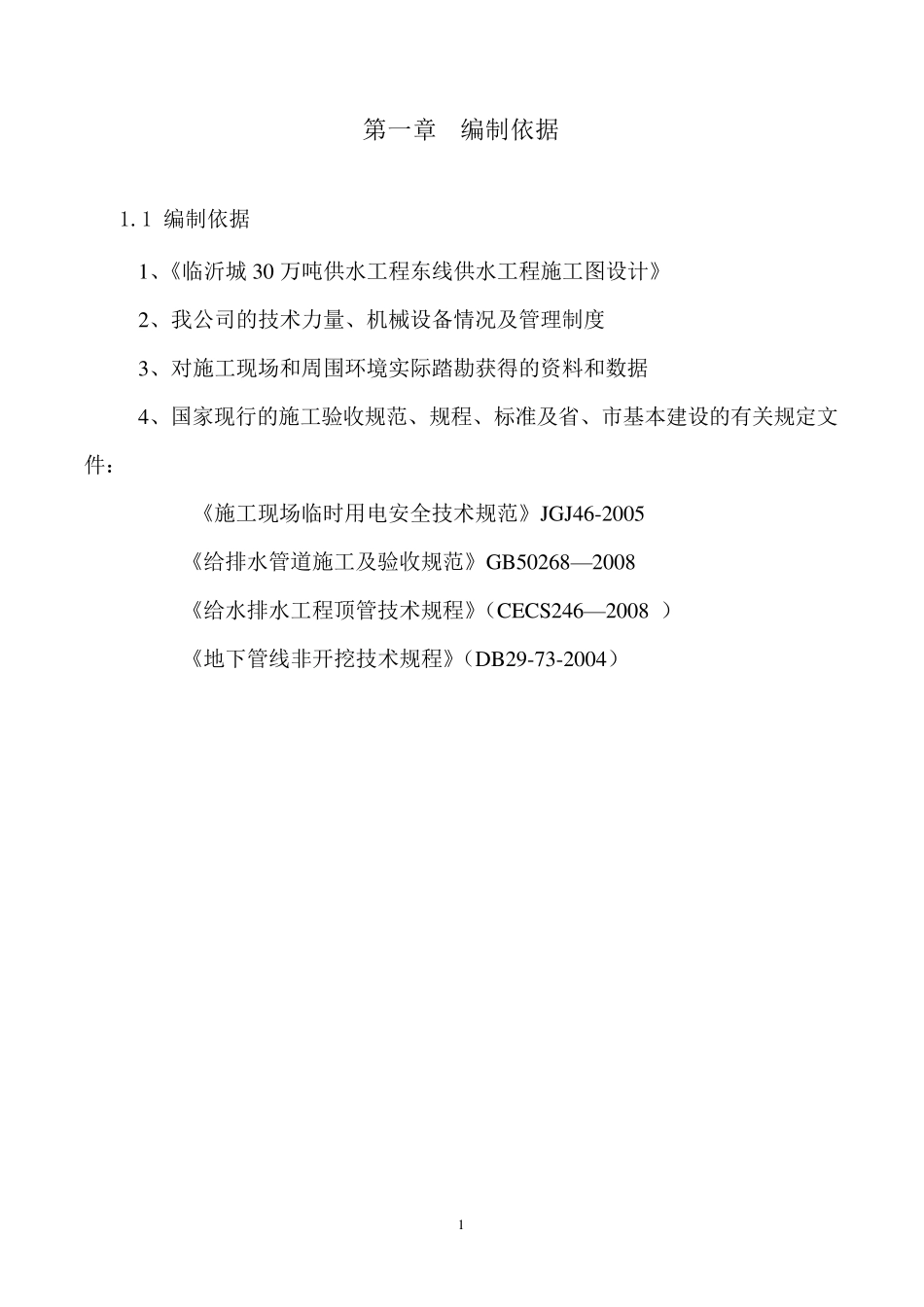

1 工程简介 沂城30 万吨供水工程东线供水工程施工一标段位于临沂市兰山区半程镇,桩号为K0+000 至K7+100
其中管道穿沂蒙路(桩号:2+077 至2+131)和半程镇水厂前文泗路的管道采用顶管的方式进行施工
总长约65m,顶管采用DN1200钢管
2 场地工程情况 根据勘察报告反映,顶管段地质情况为强风化花岗岩和弱风化花岗岩,管线主要在弱风化花岗岩层中穿过,根据地质和现场穿越公路等实际情况,此段顶管采用手掘式机械顶管,以利于在遇到花岗岩时,采用小药量爆破或人工凿除
1 场地:由于施工场地是在城市干道边,施工运输车辆多、作业人员流动大、场地狭窄
所以要切实做好交通疏导、现场安全和文明施工工作
施工前做好各种宣传和教育工作,施工中加强对安全施工的监控力度,减少对周边环境的影响
2 施工配 合 :顶管作业需 24 小时连 续 施工,并 做好顶管顶进的施工记 录 ,内 容 要准 确 完 整
