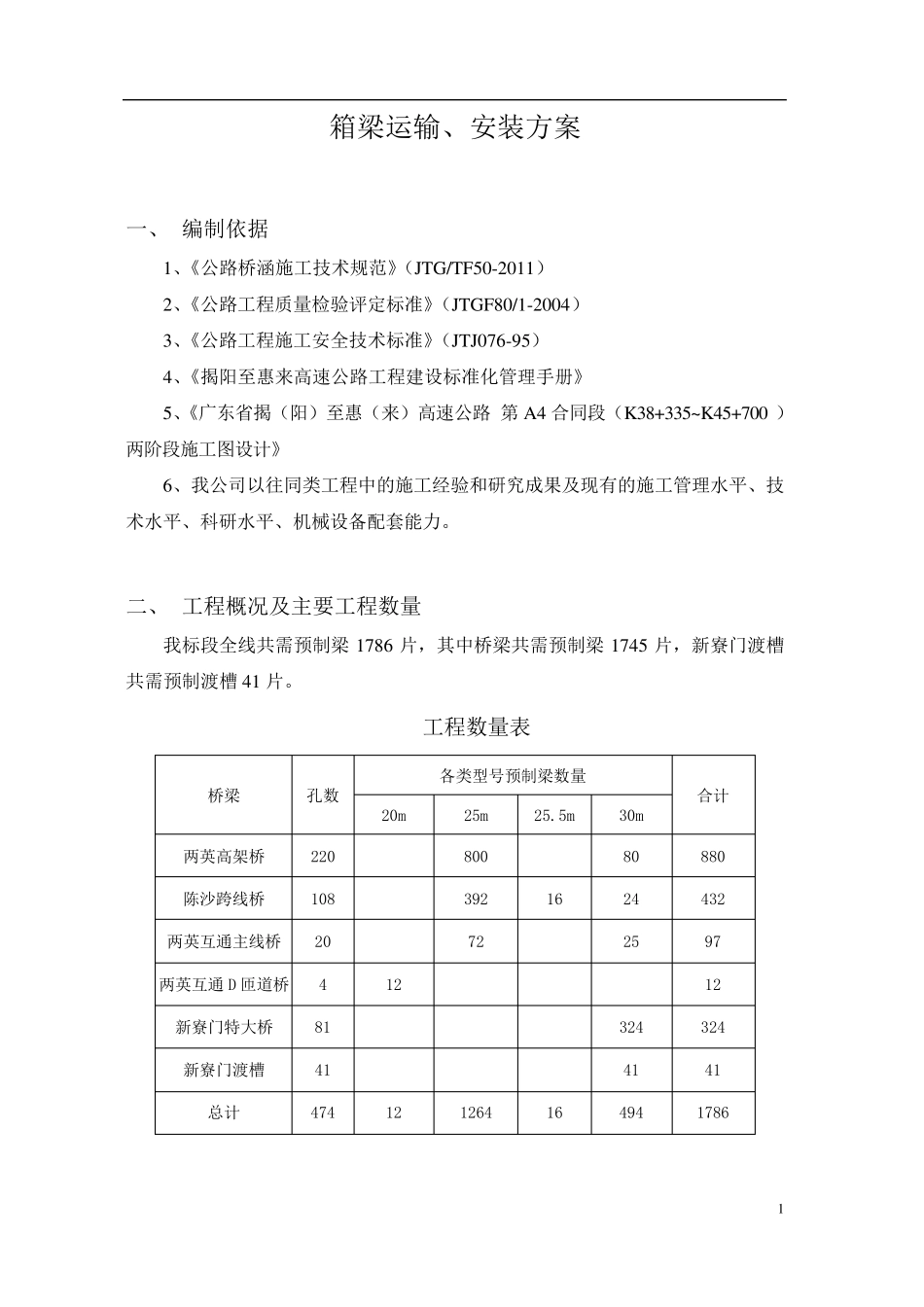

1 箱梁运输、安装方案 一、 编制依据 1、《公路桥涵施工技术规范》(JTG/TF50-2011) 2、《公路工程质量检验评定标准》(JTGF80/1-2004) 3、《公路工程施工安全技术标准》(JTJ076-95) 4、《揭阳至惠来高速公路工程建设标准化管理手册》 5、《广东省揭(阳)至惠(来)高速公路 第 A4 合同段(K38+335~K45+700 ) 两阶段施工图设计》 6、我公司以往同类工程中的施工经验和研究成果及现有的施工管理水平、技术水平、科研水平、机械设备配套能力

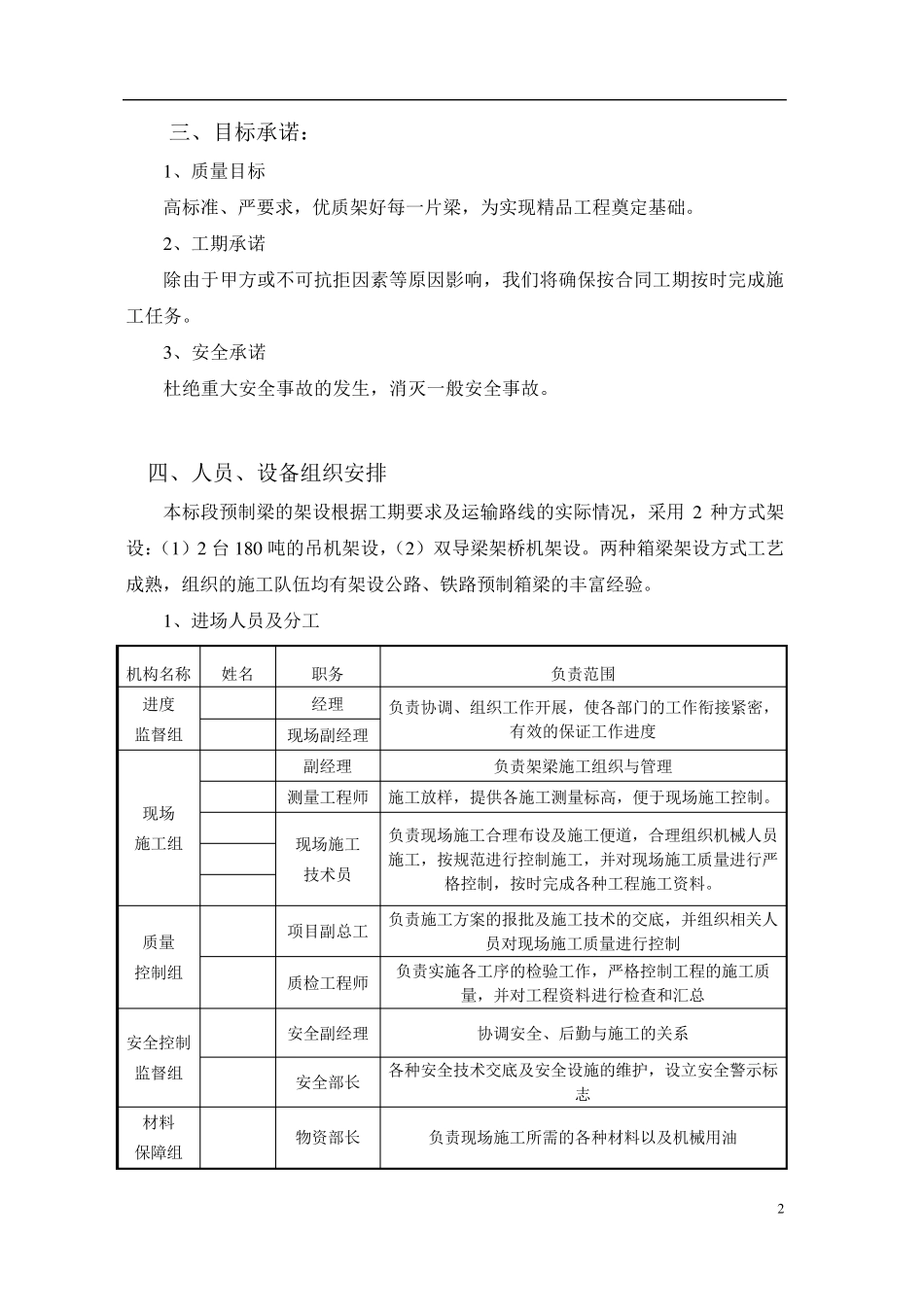

二、 工程概况及主要工程数量 我标段全线共需预制梁1786 片,其中桥梁共需预制梁1745 片,新寮门渡槽共需预制渡槽 41 片
工程数量表 桥梁 孔数 各类型号预制梁数量 合计 20m 25m 25
5m 30m 两英高架桥 220 800 80 880 陈沙跨线桥 108 392 16 24 432 两英互通主线桥 20 72 25 97 两英互通 D 匝道桥 4 12 12 新寮门特大桥 81 324 324 新寮门渡槽 41 41 41 总计 474 12 1264 16 494 1786 2 三、目标承诺: 1 、质量目标 高标准、严要求,优质架好每一片梁,为实现精品工程奠定基础
2 、工期承诺 除由于甲方或不可抗拒因素等原因影响,我们将确保按合同工期按时完成施工任务
3 、安全承诺 杜绝重大安全事故的发生,消灭一般安全事故
四、人员、设备组织安排 本标段预制梁的架设根据工期要求及运输路线的实际情况,采用 2 种方式架设:(1 )2 台 1 8 0 吨的吊机架设,(2 )双导梁架桥机架设
两种箱梁架设方式工艺成熟,组织的施工队伍均有架设公路、铁路预制箱梁的丰富经验

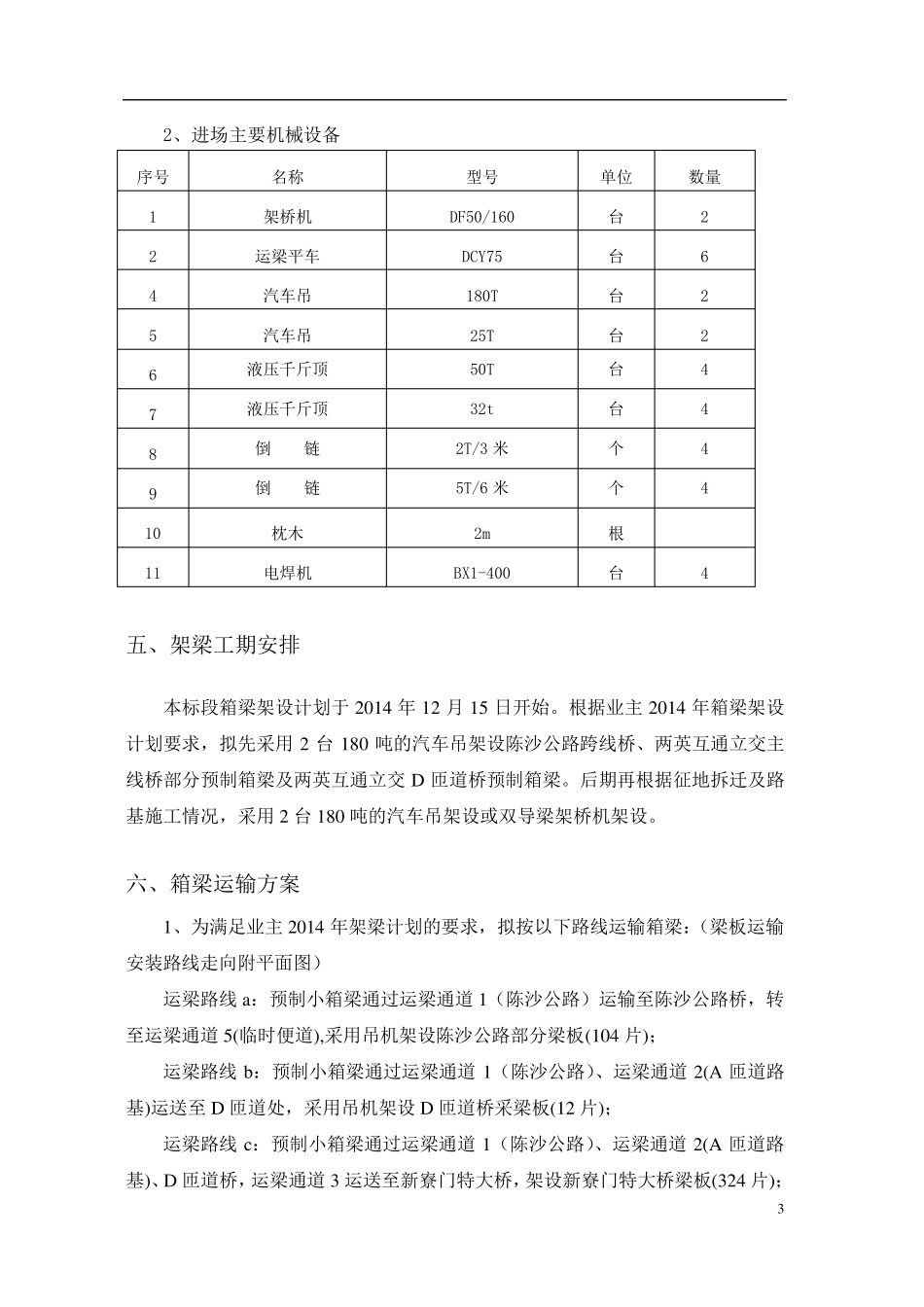

1 、进场人员及分工 机构名称 姓名 职务 负责范围 进度 监督组 经理 负责协调、组织工作开展,使各部门的工
