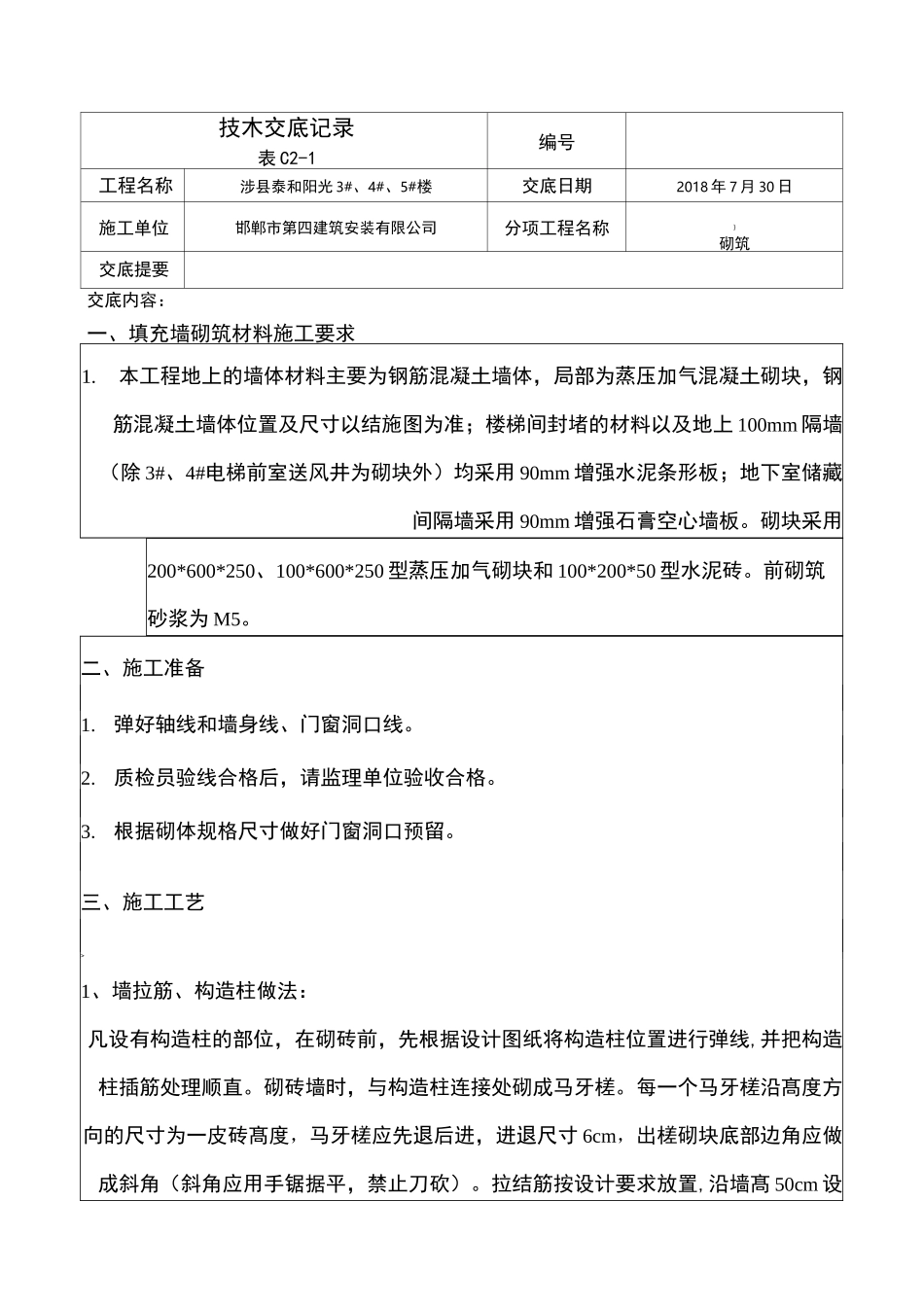

技木交底记录表 C2-1编号工程名称涉县泰和阳光 3#、4#、5#楼交底日期2018 年 7 月 30 日施工单位邯郸市第四建筑安装有限公司分项工程名称}砌筑交底提要交底内容:一、填充墙砌筑材料施工要求1
本工程地上的墙体材料主要为钢筋混凝土墙体,局部为蒸压加气混凝土砌块,钢筋混凝土墙体位置及尺寸以结施图为准;楼梯间封堵的材料以及地上 100mm 隔墙(除 3#、4#电梯前室送风井为砌块外)均采用 90mm 增强水泥条形板;地下室储藏间隔墙采用 90mm 增强石膏空心墙板
砌块采用200*600*250、100*600*250 型蒸压加气砌块和 100*200*50 型水泥砖
前砌筑砂浆为 M5
二、施工准备1
弹好轴线和墙身线、门窗洞口线
质检员验线合格后,请监理单位验收合格
根据砌体规格尺寸做好门窗洞口预留
三、施工工艺>1、墙拉筋、构造柱做法:凡设有构造柱的部位,在砌砖前,先根据设计图纸将构造柱位置进行弹线,并把构造柱插筋处理顺直

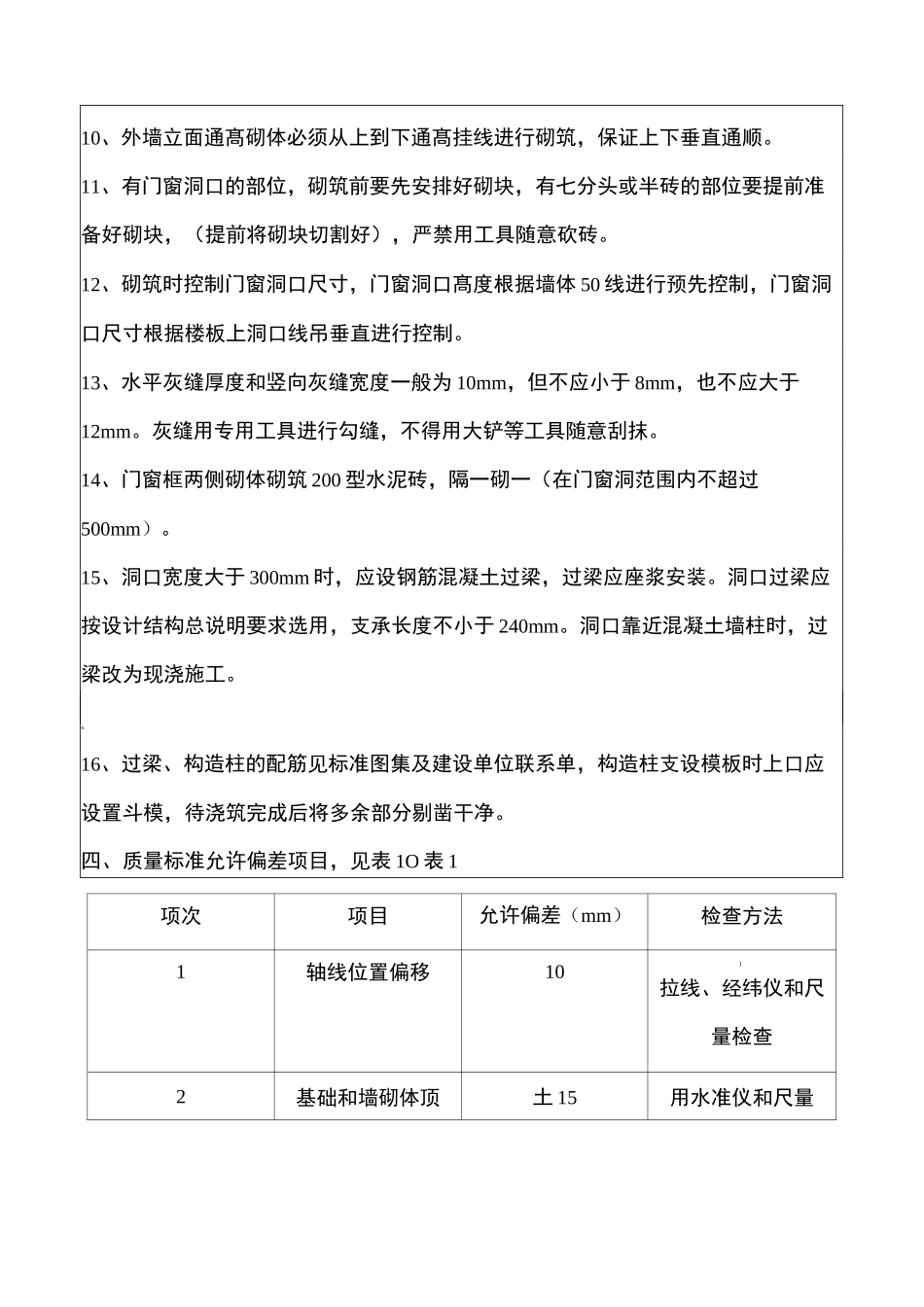

砌砖墙时,与构造柱连接处砌成马牙槎
每一个马牙槎沿髙度方向的尺寸为一皮砖髙度,马牙槎应先退后进,进退尺寸 6cm,出槎砌块底部边角应做成斜角(斜角应用手锯据平,禁止刀砍)
拉结筋按设计要求放置,沿墙髙 50cm 设置 2 根直径 6 水平拉结筋,拉结筋深入剪力墙内不少于 10cm,且在填充墙内通长设置,钢筋搭接长度不小于 300mm
本工程植筋采用三级钢,剪力墙与剪力墙之间的窗垛以、门垛、一字墙端植筋时末端带 90 度弯钩,弯钩长度为 60mm,且植筋长度距离墙端不大于 50mm
2、砌筑砌块墙工艺流程;测量放线一构造柱钢筋绑扎一墙体下部砌筑一窗台压顶钢筋绑扎一构造柱、混凝土圈梁模板支设 f 构造柱、窗台压顶混凝土浇筑一拆模一砌筑上部墙体一检查验收砌筑砌块1、根据技术人员在砌墙部位标注砌块的数量备料
2、砌筑前先将基层清理找平,浇水
