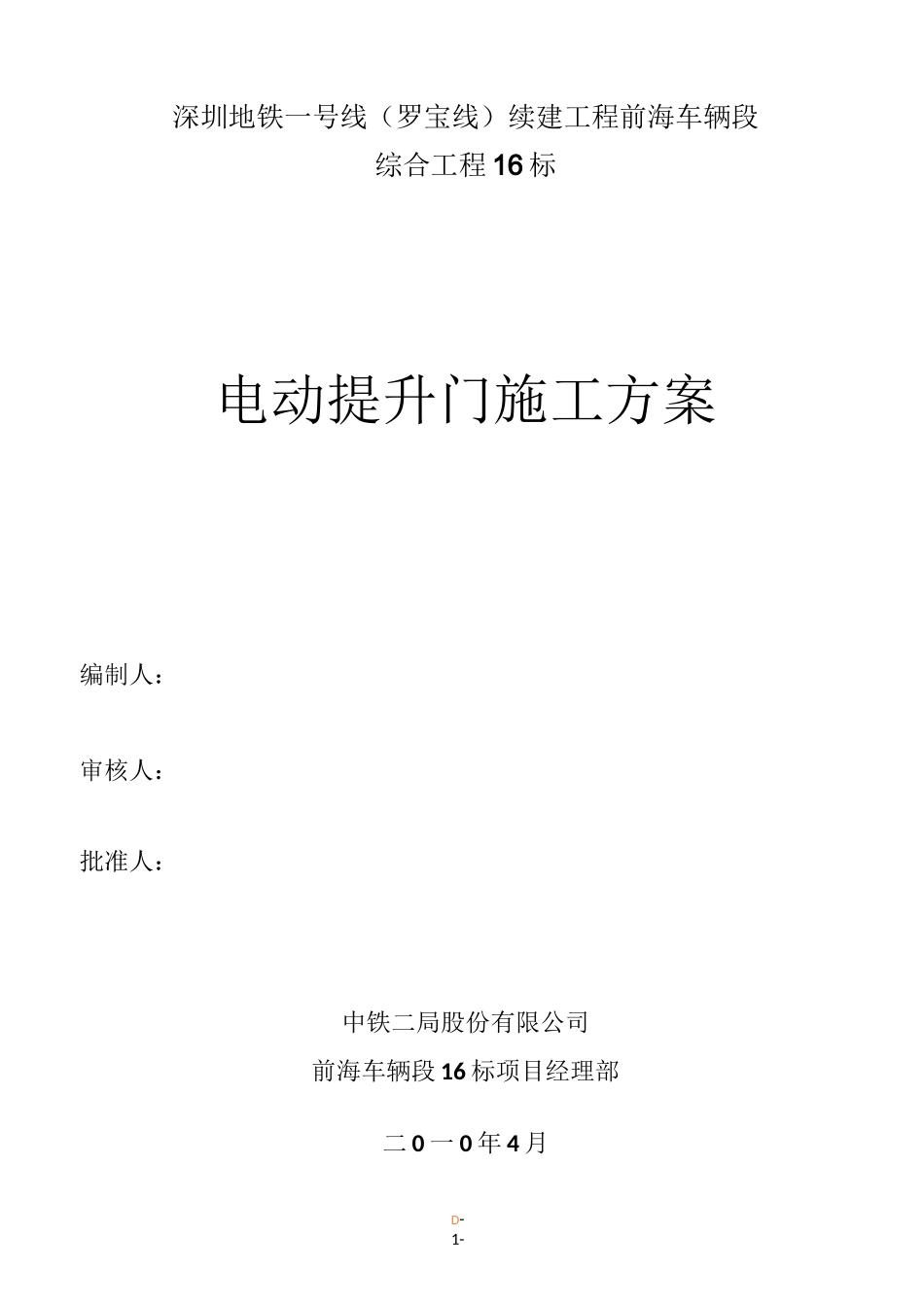

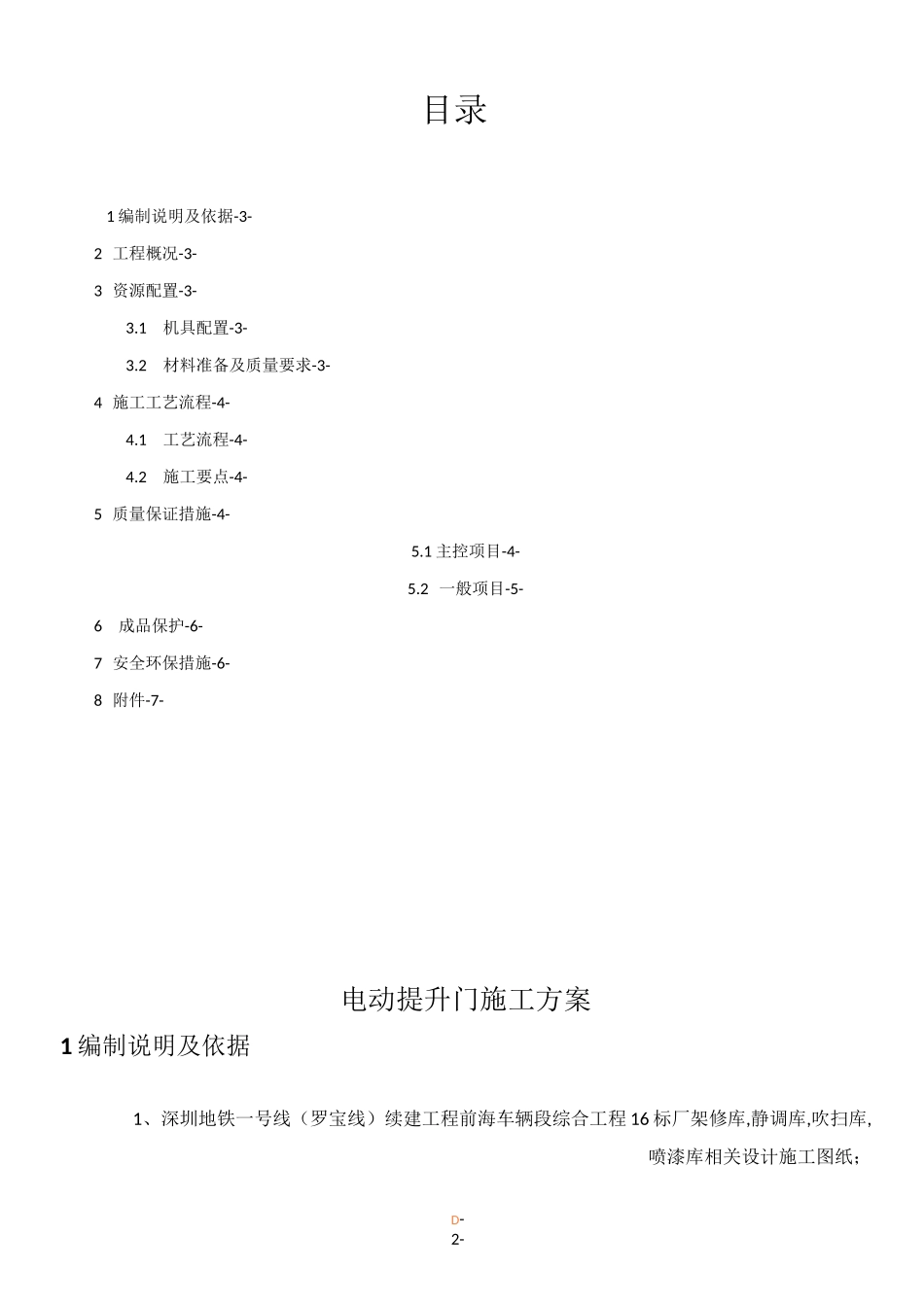

D-1-深圳地铁一号线(罗宝线)续建工程前海车辆段综合工程 16 标电动提升门施工方案编制人:审核人:批准人:中铁二局股份有限公司前海车辆段 16 标项目经理部二 0 一 0 年 4 月D-2-目录1 编制说明及依据-3-2 工程概况-3-3 资源配置-3-3

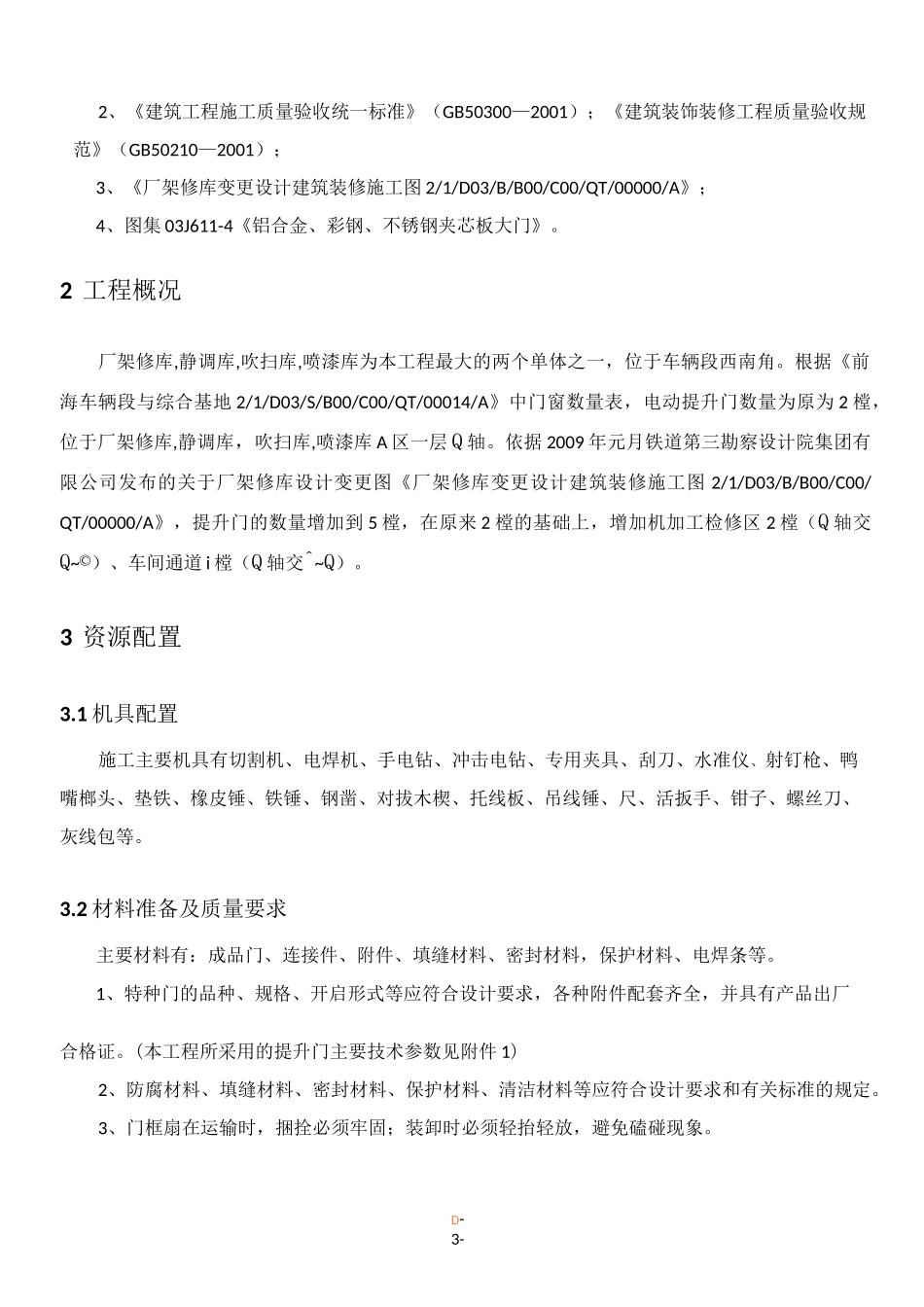

1机具配置-3-3
2材料准备及质量要求-3-4 施工工艺流程-4-4
1工艺流程-4-4
2施工要点-4-5 质量保证措施-4-5
1 主控项目-4-5
2 一般项目-5-6成品保护-6-7 安全环保措施-6-8 附件-7-电动提升门施工方案1 编制说明及依据1、深圳地铁一号线(罗宝线)续建工程前海车辆段综合工程 16 标厂架修库,静调库,吹扫库,喷漆库相关设计施工图纸;D-3-2、《建筑工程施工质量验收统一标准》(GB50300—2001);《建筑装饰装修工程质量验收规范》(GB50210—2001);3、《厂架修库变更设计建筑装修施工图 2/1/D03/B/B00/C00/QT/00000/A》;4、图集 03J611-4《铝合金、彩钢、不锈钢夹芯板大门》
2 工程概况厂架修库,静调库,吹扫库,喷漆库为本工程最大的两个单体之一,位于车辆段西南角
根据《前海车辆段与综合基地 2/1/D03/S/B00/C00/QT/00014/A》中门窗数量表,电动提升门数量为原为 2 樘,位于厂架修库,静调库,吹扫库,喷漆库 A 区一层 Q 轴
依据 2009 年元月铁道第三勘察设计院集团有限公司发布的关于厂架修库设计变更图《厂架修库变更设计建筑装修施工图 2/1/D03/B/B00/C00/QT/00000/A》,提升门的数量增加到 5 樘,在原来 2 樘的基础上,增加机加工检修区 2 樘(Q 轴交Q~©)、车间通道 i 樘(Q 轴交^~Q)
3 资源配置3
1 机具配置施工主要机具有切割机、电焊机、手电钻、冲击电钻、专用夹
