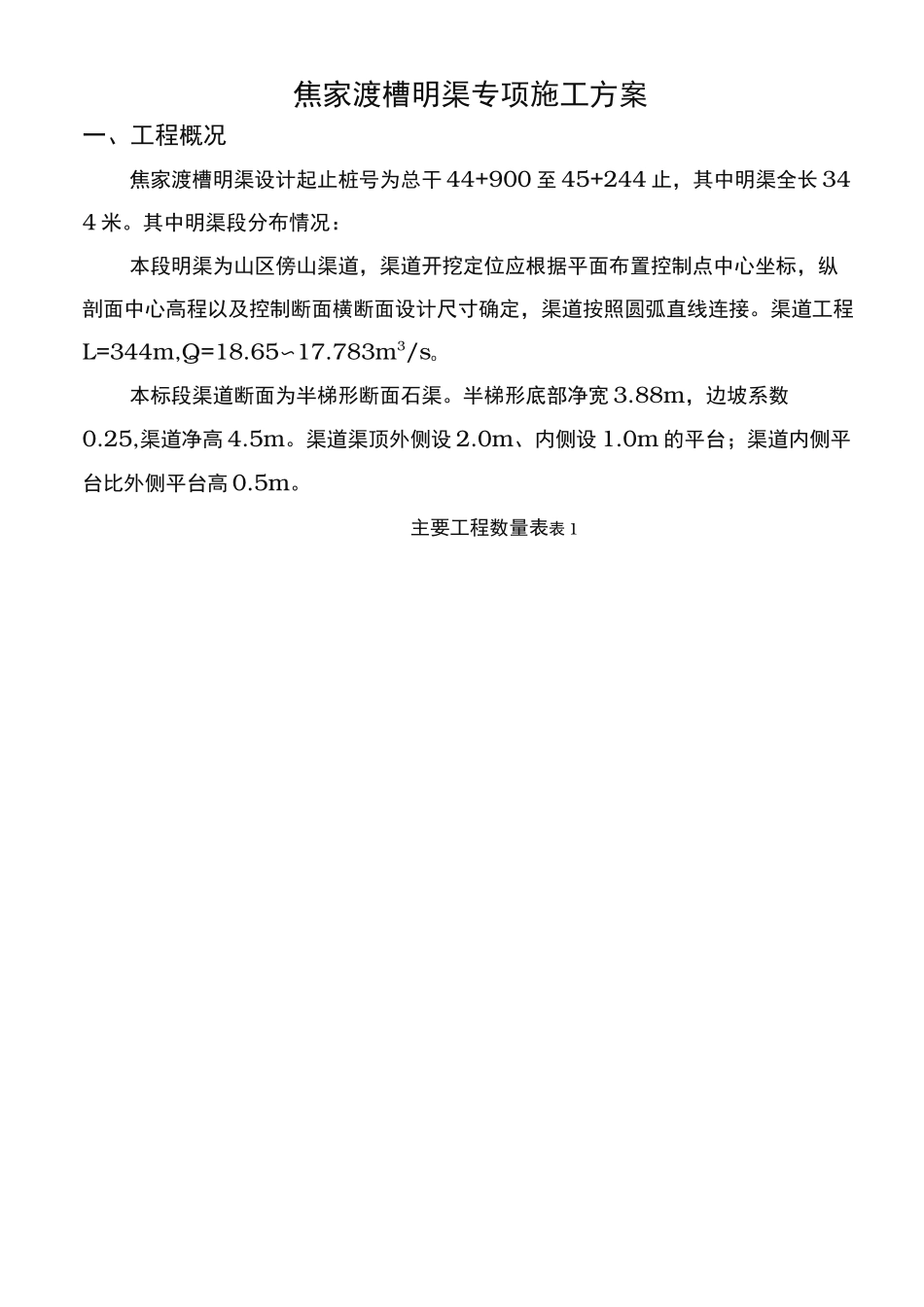

焦家渡槽明渠专项施工方案一、工程概况焦家渡槽明渠设计起止桩号为总干 44+900 至 45+244 止,其中明渠全长 344 米。其中明渠段分布情况:本段明渠为山区傍山渠道,渠道开挖定位应根据平面布置控制点中心坐标,纵剖面中心高程以及控制断面横断面设计尺寸确定,渠道按照圆弧直线连接。渠道工程L=344m,Q=18.65〜17.783m3/so本标段渠道断面为半梯形断面石渠。半梯形底部净宽 3.88m,边坡系数0.25,渠道净高 4.5m。渠道渠顶外侧设 2.0m、内侧设 1.0m 的平台;渠道内侧平台比外侧平台高 0.5m。主要工程数量表表 1序号项目名称单位数量备注1渠道土方开挖m34522渠道石方开挖m3160933土石方回填m3604C10 混凝土砌毛石m32540明渠外侧挡墙、基础回填、局部溶沟溶槽、开挖坍塌回填5M10 砂浆抹面m21892渠道衬砌断面以上部位、平台抹面6渠道 C10 混凝土m3464明渠防渗混凝土,一级配细石砼(F50,W6)7喷混凝土(地面)m3162边坡封闭保护8钢筋制安t0.5边坡挂网(申 6,@200X200,局部破碎边坡支护)9M20 砂浆锚杆(申 25L=4.5m)地面根20局部破碎边坡随机锚杆支护10无毒性双组份聚硫密封胶止水缝m572明渠段伸缩缝二、编制依据1)贵州省水利水电勘测设计研究院提供的总干渠道设计施工图。2)交通部、水利部颁布的现行施工技术规程、施工技术规范、质量评定标准与验收规范。3)通过现场实地勘察和调查所得到的自然因素、交通运输、料源、民情等资料及信息。4)我单位的综合施工能力,目前可投入的机械设备、技术实力以及近年来参加各等级公路工程及水利水电工程施工积累的经验。三、安全、质量及环保目标3.1 安全目标严格执行国家、行业颁布的有关安全生产法规、施工安全规则,建立安全保证体系。坚持“安全第一,预防为主”的原则,落实安全生产逐级负责制,完善各项规章制度,强化组织管理,控制和消灭施工中的惯性事故。做到:(1)“三无”:无工伤死亡和重伤事故,无交通死亡事故,无爆炸、火灾、洪灾事故。(2)“一杜绝”:杜绝机械设备重大安全事故。(3)“一控”:控制年负伤频率在行业标准以下。(4)“三消灭”:消灭违章指挥,消灭违章操作,消灭惯性事故。3.2 质量目标杜绝重、特大质量事故,避免较大质量事故,防范一般性质量事故,减少质量缺陷的发生,确保工程质量合格,力争整体达到优良标准。(1)分项工程合格率 100%。(2)所有分部工程合格率 100%,中间产品质量全部合格,其中优良率达 90%,主要分部工程质量全部优良...
