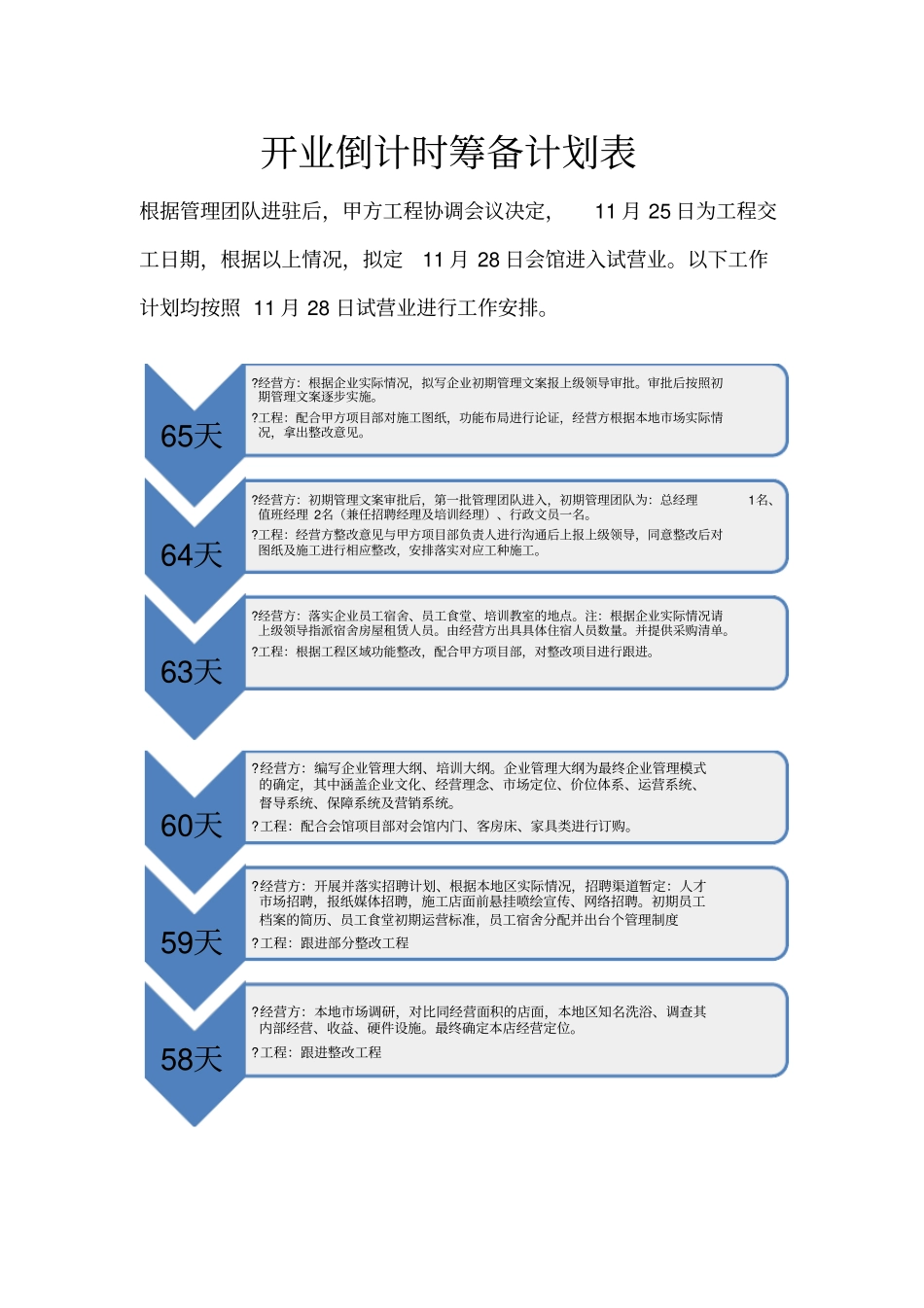

开业倒计时筹备计划表根据管理团队进驻后,甲方工程协调会议决定,11 月 25 日为工程交工日期,根据以上情况,拟定11 月 28 日会馆进入试营业
以下工作计划均按照 11 月 28 日试营业进行工作安排
经营方:根据企业实际情况,拟写企业初期管理文案报上级领导审批
审批后按照初期管理文案逐步实施
工程:配合甲方项目部对施工图纸,功能布局进行论证,经营方根据本地市场实际情况,拿出整改意见
经营方:初期管理文案审批后,第一批管理团队进入,初期管理团队为:总经理1名、值班经理 2名(兼任招聘经理及培训经理)、行政文员一名
工程:经营方整改意见与甲方项目部负责人进行沟通后上报上级领导,同意整改后对图纸及施工进行相应整改,安排落实对应工种施工
经营方:落实企业员工宿舍、员工食堂、培训教室的地点
注:根据企业实际情况请上级领导指派宿舍房屋租赁人员
由经营方出具具体住宿人员数量
并提供采购清单
工程:根据工程区域功能整改,配合甲方项目部,对整改项目进行跟进
经营方:编写企业管理大纲、培训大纲
企业管理大纲为最终企业管理模式的确定,其中涵盖企业文化、经营理念、市场定位、价位体系、运营系统、督导系统、保障系统及营销系统
工程:配合会馆项目部对会馆内门、客房床、家具类进行订购
经营方:开展并落实招聘计划、根据本地区实际情况,招聘渠道暂定:人才市场招聘,报纸媒体招聘,施工店面前悬挂喷绘宣传、网络招聘
初期员工档案的简历、员工食堂初期运营标准,员工宿舍分配并出台个管理制度
工程:跟进部分整改工程58天
经营方:本地市场调研,对比同经营面积的店面,本地区知名洗浴、调查其内部经营、收益、硬件设施
最终确定本店经营定位
工程:跟进整改工程57天

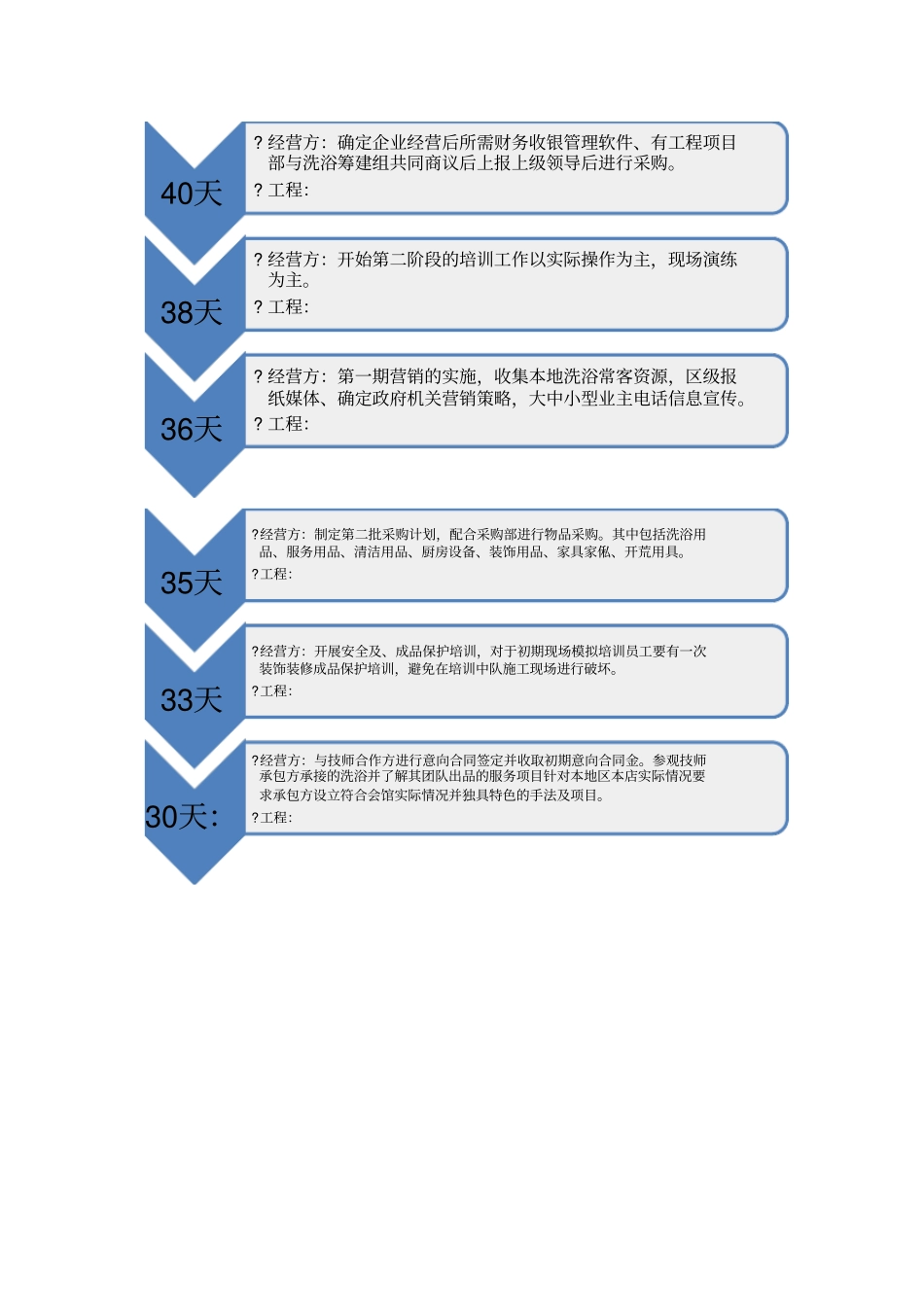

经营方:拟写第一批采购计划,布草类定制、店内标牌定制、手牌、更衣柜、地毯、窗帘、浴服、员工制服等
