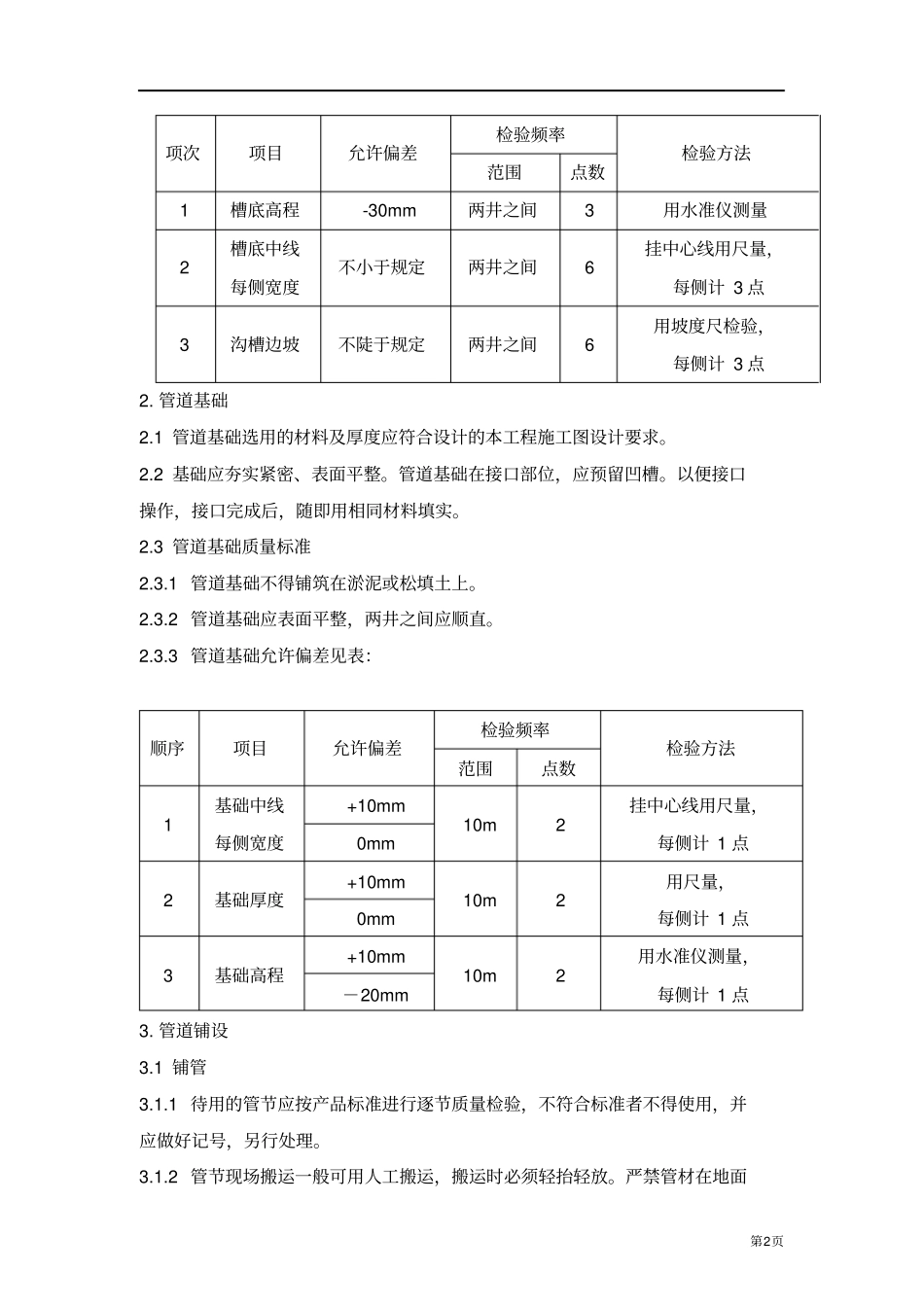

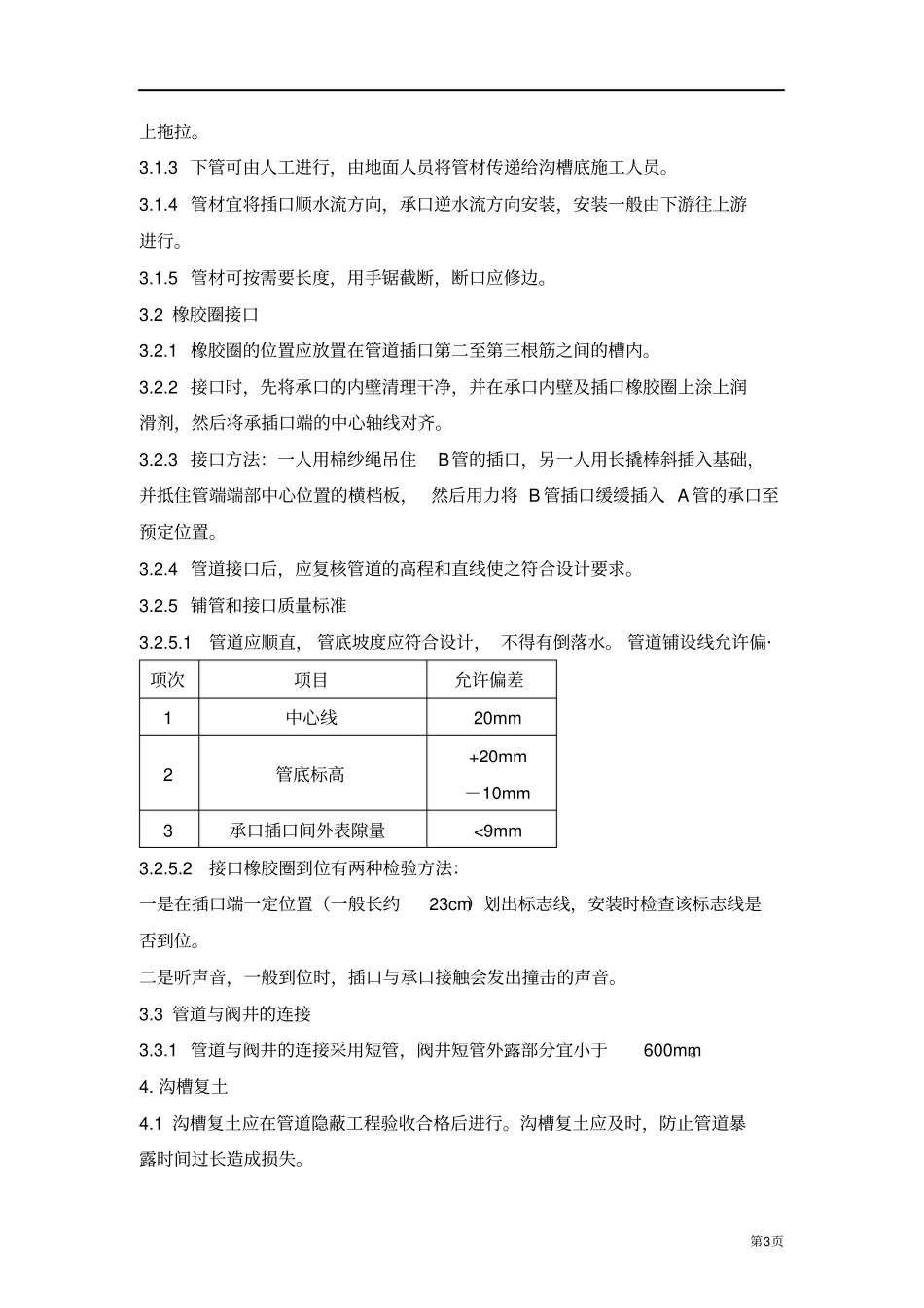

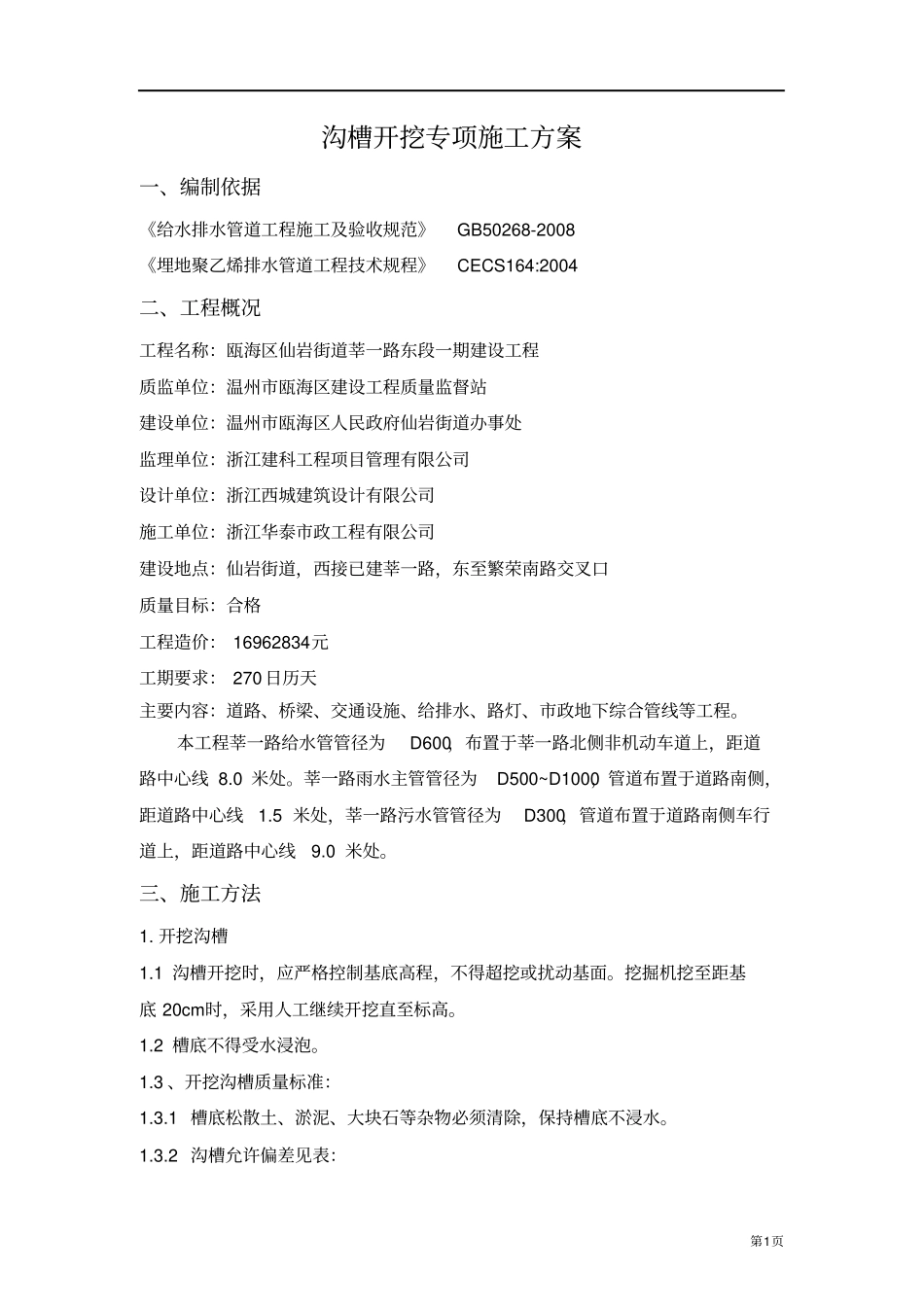

第1页沟槽开挖专项施工方案一、编制依据《给水排水管道工程施工及验收规范》GB50268-2008 《埋地聚乙烯排水管道工程技术规程》CECS164:2004 二、工程概况工程名称:瓯海区仙岩街道莘一路东段一期建设工程质监单位:温州市瓯海区建设工程质量监督站建设单位:温州市瓯海区人民政府仙岩街道办事处监理单位:浙江建科工程项目管理有限公司设计单位:浙江西城建筑设计有限公司施工单位:浙江华泰市政工程有限公司建设地点:仙岩街道,西接已建莘一路,东至繁荣南路交叉口质量目标:合格工程造价: 16962834元工期要求: 270 日历天主要内容:道路、桥梁、交通设施、给排水、路灯、市政地下综合管线等工程。本工程莘一路给水管管径为D600,布置于莘一路北侧非机动车道上,距道路中心线 8.0 米处。莘一路雨水主管管径为D500~D1000,管道布置于道路南侧,距道路中心线1.5 米处,莘一路污水管管径为D300,管道布置于道路南侧车行道上,距道路中心线9.0 米处。三、施工方法1. 开挖沟槽1.1 沟槽开挖时,应严格控制基底高程,不得超挖或扰动基面。挖掘机挖至距基底 20cm时,采用人工继续开挖直至标高。1.2 槽底不得受水浸泡。1.3 、开挖沟槽质量标准:1.3.1 槽底松散土、淤泥、大块石等杂物必须清除,保持槽底不浸水。1.3.2 沟槽允许偏差见表:第2页项次项目允许偏差检验频率检验方法范围点数1 槽底高程-30mm 两井之间3 用水准仪测量2 槽底中线不小于规定两井之间6 挂中心线用尺量,每侧宽度每侧计 3 点3 沟槽边坡不陡于规定两井之间6 用坡度尺检验,每侧计 3 点2. 管道基础2.1 管道基础选用的材料及厚度应符合设计的本工程施工图设计要求。2.2 基础应夯实紧密、表面平整。管道基础在接口部位,应预留凹槽。以便接口操作,接口完成后,随即用相同材料填实。2.3 管道基础质量标准2.3.1 管道基础不得铺筑在淤泥或松填土上。2.3.2 管道基础应表面平整,两井之间应顺直。2.3.3 管道基础允许偏差见表:顺序项目允许偏差检验频率检验方法范围点数1 基础中线+10mm 10m 2 挂中心线用尺量,每侧宽度0mm 每侧计 1 点2 基础厚度+10mm 10m 2 用尺量,0mm 每侧计 1 点3 基础高程+10mm 10m 2 用水准仪测量,-20mm 每侧计 1 点3. 管道铺设3.1 铺管3.1.1 待用的管节应按产品标准进行逐节质量检验,不符合标准者不得使用,并应做好记号,另行处理。3.1.2 管节现场搬运一般可用人工搬运,搬运时必须轻抬轻放。严禁...
