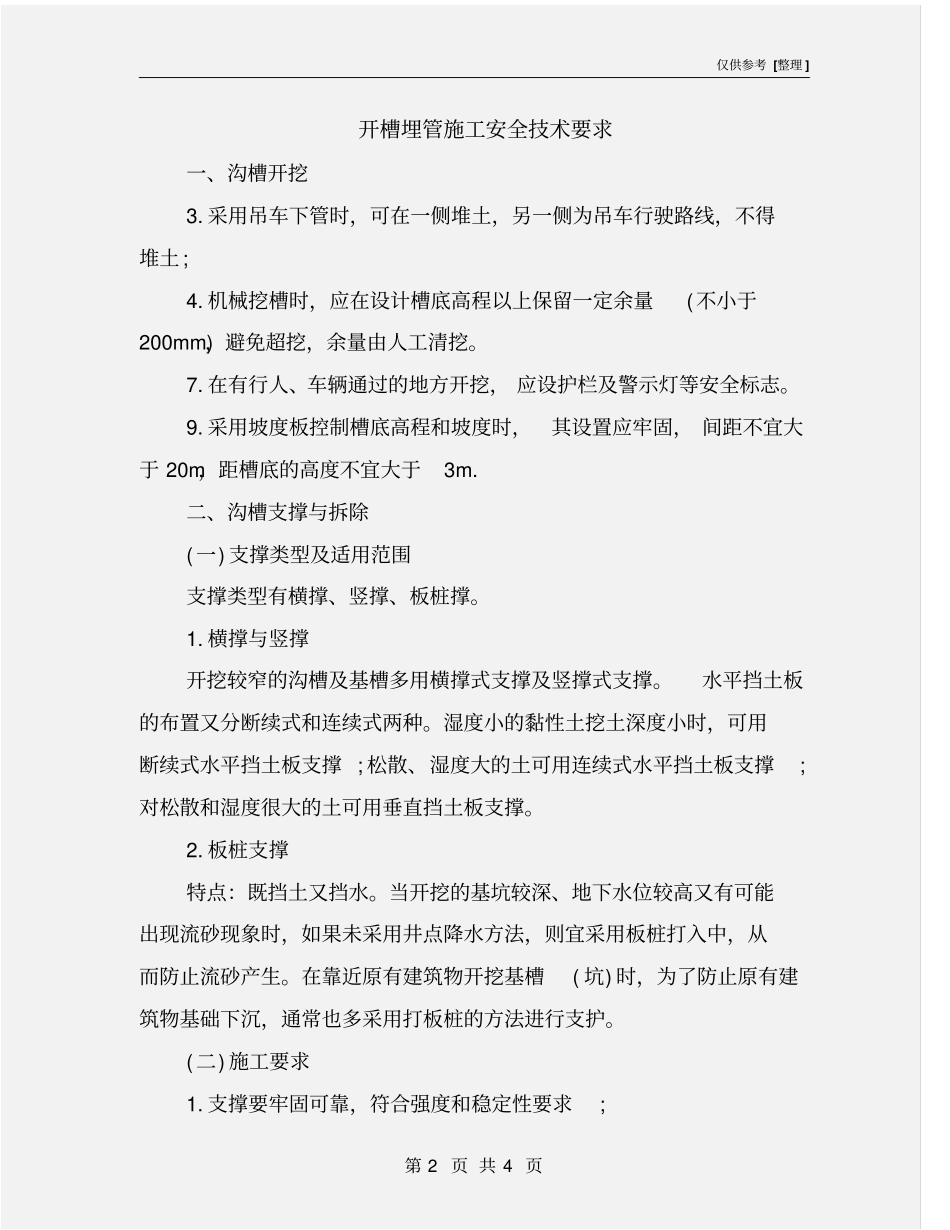

仅供参考 [整理 ] 第 1 页 共 4 页安全管理文书开槽埋管施工安全技术要求日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 4 页开槽埋管施工安全技术要求一、沟槽开挖3
采用吊车下管时,可在一侧堆土,另一侧为吊车行驶路线,不得堆土; 4
机械挖槽时,应在设计槽底高程以上保留一定余量(不小于200mm),避免超挖,余量由人工清挖
在有行人、车辆通过的地方开挖, 应设护栏及警示灯等安全标志
采用坡度板控制槽底高程和坡度时,其设置应牢固, 间距不宜大于 20m,距槽底的高度不宜大于3m
二、沟槽支撑与拆除(一) 支撑类型及适用范围支撑类型有横撑、竖撑、板桩撑
横撑与竖撑开挖较窄的沟槽及基槽多用横撑式支撑及竖撑式支撑
水平挡土板的布置又分断续式和连续式两种
湿度小的黏性土挖土深度小时,可用断续式水平挡土板支撑 ; 松散、湿度大的土可用连续式水平挡土板支撑;对松散和湿度很大的土可用垂直挡土板支撑
板桩支撑特点:既挡土又挡水
当开挖的基坑较深、地下水位较高又有可能出现流砂现象时,如果未采用井点降水方法,则宜采用板桩打入中,从而防止流砂产生
在靠近原有建筑物开挖基槽( 坑) 时,为了防止原有建筑物基础下沉,通常也多采用打板桩的方法进行支护

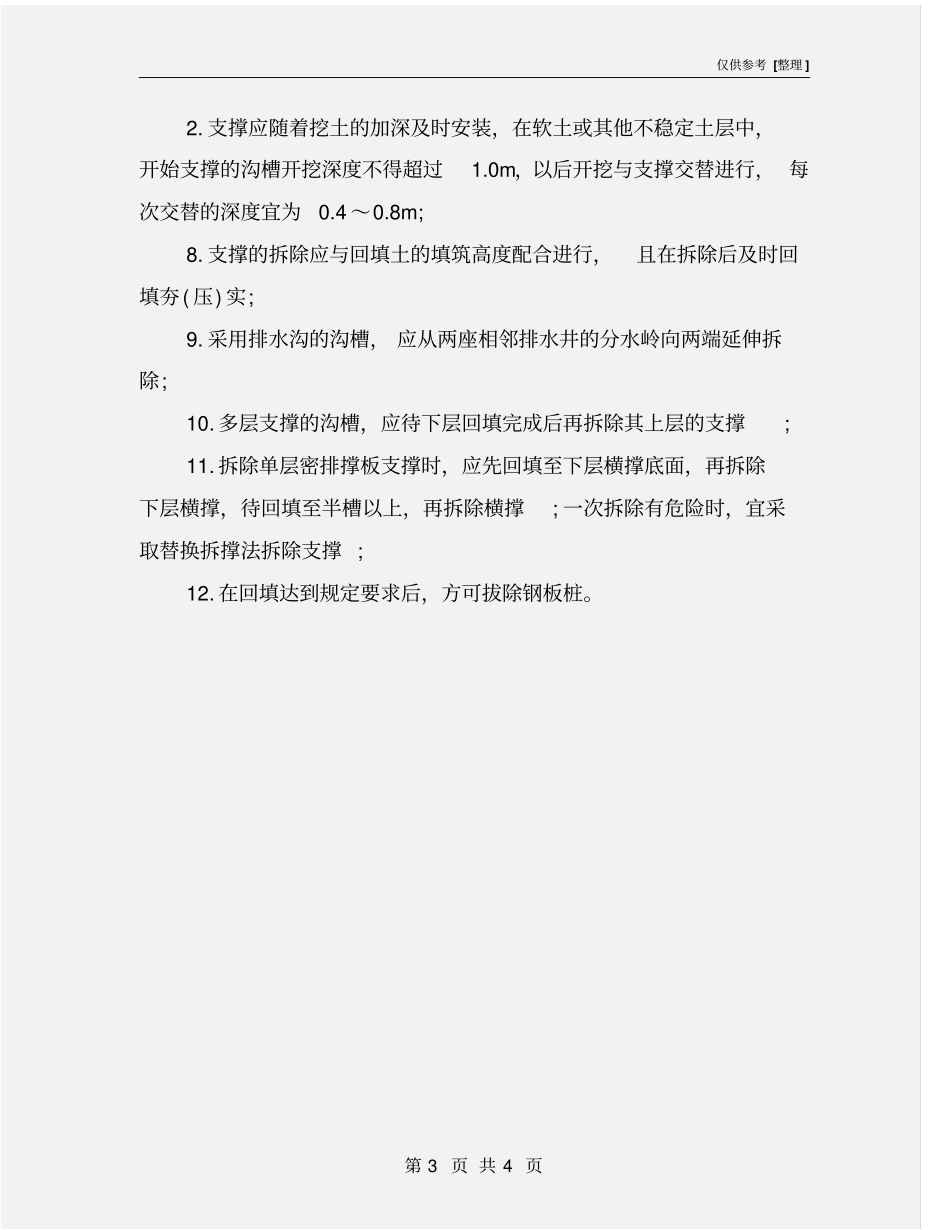

(二) 施工要求1
支撑要牢固可靠,符合强度和稳定性要求; 仅供参考 [整理 ] 第 3 页 共 4 页2
支撑应随着挖土的加深及时安装,在软土或其他不稳定土层中,开始支撑的沟槽开挖深度不得超过1
0m,以后开挖与支撑交替进行, 每次交替的深度宜为0
支撑的拆除应与回填土的填筑高度配合进行,且在拆除后及时回填夯( 压) 实; 9
采用排水沟的沟槽, 应从两座相邻排水井的分水岭向两端延伸拆除; 10
多层支撑的沟
