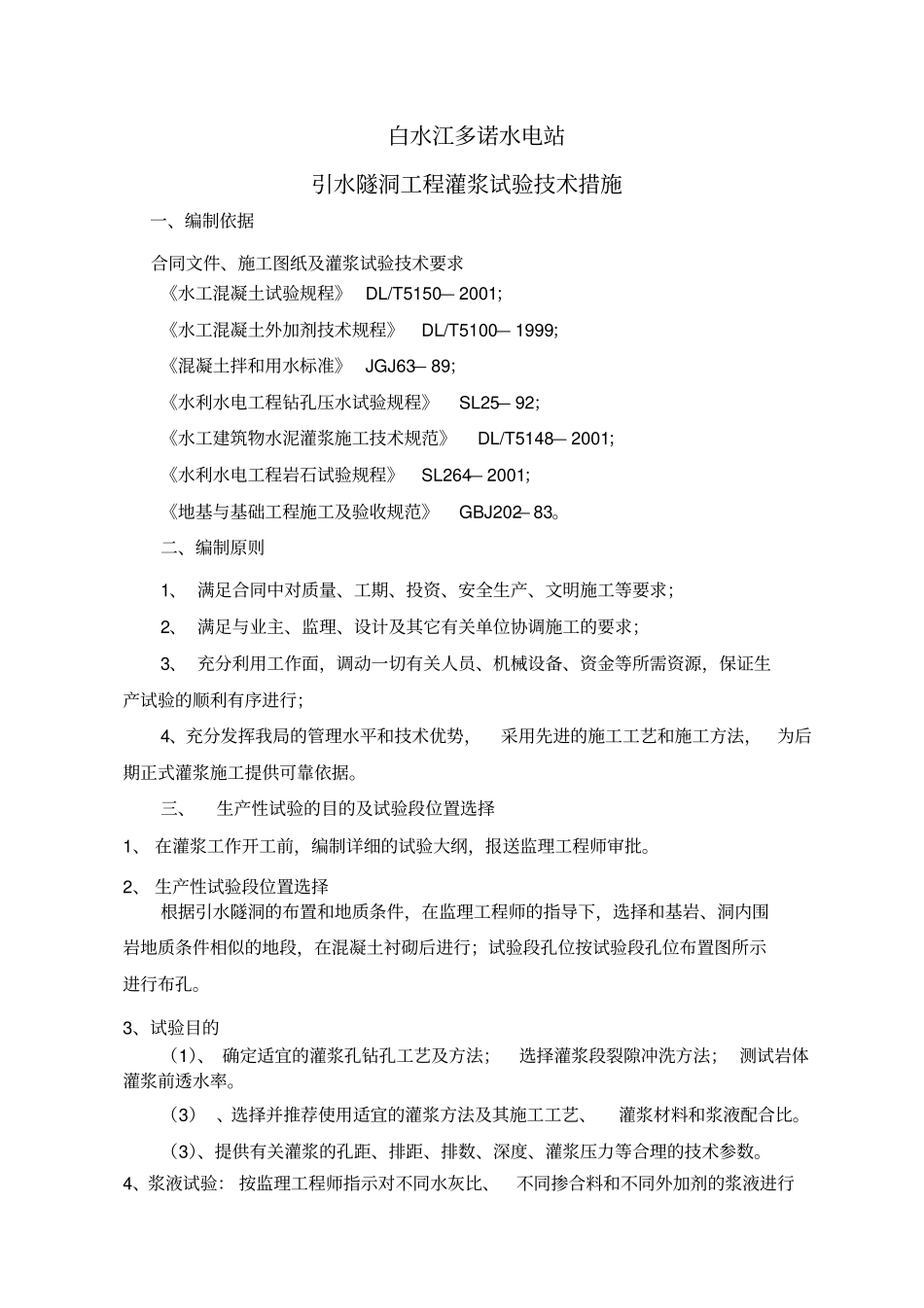

白水江多诺水电站引水隧洞工程灌浆试验技术措施一、编制依据合同文件、施工图纸及灌浆试验技术要求《水工混凝土试验规程》 DL/T5150— 2001;《水工混凝土外加剂技术规程》DL/T5100— 1999;《混凝土拌和用水标准》 JGJ63— 89;《水利水电工程钻孔压水试验规程》SL25— 92;《水工建筑物水泥灌浆施工技术规范》DL/T5148— 2001;《水利水电工程岩石试验规程》SL264— 2001;《地基与基础工程施工及验收规范》GBJ202— 83。二、编制原则1、 满足合同中对质量、工期、投资、安全生产、文明施工等要求;2、 满足与业主、监理、设计及其它有关单位协调施工的要求;3、 充分利用工作面,调动一切有关人员、机械设备、资金等所需资源,保证生产试验的顺利有序进行;4、充分发挥我局的管理水平和技术优势,采用先进的施工工艺和施工方法,为后期正式灌浆施工提供可靠依据。三、生产性试验的目的及试验段位置选择1、 在灌浆工作开工前,编制详细的试验大纲,报送监理工程师审批。2、 生产性试验段位置选择根据引水隧洞的布置和地质条件,在监理工程师的指导下,选择和基岩、洞内围岩地质条件相似的地段,在混凝土衬砌后进行;试验段孔位按试验段孔位布置图所示进行布孔。3、试验目的(1)、 确定适宜的灌浆孔钻孔工艺及方法;选择灌浆段裂隙冲洗方法; 测试岩体灌浆前透水率。(3) 、选择并推荐使用适宜的灌浆方法及其施工工艺、灌浆材料和浆液配合比。(3)、提供有关灌浆的孔距、排距、排数、深度、灌浆压力等合理的技术参数。4、浆液试验: 按监理工程师指示对不同水灰比、不同掺合料和不同外加剂的浆液进行下列内容的试验:1)浆液配制程序及拌制时间;2)浆液密度或比重测定;3)浆液的流动性或流变参数;4)浆液的沉淀稳定性;5)浆液的凝结时间,包括初凝和终凝时间;6)浆液结石的密度、强度;7)监理工程师指示的其他试验内容;5、灌浆结束后, 我单位对试验成果进行分析, 并将试验的详细记录和试验分析成果报送监理工程师。四、施工工序及工艺流程1、灌浆施工工序钻孔→回填灌浆→回填检查→固结灌浆→效果检查。以上灌浆施工工序中,若回填灌浆检查不合格,则必须按照监理工程师的要求进行处理,直至合格方可进行下一道工序的施工。2、灌浆施工工艺流程灌浆工艺流程图水 泥浆液搅拌水送浆灌浆施工孔位放样预埋灌浆管钻孔灌浆自动记录仪钻孔检查五、工程概述六、施工布置根据现场考察情况,确定施工场地总平面布置原则:...
