一、工程概况:可可托海扩机工程引隧洞隧道位于富蕴境内,引隧洞全长 2400 米,洞型采用城门洞型、圆型等典型断面,隧道结构按新奥法原理设计, 采用复合式衬砌, 以锚杆、钢筋网片、干喷混凝土、钢拱架等为初期支护,超前锚杆等为施工辅助措施,充分调动和发挥围岩的自承能力
其中锚杆支护中支护系统锚杆采用4
5 米长Φ 28 螺纹钢筋全长粘结水泥药卷锚杆,2
0 米间距梅花形布置,网片采用Φ6
5 盘条,网格为 15 ㎝×15 ㎝,钢支撑采用18 号工字钢, 采用冷弯成型,喷浆采用干喷法,喷厚10 ㎝
二、施工方案:锚杆施工在初喷混凝土后及时进行,并与钢支撑、钢筋网片、喷射混凝土形成承载结构

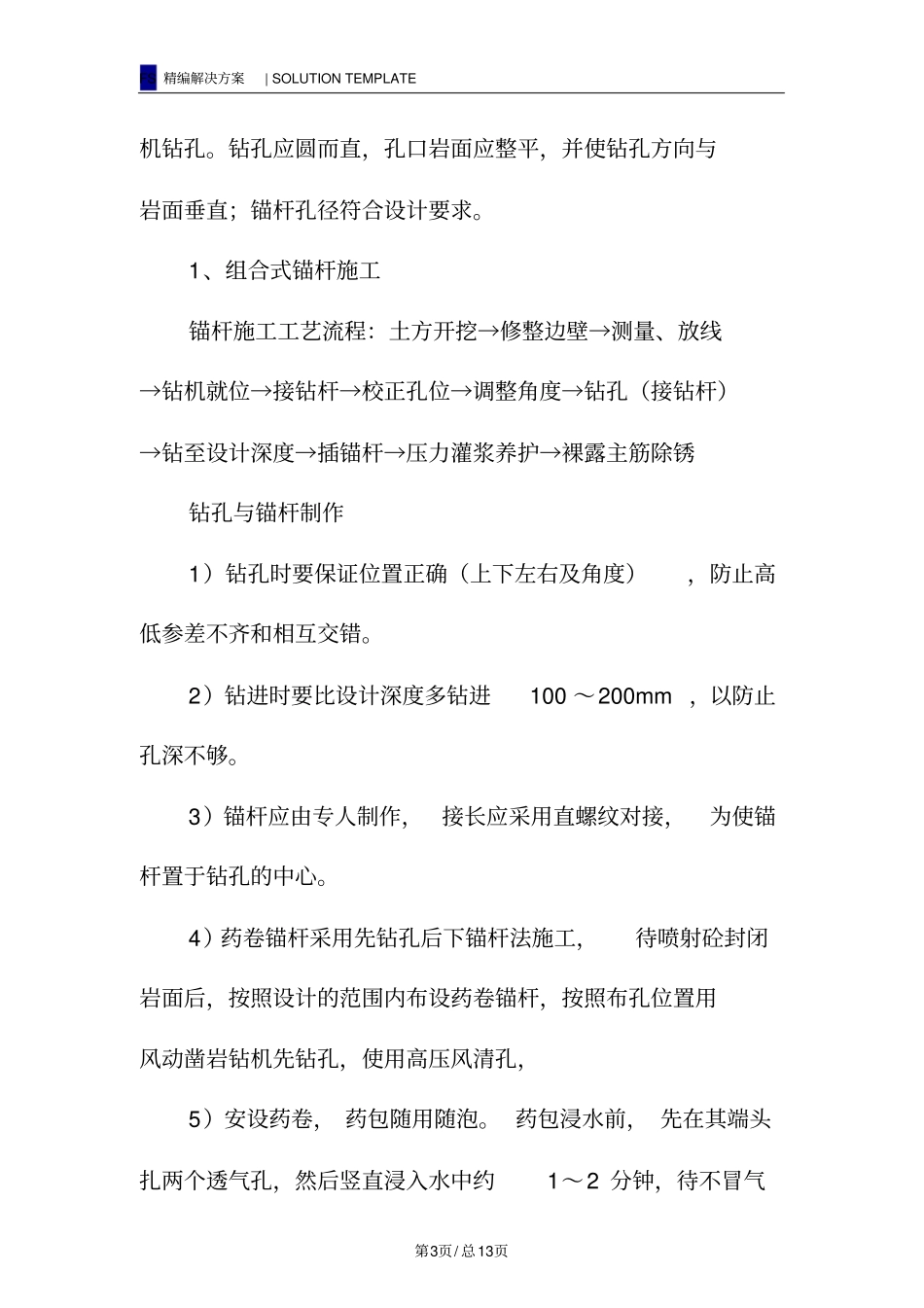

锚杆钻孔可采用风动凿岩FS 精编解决方案| SOLUTION TEMPLATE 第3页/ 总13页机
