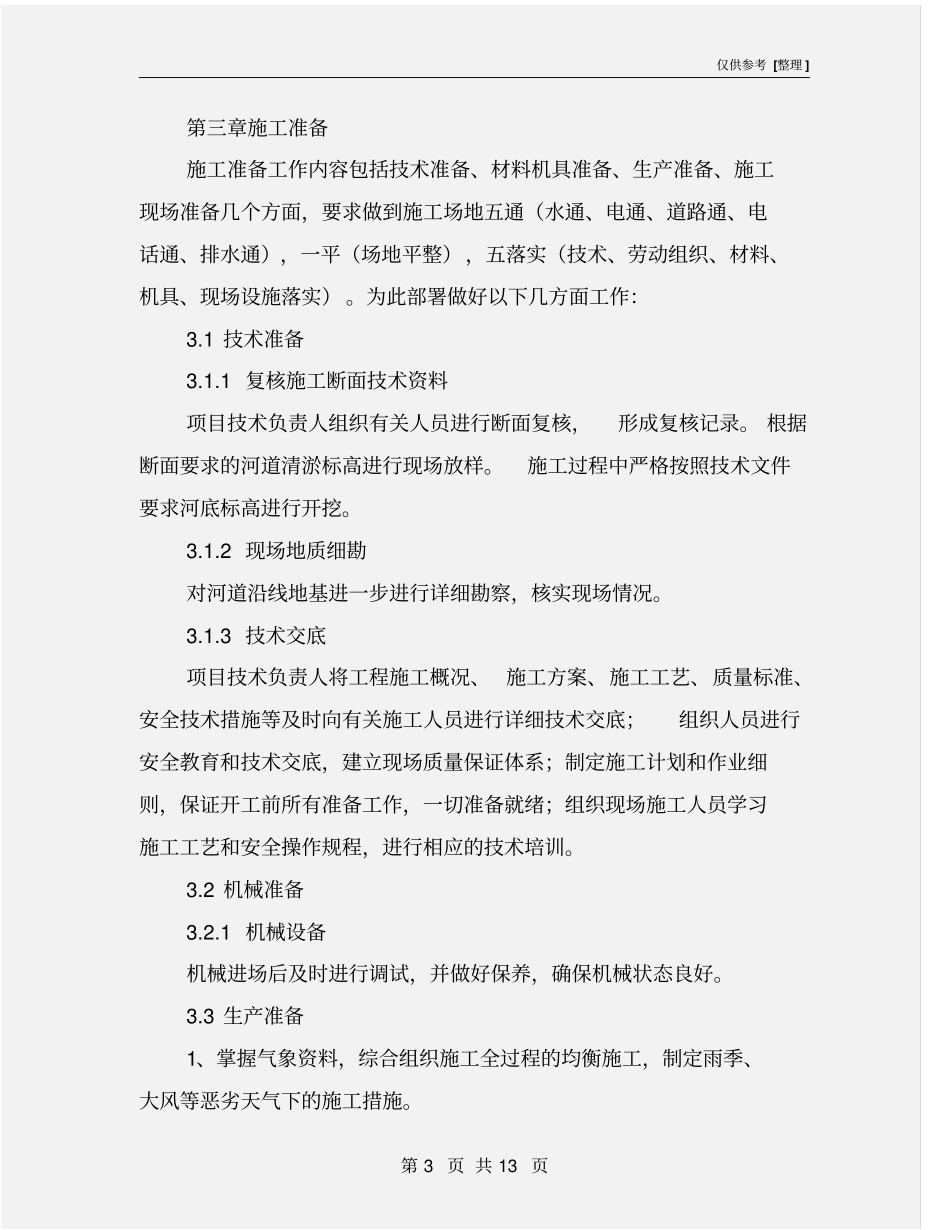

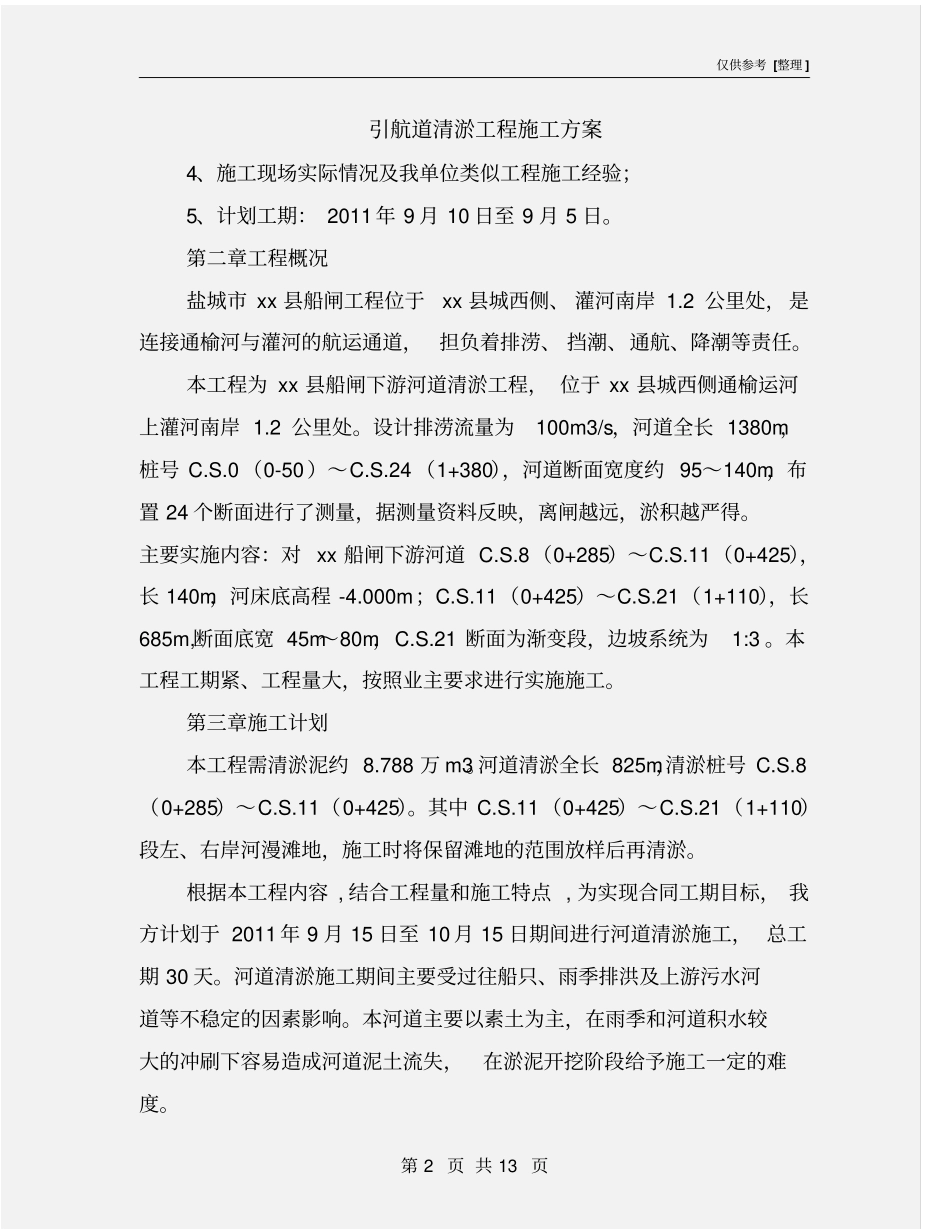

仅供参考 [整理 ] 第 1 页 共 13 页安全管理文书引航道清淤工程施工方案日期: __________________单位: __________________仅供参考 [整理 ] 第 2 页 共 13 页引航道清淤工程施工方案4、施工现场实际情况及我单位类似工程施工经验;5、计划工期: 2011 年 9 月 10 日至 9 月 5 日
第二章工程概况盐城市 xx 县船闸工程位于xx 县城西侧、 灌河南岸 1
2 公里处,是连接通榆河与灌河的航运通道,担负着排涝、 挡潮、通航、降潮等责任
本工程为 xx 县船闸下游河道清淤工程, 位于 xx 县城西侧通榆运河上灌河南岸 1
设计排涝流量为100m3/s,河道全长 1380m,桩号 C
0 (0-50)~C
24 (1+380),河道断面宽度约 95~140m,布置 24 个断面进行了测量,据测量资料反映,离闸越远,淤积越严得
主要实施内容:对 xx 船闸下游河道 C
8(0+285)~C
11(0+425),长 140m,河床底高程 -4
000m;C
11(0+425)~C
21(1+110),长685m,断面底宽 45m~80m,C
21 断面为渐变段,边坡系统为1:3
本工程工期紧、工程量大,按照业主要求进行实施施工
第三章施工计划本工程需清淤泥约 8
788 万 m3
河道清淤全长 825m,清淤桩号 C
8(0+285)~C
11(0+425)
11(0+425)~C
21(1+110)段左、右岸河漫滩地,施工时将保留滩地的范围放样后再清淤
根据本工程内容 , 结合工程量和施工特点 , 为实现合同工期目标, 我方计划于 2011 年 9 月 15 日至 10 月 15 日期间进行河道清淤施工, 总工期 30 天
河道清淤施工期间主要受过往船
