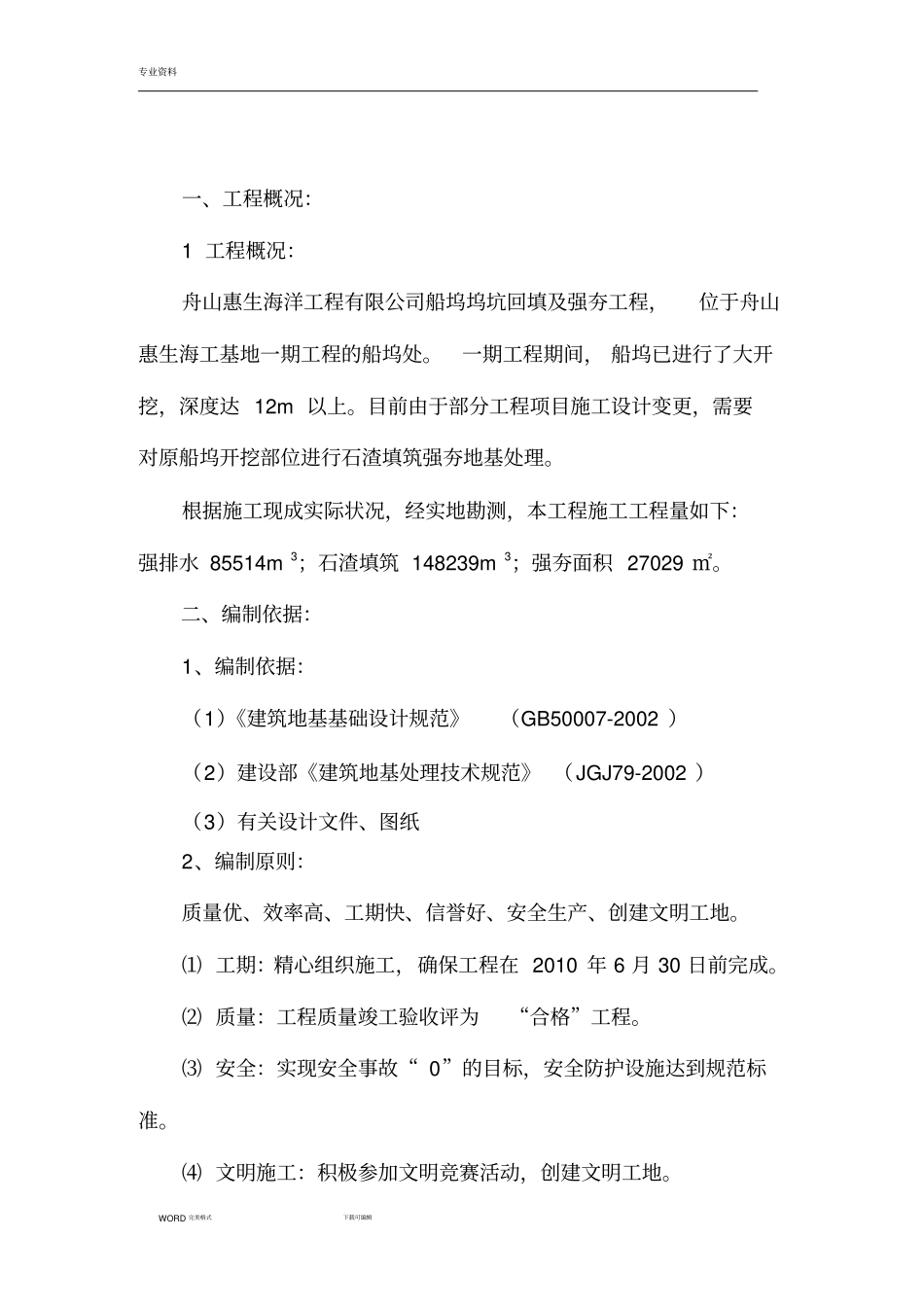

专业资料WORD 完美格式下载可编辑舟山惠生海洋工程有限公司船坞坞坑回填及强夯处理工程施工方案批准:审核:编制:广 厦 建 设 集 团 有 限 责 任 公 司舟 山 惠 生 秀 山 山 体 爆 破 地 基 回 填 二 期 工 程 项 目 部2010年 4 月专业资料WORD 完美格式下载可编辑目录一、工程概况二、编制依据三、施工总体安排四、主要施工方法五、强夯质量检验方法六、施工总进度安排七、现场施工组织管理网络八、用于本工程的主要机械设备计划九、用于本工程施工劳动力计划十、质量保证措施十一、安全生产保证措施十二、文明施工保证措施专业资料WORD 完美格式下载可编辑一、工程概况:1 工程概况:舟山惠生海洋工程有限公司船坞坞坑回填及强夯工程,位于舟山惠生海工基地一期工程的船坞处。一期工程期间, 船坞已进行了大开挖,深度达 12m 以上。目前由于部分工程项目施工设计变更,需要对原船坞开挖部位进行石渣填筑强夯地基处理。根据施工现成实际状况,经实地勘测,本工程施工工程量如下:强排水 85514m3;石渣填筑 148239m3;强夯面积 27029 ㎡。二、编制依据:1、编制依据:(1)《建筑地基基础设计规范》(GB50007-2002 )(2)建设部《建筑地基处理技术规范》 (JGJ79-2002 )(3)有关设计文件、图纸2、编制原则:质量优、效率高、工期快、信誉好、安全生产、创建文明工地。⑴ 工期:精心组织施工,确保工程在 2010 年 6 月 30 日前完成。⑵ 质量:工程质量竣工验收评为“合格”工程。⑶ 安全:实现安全事故“ 0”的目标,安全防护设施达到规范标准。⑷ 文明施工:积极参加文明竞赛活动,创建文明工地。专业资料WORD 完美格式下载可编辑三、施工总体安排:1、本工程地基强夯处理范围面积约1.5 万平方米,根据本工程工期紧、施工难度较高,结合本工程工作内容,拟在项目部下设立二个施工作业队回填作业队强夯地基加固作业队2、整个工程的施工工艺流程施工准备工作→场地回填、平整→测量定位放线→第一遍点夯施工→ 场地回填、 推平 → 第二遍点夯施工→ 场地回填、 推平→ 第三遍满夯施工→资料整理→ 竣工验收。四、主要施工方法:1、测量放线在强夯前,根据周围临时道路上的高等控制点用全钻仪在强夯区周围加密布置一定数量的控制点,用高等控制点及加密控制点放测出工区角点坐标(用经纬仪) ,再在工区内按 3m ×3m (梅花形)夯点间距施放夯坑位置,并用小竹签或红色...
