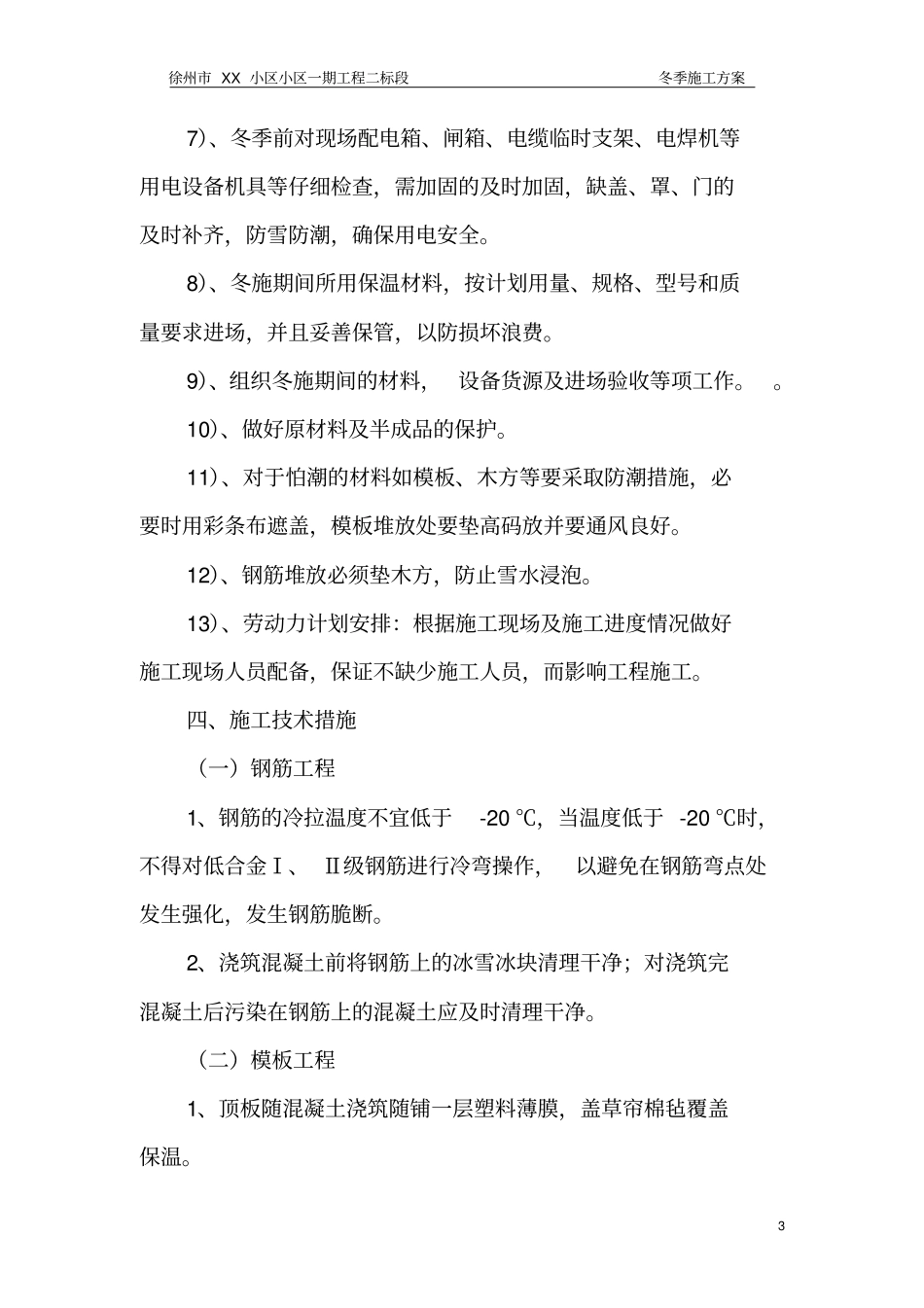

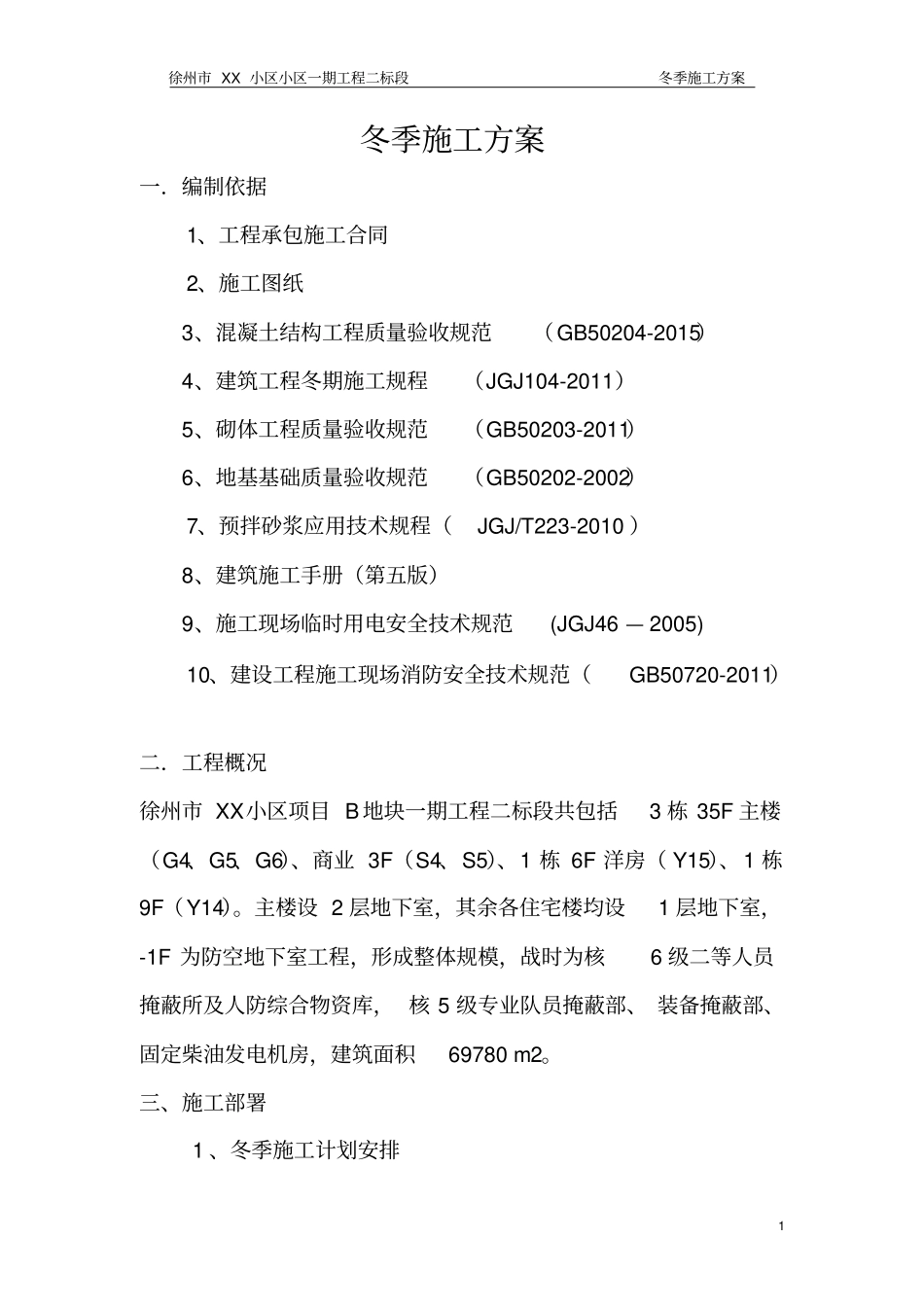

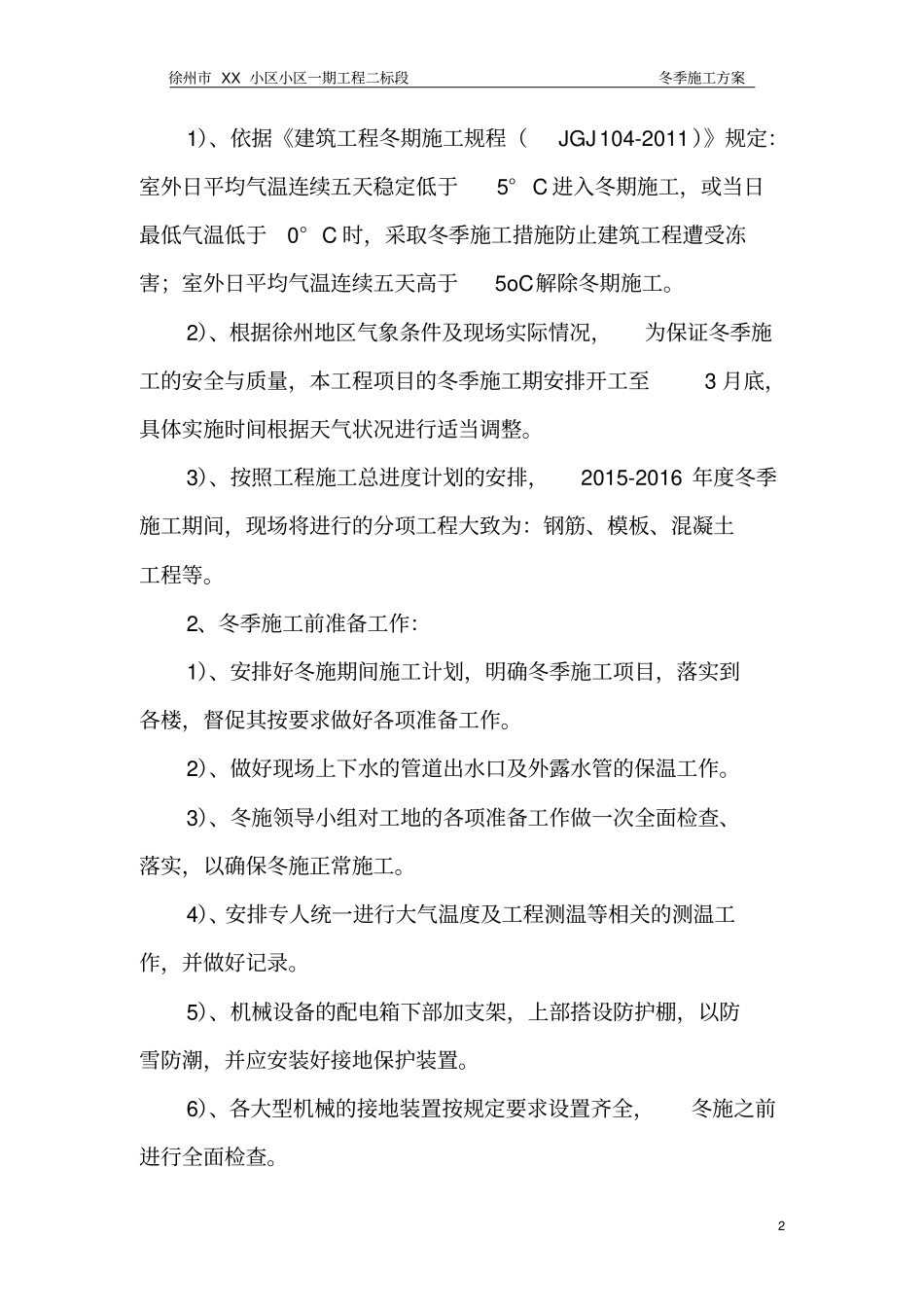

徐州市 XX 小区小区一期工程二标段冬季施工方案1 冬季施工方案一.编制依据1、工程承包施工合同2、施工图纸3、混凝土结构工程质量验收规范(GB50204-2015)4、建筑工程冬期施工规程(JGJ104-2011)5、砌体工程质量验收规范(GB50203-2011)6、地基基础质量验收规范(GB50202-2002)7、预拌砂浆应用技术规程(JGJ/T223-2010 )8、建筑施工手册(第五版)9、施工现场临时用电安全技术规范 (JGJ46 — 2005) 10、建设工程施工现场消防安全技术规范(GB50720-2011)二.工程概况徐州市 XX小区项目 B 地块一期工程二标段共包括3 栋 35F 主楼(G4、G5、G6)、商业 3F(S4、S5)、1 栋 6F 洋房( Y15)、1 栋9F(Y14)。主楼设 2 层地下室,其余各住宅楼均设1 层地下室,-1F 为防空地下室工程,形成整体规模,战时为核6 级二等人员掩蔽所及人防综合物资库, 核 5 级专业队员掩蔽部、 装备掩蔽部、固定柴油发电机房,建筑面积69780 m2。三、施工部署 1 、冬季施工计划安排徐州市 XX 小区小区一期工程二标段冬季施工方案2 1)、依据《建筑工程冬期施工规程(JGJ 104-2011)》规定:室外日平均气温连续五天稳定低于5° C 进入冬期施工,或当日最低气温低于0° C 时,采取冬季施工措施防止建筑工程遭受冻害;室外日平均气温连续五天高于5oC解除冬期施工。2)、根据徐州地区气象条件及现场实际情况,为保证冬季施工的安全与质量,本工程项目的冬季施工期安排开工至3 月底,具体实施时间根据天气状况进行适当调整。3)、按照工程施工总进度计划的安排,2015-2016 年度冬季施工期间,现场将进行的分项工程大致为:钢筋、模板、混凝土工程等。2、冬季施工前准备工作:1)、安排好冬施期间施工计划,明确冬季施工项目,落实到各楼,督促其按要求做好各项准备工作。2)、做好现场上下水的管道出水口及外露水管的保温工作。3)、冬施领导小组对工地的各项准备工作做一次全面检查、落实,以确保冬施正常施工。4)、安排专人统一进行大气温度及工程测温等相关的测温工作,并做好记录。5)、机械设备的配电箱下部加支架,上部搭设防护棚,以防雪防潮,并应安装好接地保护装置。6)、各大型机械的接地装置按规定要求设置齐全,冬施之前进行全面检查。徐州市 XX 小区小区一期工程二标段冬季施工方案3 7)、冬季前对现场配电箱、闸箱、电缆临时支架、电焊机等用电设备机具等仔细检查,需加固的及时加固,缺盖、罩、门的及时补...
