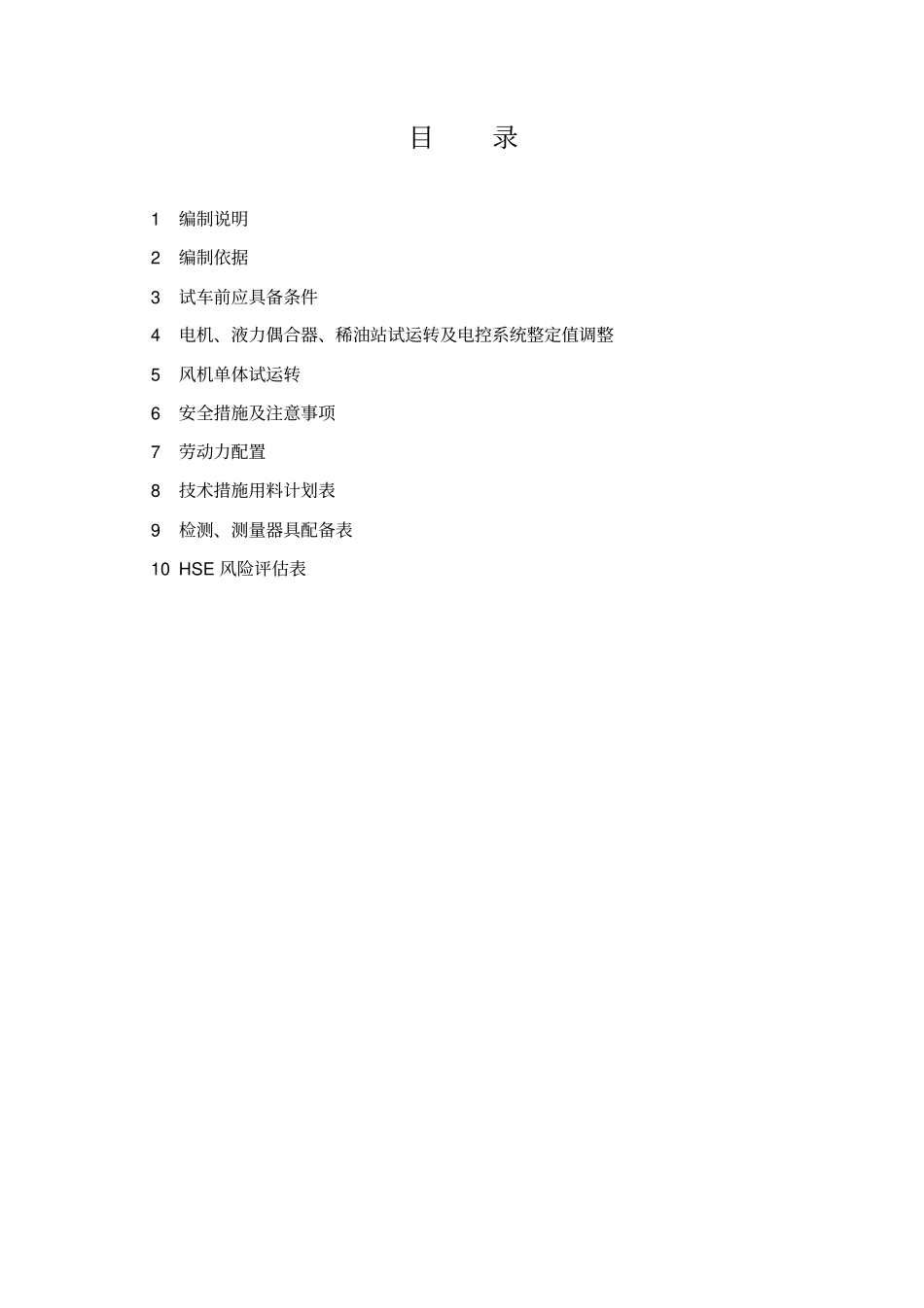

云南沾化 50 吨合成氨项目磨煤装置循环风机试车方案审批:审核:编制:中国化学工程第六建设公司云沾化项目部二○○七年八月目录1编制说明2 编制依据3 试车前应具备条件4 电机、液力偶合器、稀油站试运转及电控系统整定值调整5 风机单体试运转6 安全措施及注意事项7 劳动力配置8 技术措施用料计划表9 检测、测量器具配备表10 HSE 风险评估表1 编制说明1
1 本方案仅适用于云南沾化50 吨合成氨项目磨煤装置风机设备单体试车,为了确保施工质量特编制此方案,以指导施工
2 本方案为风机施工方案的补充方案
2 编制依据2
1 GB50231-98 《机械设备安装工程施工及验收通用规范》;2
2 HGJ203-83 《化工机器安装工程施工及验收规范》 ;2
3 风机随机技术资料等;3 试车前应具备的条件3
1 风机一次、二次灌浆全部结束,且符合设计和规范要求;3
2 设备一次、二次找平、找正(含联轴器对中)均符合设计和规范要求;3
3 设备附属油系统必须清理洁净,且要进行多次系统油循环试验,试验结果必须符合生产厂家和规范要求;3
4 叶轮罩内必须清理干净,要确保无任何杂物存在;风机周围杂物清理干净4
5 检查所有连接螺栓及紧定螺栓是否已经紧固
6 沿转子转动方向人工搬动转子盘车,检查无碰撞,摩擦等干涉现象
7 设备进出口管道安装完毕(管道内不得留有任何污杂物),且必须符合设计和规范要求;3
8 机组所有电气、仪表安装工作全部结束,且必须进行调试合格;3
9 检查润滑油系统的油路是否畅通
4 电机、液力耦合器、稀油站试运转及电控系统整定值调整4
1 稀油站油路冲洗及控制整定值调整4
1 稀油站油路冲洗首先应将电机、风机前后轴承与油管断开连接
之后将进出口油管用临时管连通
2 检查稀油站油箱及高位油箱内有无杂物并用煤油对其进行清洗
2 稀油站所用润
