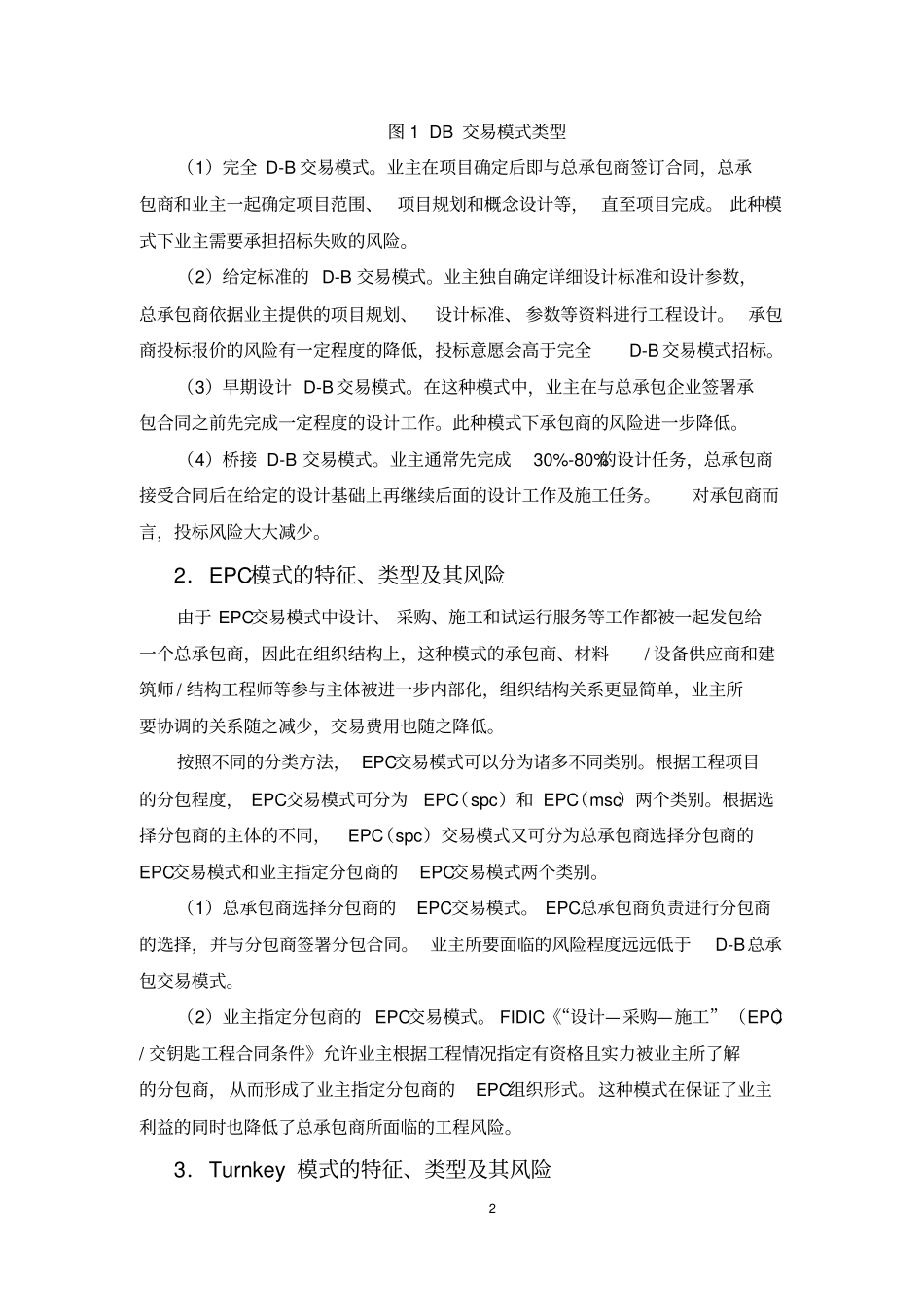

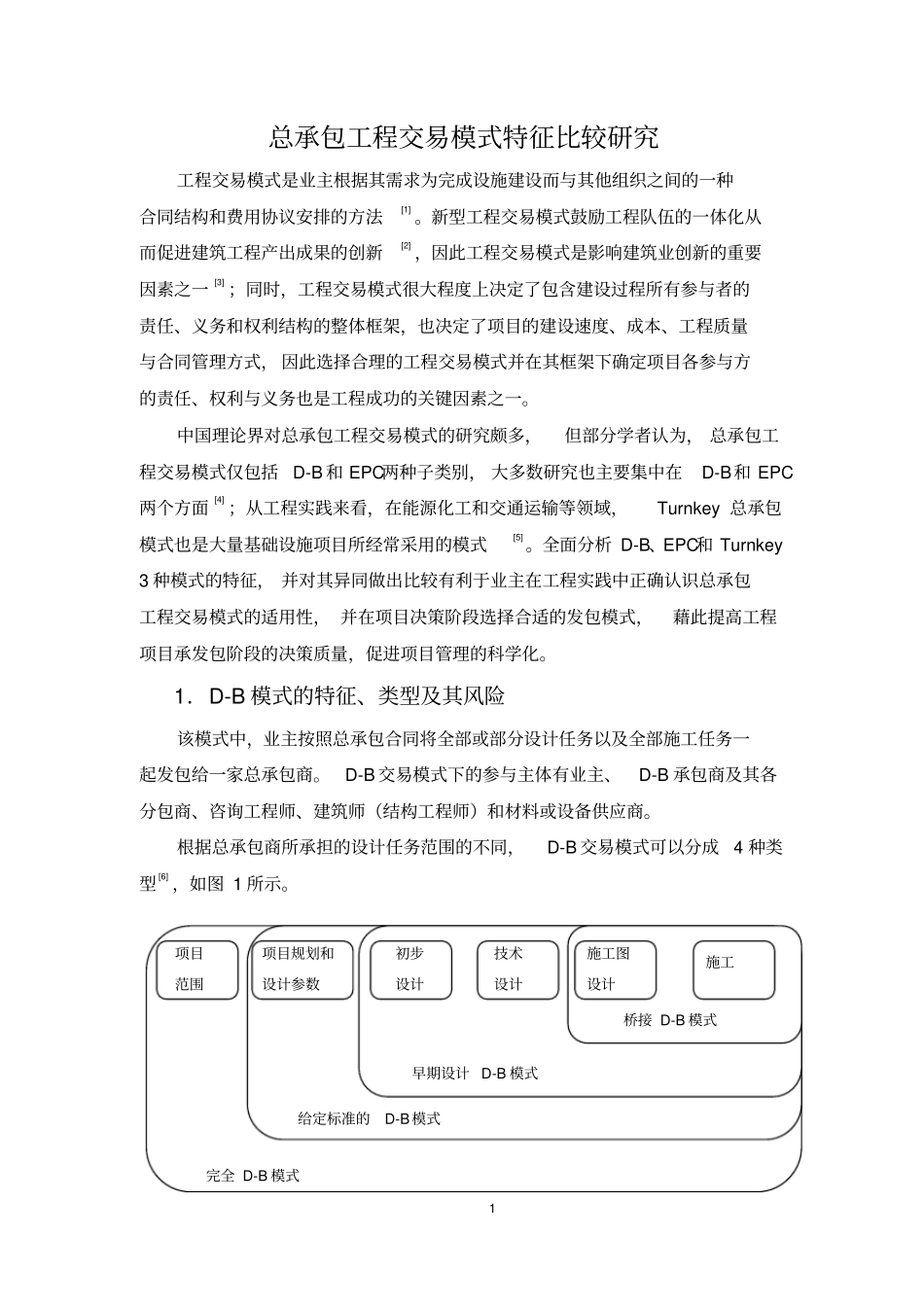

1 总承包工程交易模式特征比较研究工程交易模式是业主根据其需求为完成设施建设而与其他组织之间的一种合同结构和费用协议安排的方法[1] 。新型工程交易模式鼓励工程队伍的一体化从而促进建筑工程产出成果的创新[2] ,因此工程交易模式是影响建筑业创新的重要因素之一[3] ;同时,工程交易模式很大程度上决定了包含建设过程所有参与者的责任、义务和权利结构的整体框架,也决定了项目的建设速度、成本、工程质量与合同管理方式, 因此选择合理的工程交易模式并在其框架下确定项目各参与方的责任、权利与义务也是工程成功的关键因素之一。中国理论界对总承包工程交易模式的研究颇多,但部分学者认为, 总承包工程交易模式仅包括D-B 和 EPC两种子类别, 大多数研究也主要集中在D-B和 EPC两个方面[4] ;从工程实践来看,在能源化工和交通运输等领域,Turnkey 总承包模式也是大量基础设施项目所经常采用的模式[5] 。全面分析 D-B、EPC和 Turnkey 3 种模式的特征, 并对其异同做出比较有利于业主在工程实践中正确认识总承包工程交易模式的适用性, 并在项目决策阶段选择合适的发包模式,藉此提高工程项目承发包阶段的决策质量,促进项目管理的科学化。1.D-B 模式的特征、类型及其风险该模式中,业主按照总承包合同将全部或部分设计任务以及全部施工任务一起发包给一家总承包商。D-B 交易模式下的参与主体有业主、D-B 承包商及其各分包商、咨询工程师、建筑师(结构工程师)和材料或设备供应商。根据总承包商所承担的设计任务范围的不同,D-B 交易模式可以分成4 种类型[6] ,如图 1 所示。完全 D-B 模式项目范围项目规划和设计参数初步设计技术设计施工图设计施工给定标准的D-B模式早期设计 D-B 模式桥接 D-B 模式2 图 1 DB 交易模式类型(1)完全 D-B 交易模式。业主在项目确定后即与总承包商签订合同,总承包商和业主一起确定项目范围、项目规划和概念设计等, 直至项目完成。 此种模式下业主需要承担招标失败的风险。(2)给定标准的 D-B 交易模式。业主独自确定详细设计标准和设计参数,总承包商依据业主提供的项目规划、设计标准、 参数等资料进行工程设计。 承包商投标报价的风险有一定程度的降低,投标意愿会高于完全D-B 交易模式招标。(3)早期设计 D-B 交易模式。在这种模式中,业主在与总承包企业签署承包合同之前先完成一定程度的设计工作。此种模式下承包商的风险进一步降低。(4)桥接 ...
