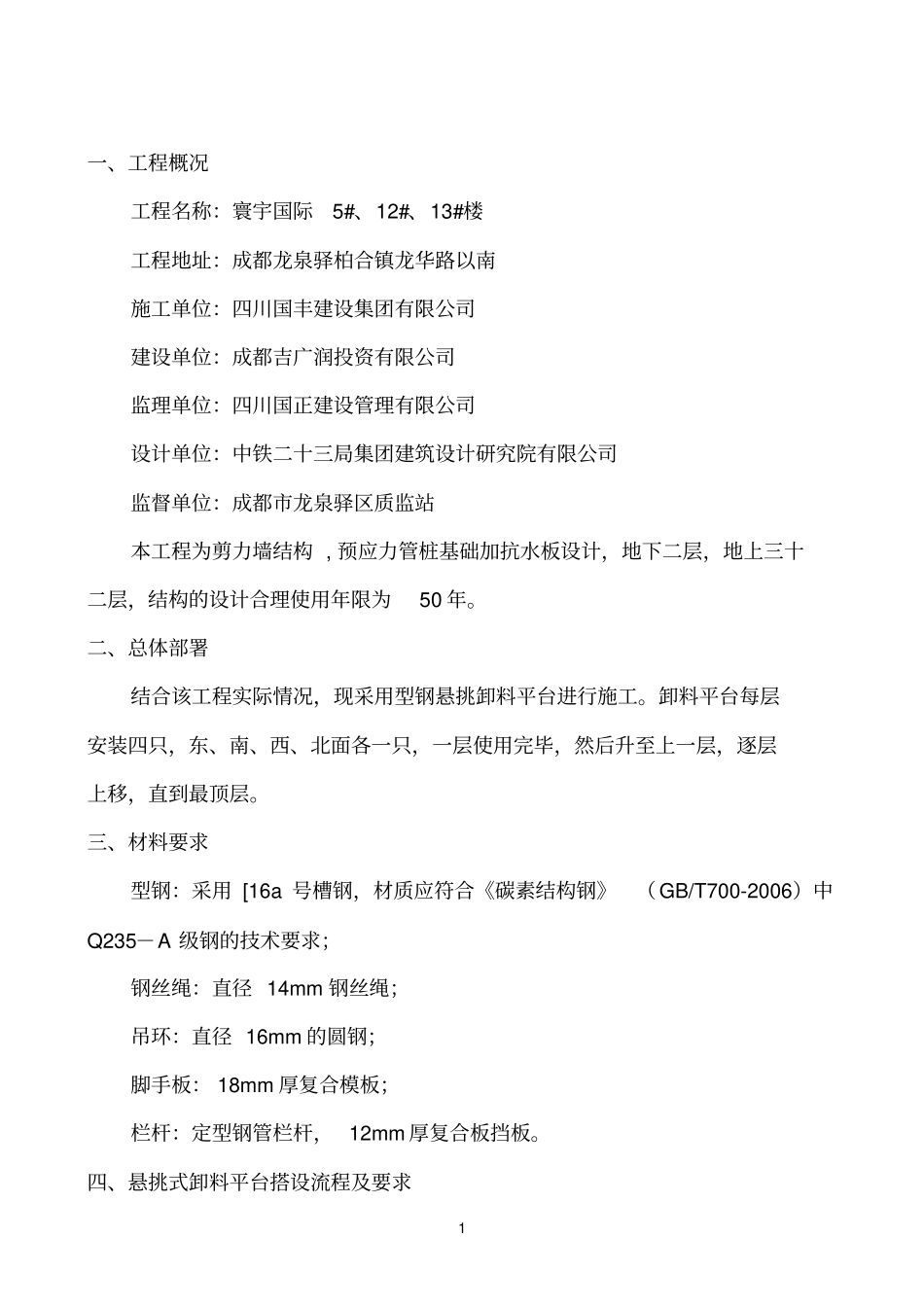

寰宇国际 5#、12#、13#楼卸料平台专项方案单位: 四川国丰建设集团有限公司编制:审核:审批:日期:年月日1一、工程概况工程名称:寰宇国际5#、12#、13#楼工程地址:成都龙泉驿柏合镇龙华路以南施工单位:四川国丰建设集团有限公司建设单位:成都吉广润投资有限公司监理单位:四川国正建设管理有限公司设计单位:中铁二十三局集团建筑设计研究院有限公司监督单位:成都市龙泉驿区质监站本工程为剪力墙结构 , 预应力管桩基础加抗水板设计,地下二层,地上三十二层,结构的设计合理使用年限为50 年
二、总体部署结合该工程实际情况,现采用型钢悬挑卸料平台进行施工
卸料平台每层安装四只,东、南、西、北面各一只,一层使用完毕,然后升至上一层,逐层上移,直到最顶层
三、材料要求型钢:采用 [16a 号槽钢,材质应符合《碳素结构钢》(GB/T700-2006)中Q235-A 级钢的技术要求;钢丝绳:直径 14mm 钢丝绳;吊环:直径 16mm 的圆钢;脚手板: 18mm 厚复合模板;栏杆:定型钢管栏杆, 12mm 厚复合板挡板

四、悬挑式卸料平台搭设流程及要求2卸料平台加工支座完毕经过验收合格后方可吊装
吊装时,先挂好四角的吊钩,传发初次信号,但只能稍稍提升平台,放松斜拉钢丝绳,方可正式吊装,吊钩的四条引绳应等长,保证平台在起吊过程中的平稳
吊装至预定位置后,先将平台工字钢与预埋件固定后,再将钢丝绳固定,紧固螺母及钢丝绳卡子,完毕后方可松塔吊吊钩,卸料平台安装完毕后经验收合格后方可使用
要求提升一次验收一次
具体构造要求如下:1、悬挑式卸料平台应按现行的相应规范进行设计,其结构构造应能防止左右晃动
2、悬挑式卸料平台的搁支点与上部拉结点,必须位于建筑物上,不得设置在脚手架等施工设备上
3、斜拉杆或钢丝绳,构造上宜两边各设前后两道,两道中的靠近建筑一侧的一道为安全储备,另外一道应作受力计算
