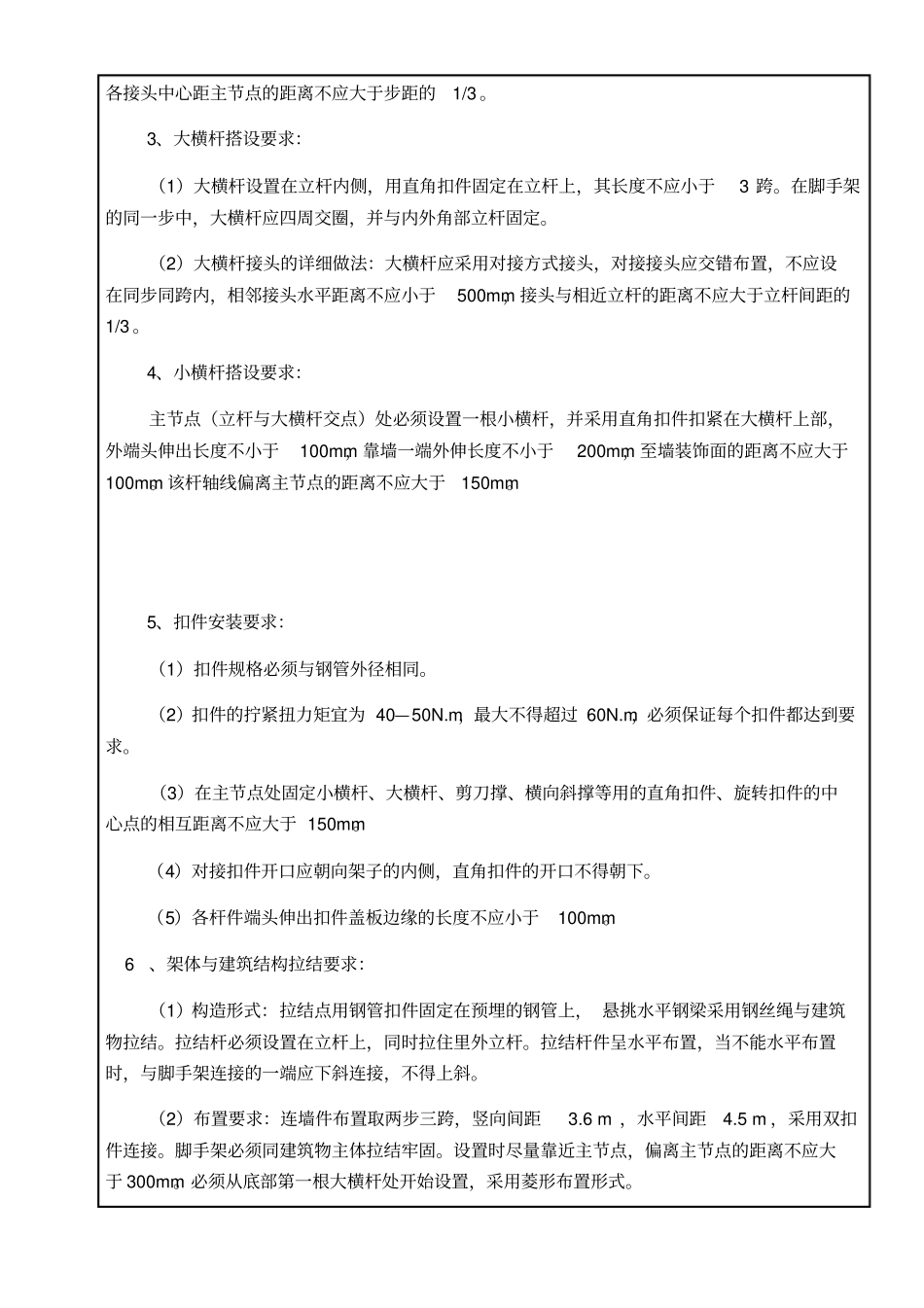

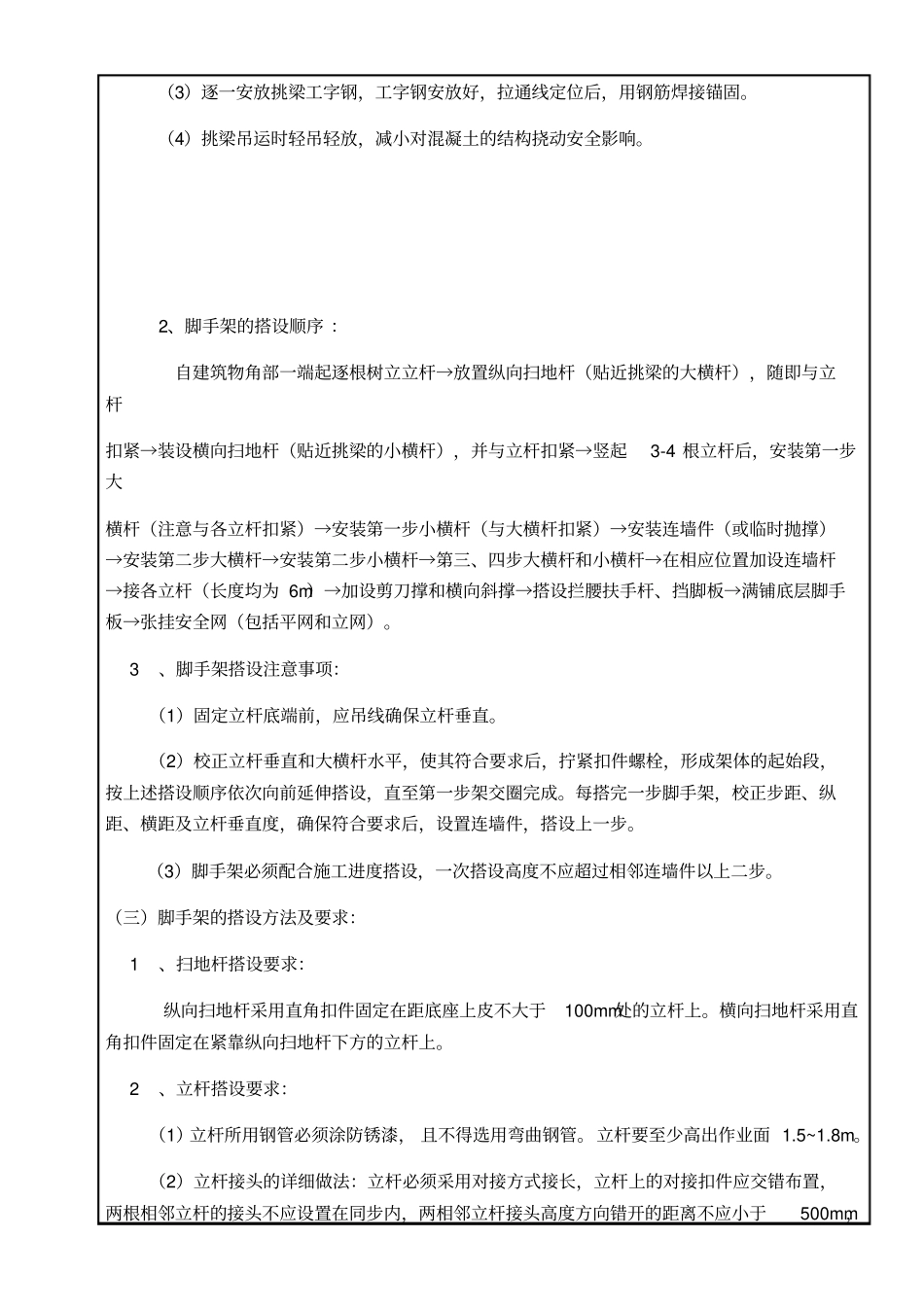

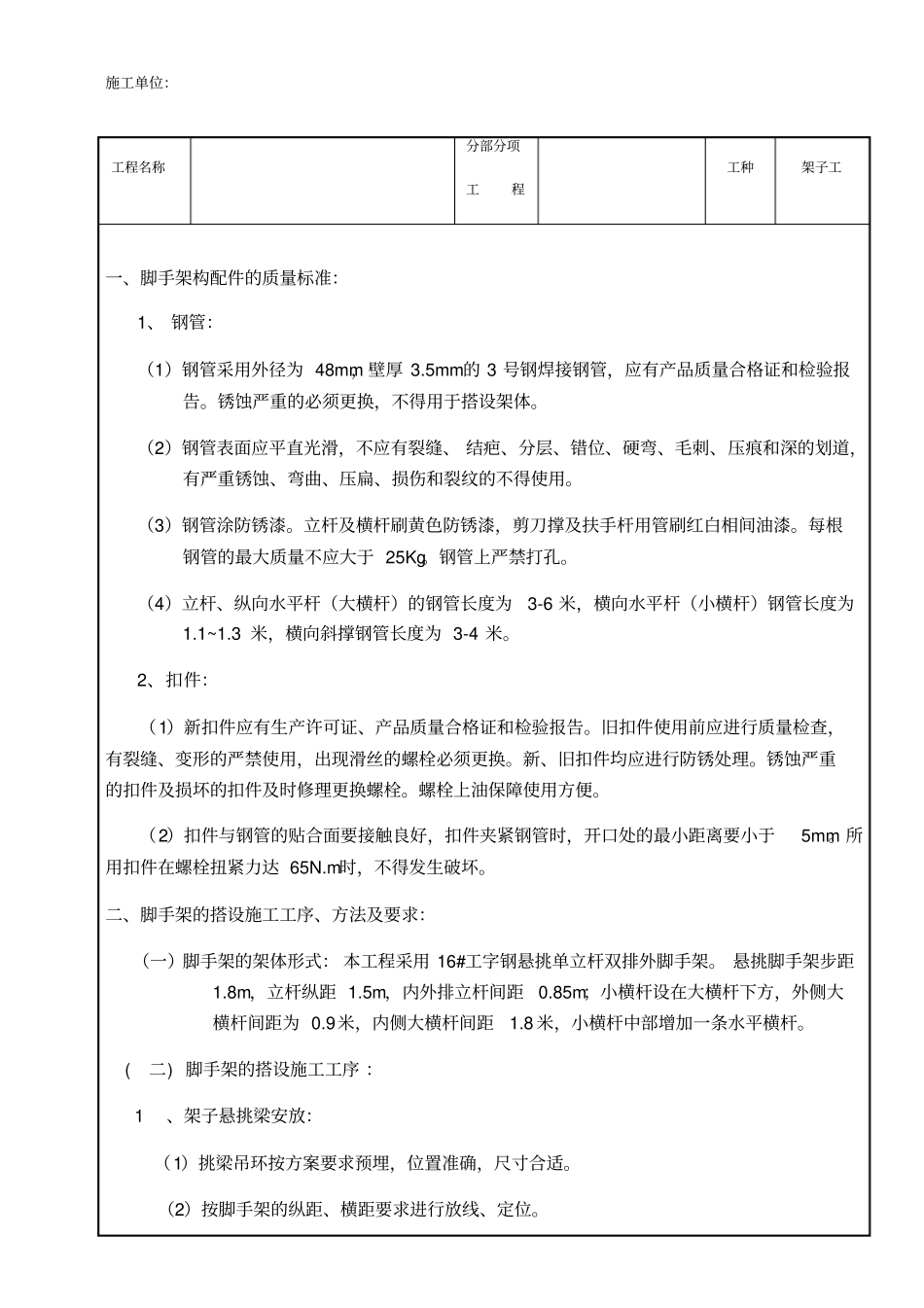

施工单位:工程名称分部分项工程工种架子工一、脚手架构配件的质量标准:1、 钢管:(1)钢管采用外径为 48mm,壁厚 3.5mm的 3 号钢焊接钢管,应有产品质量合格证和检验报告。锈蚀严重的必须更换,不得用于搭设架体。(2)钢管表面应平直光滑,不应有裂缝、 结疤、分层、错位、硬弯、毛刺、压痕和深的划道,有严重锈蚀、弯曲、压扁、损伤和裂纹的不得使用。(3)钢管涂防锈漆。立杆及横杆刷黄色防锈漆,剪刀撑及扶手杆用管刷红白相间油漆。每根钢管的最大质量不应大于 25Kg。钢管上严禁打孔。(4)立杆、纵向水平杆(大横杆)的钢管长度为3-6 米,横向水平杆(小横杆)钢管长度为1.1~1.3 米,横向斜撑钢管长度为 3-4 米。2、扣件:(1)新扣件应有生产许可证、产品质量合格证和检验报告。旧扣件使用前应进行质量检查,有裂缝、变形的严禁使用,出现滑丝的螺栓必须更换。新、旧扣件均应进行防锈处理。锈蚀严重的扣件及损坏的扣件及时修理更换螺栓。螺栓上油保障使用方便。(2)扣件与钢管的贴合面要接触良好,扣件夹紧钢管时,开口处的最小距离要小于5mm。所用扣件在螺栓扭紧力达 65N.m时,不得发生破坏。二、脚手架的搭设施工工序、方法及要求:(一)脚手架的架体形式: 本工程采用 16#工字钢悬挑单立杆双排外脚手架。 悬挑脚手架步距1.8m,立杆纵距 1.5m,内外排立杆间距0.85m;小横杆设在大横杆下方,外侧大横杆间距为 0.9米,内侧大横杆间距1.8 米,小横杆中部增加一条水平横杆。 (二) 脚手架的搭设施工工序 : 1、架子悬挑梁安放:(1)挑梁吊环按方案要求预埋,位置准确,尺寸合适。(2)按脚手架的纵距、横距要求进行放线、定位。(3)逐一安放挑梁工字钢,工字钢安放好,拉通线定位后,用钢筋焊接锚固。(4)挑梁吊运时轻吊轻放,减小对混凝土的结构挠动安全影响。2、脚手架的搭设顺序 :自建筑物角部一端起逐根树立立杆→放置纵向扫地杆(贴近挑梁的大横杆),随即与立杆扣紧→装设横向扫地杆(贴近挑梁的小横杆),并与立杆扣紧→竖起3-4 根立杆后,安装第一步大横杆(注意与各立杆扣紧)→安装第一步小横杆(与大横杆扣紧)→安装连墙件(或临时抛撑)→安装第二步大横杆→安装第二步小横杆→第三、四步大横杆和小横杆→在相应位置加设连墙杆→接各立杆(长度均为 6m)→加设剪刀撑和横向斜撑→搭设拦腰扶手杆、挡脚板→满铺底层脚手板→张挂安全网(包括平网和立网)。 3、脚手架搭设注意事项:(1)固定立...
