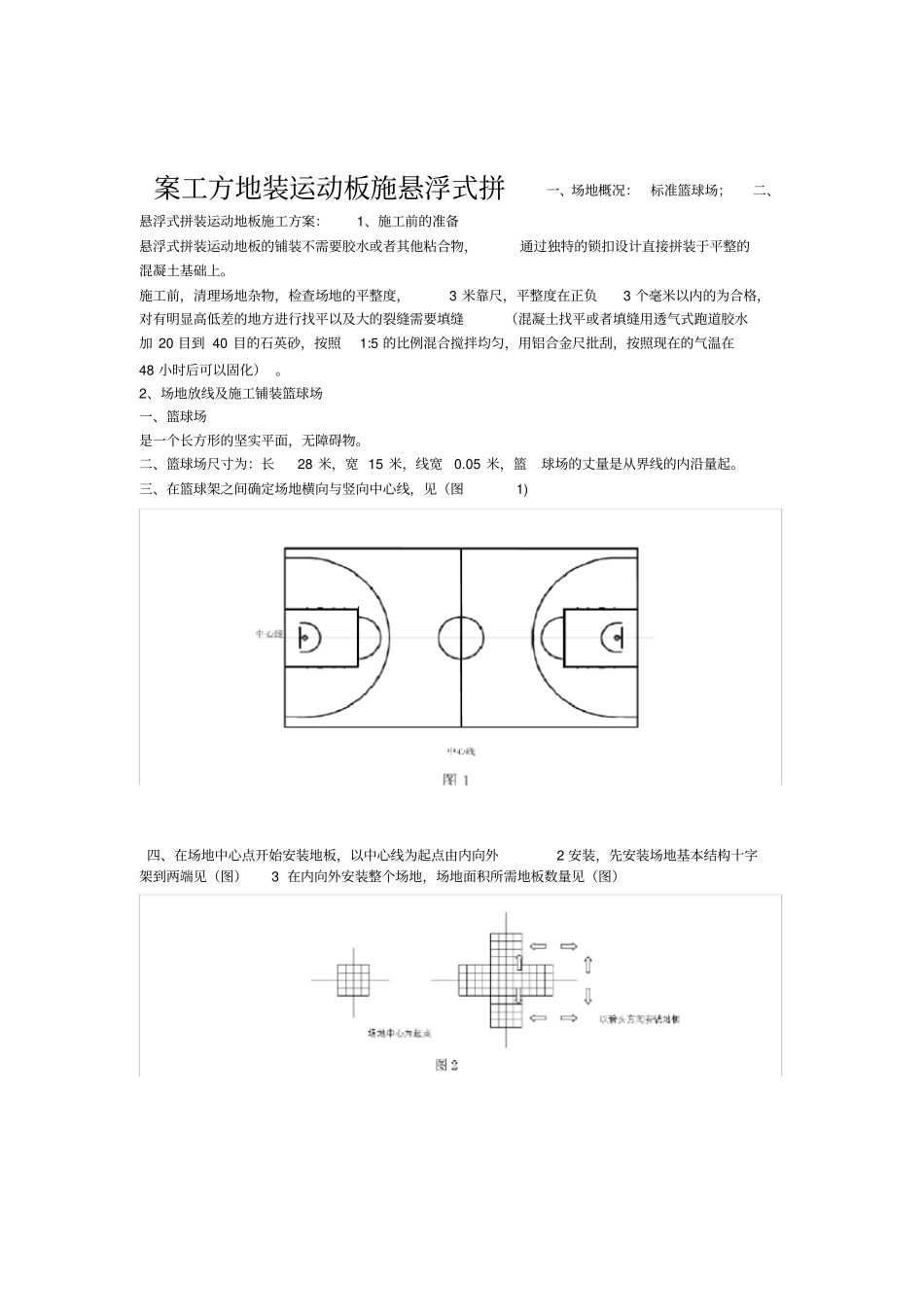

案工方地装运动板施悬浮式拼一、场地概况:标准篮球场;二、悬浮式拼装运动地板施工方案:1、施工前的准备悬浮式拼装运动地板的铺装不需要胶水或者其他粘合物,通过独特的锁扣设计直接拼装于平整的混凝土基础上
施工前,清理场地杂物,检查场地的平整度,3 米靠尺,平整度在正负3 个毫米以内的为合格,对有明显高低差的地方进行找平以及大的裂缝需要填缝(混凝土找平或者填缝用透气式跑道胶水加 20 目到 40 目的石英砂,按照1:5 的比例混合搅拌均匀,用铝合金尺批刮,按照现在的气温在48 小时后可以固化)
2、场地放线及施工铺装篮球场一、篮球场是一个长方形的坚实平面,无障碍物
二、篮球场尺寸为:长28 米,宽 15 米,线宽0
05 米,篮球场的丈量是从界线的内沿量起
三、在篮球架之间确定场地横向与竖向中心线,见(图1) 四、在场地中心点开始安装地板,以中心线为起点由内向外2 安装,先安装场地基本结构十字架到两端见(图)3 在内向外安装整个场地,场地面积所需地板数量见(图)五、画线:根据场地尺寸和画线宽度尺寸贴美纹纸见(图 4)圆弧处贴纸先用记号笔在地板上作圆弧记号,再顺着圆弧标记贴美纹纸
场地划线需要三道工序
在地板铺装完毕后,先根据球场划线规则贴好胶带纸,确定要进行划线的区域(线宽为5cm);在要进行划线的区域涂刷PP 改性水,按现在的气温PP 水干燥时间至少60 分钟
等 PP 改性水干了以后,直接在上面刷划线漆(划线漆建议使用古象牌双组份聚氨酯漆),按现在天气划线后等3 个小时左右,场地即可投入使用
5、修边清理根据场地铺装后实际情况进行修边清理

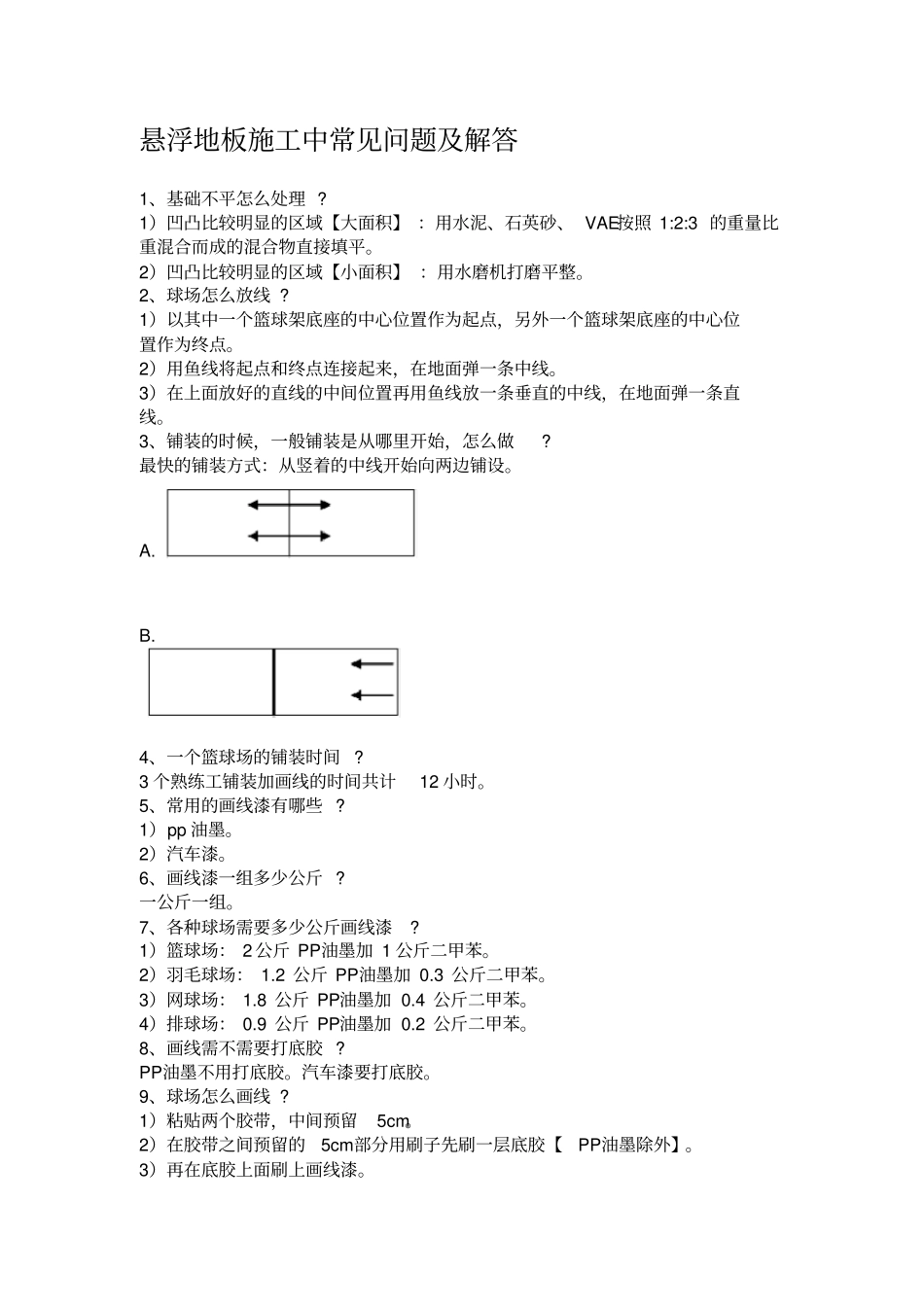

悬浮地板施工中常见问题及解答1、基础不平怎么处理
1)凹凸比较明显的区域【大面积】 :用水泥、石英砂、 VAE按照 1:2:3 的重量比重混合而成的混合物直接填平
2)凹凸比较明显的区域【小面积】 :用水磨机打磨平整
2、球场怎么放线
