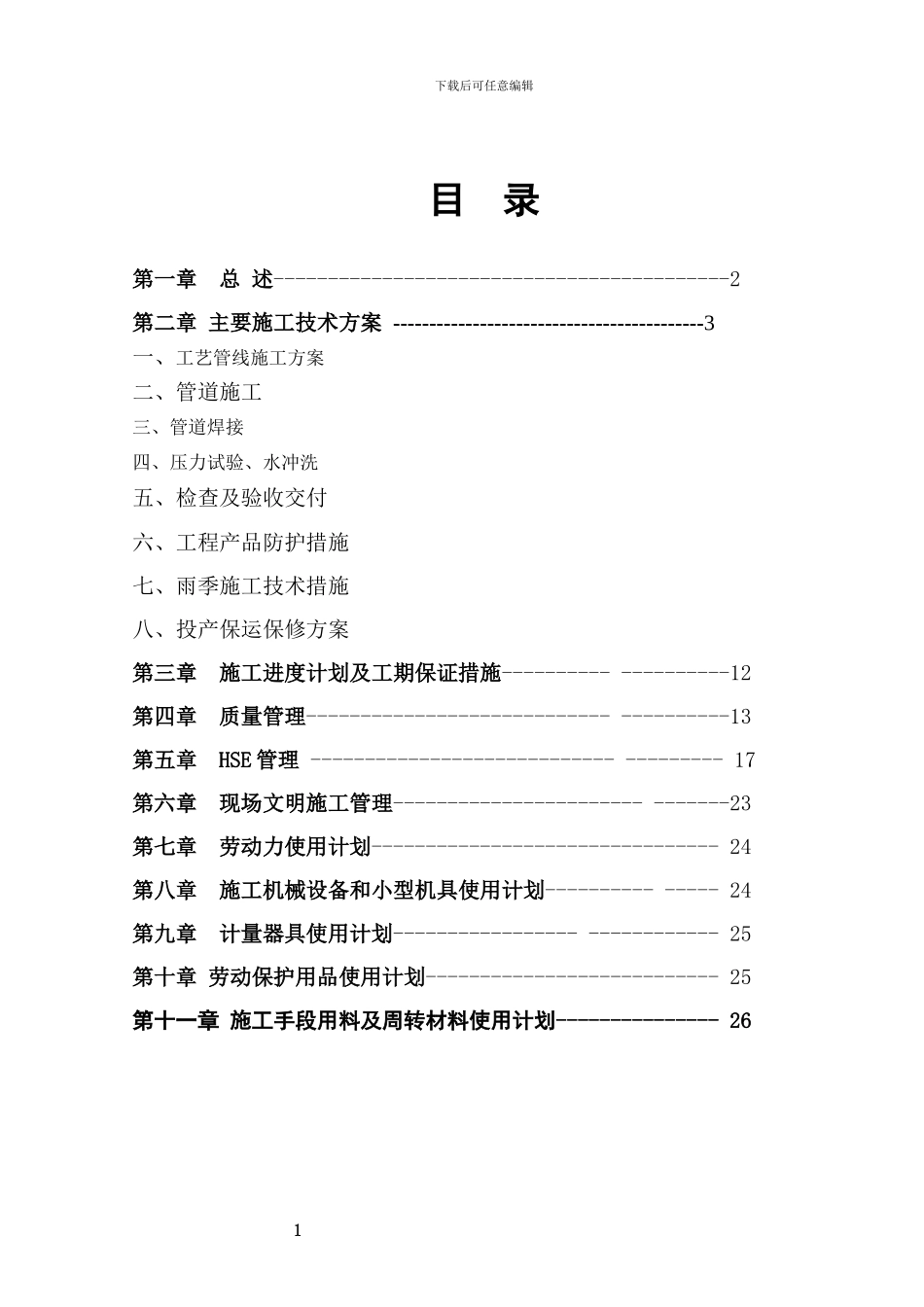

下载后可任意编辑目 录 第一章 总 述------------------------------------------2 第二章 主要施工技术方案 -------------------------------------------3一、工艺管线施工方案二、管道施工三、管道焊接四、压力试验、水冲洗五、检查及验收交付六、工程产品防护措施七、雨季施工技术措施八、投产保运保修方案第三章 施工进度计划及工期保证措施---------- ----------12第四章 质量管理---------------------------- ----------13第五章 HSE 管理 ---------------------------- --------- 17第六章 现场文明施工管理----------------------- -------23第七章 劳动力使用计划-------------------------------- 24第八章 施工机械设备和小型机具使用计划---------- ----- 24 第九章 计量器具使用计划----------------- ------------ 25第十章 劳动保护用品使用计划--------------------------- 25第十一章 施工手段用料及周转材料使用计划--------------- 26 1下载后可任意编辑第一章 总述一、编制依据1、大庆炼化公司 2024 技措;LH07GFJG012、大庆炼化公司规划设计讨论所设计的施工用图纸;3、大庆建筑安装集团有限责任公司与大庆炼化公司签定的安装合同;4、石油化工相关标准、法律规范和规定;5、大庆建筑安装集团有限责任公司质量与 HSE 管理体系文件。二、工程概况1、管线施施工场地点:大庆炼化公司厂区内2、管线施工工期:2024 年 8 月 1 日~2024 年 9 月 30 日。3、内容及主要实物工程量A 、加氢改质外网管线改造施工图号:热-0555 (项目号LH07GFJG01)包括:管线 20# : φ377*8 线 750 米、φ159*6 线 20米、φ32*3线 20米、90度弯头 : φ377-32共78个。三通:φ426-159 共4 个大小头:φ426/10*377/9 共 1 个。闸阀 :Z41H-25 DN350 2个, Z41H-25 DN150 2个, 闸阀Z61H-25 27 个。钢法兰20# : PN2.5 DN350 4 片 PN2.5 DN150 4 片封头:φ377*9B 、单体采暖阀室至八换外网管线改造。施工图号:热-0547 (项目号LH07GFJG01)包括:管线 20# : φ426*9 线2260米、φ32*3线120 米。90度弯头 : φ426*9 120个、45度弯头φ426*9 42 下载后可任意编辑个。大小头:φ478*426*7 4 个。闸阀 :Z41H-25 DN50 21 个, 焊接闸阀Z61H-25 DN25 46个,法兰三维偏心硬密封蝶阀Z41H-25 DN400 2 个。平焊法兰20# : PN2.5 DN400 4 ...
