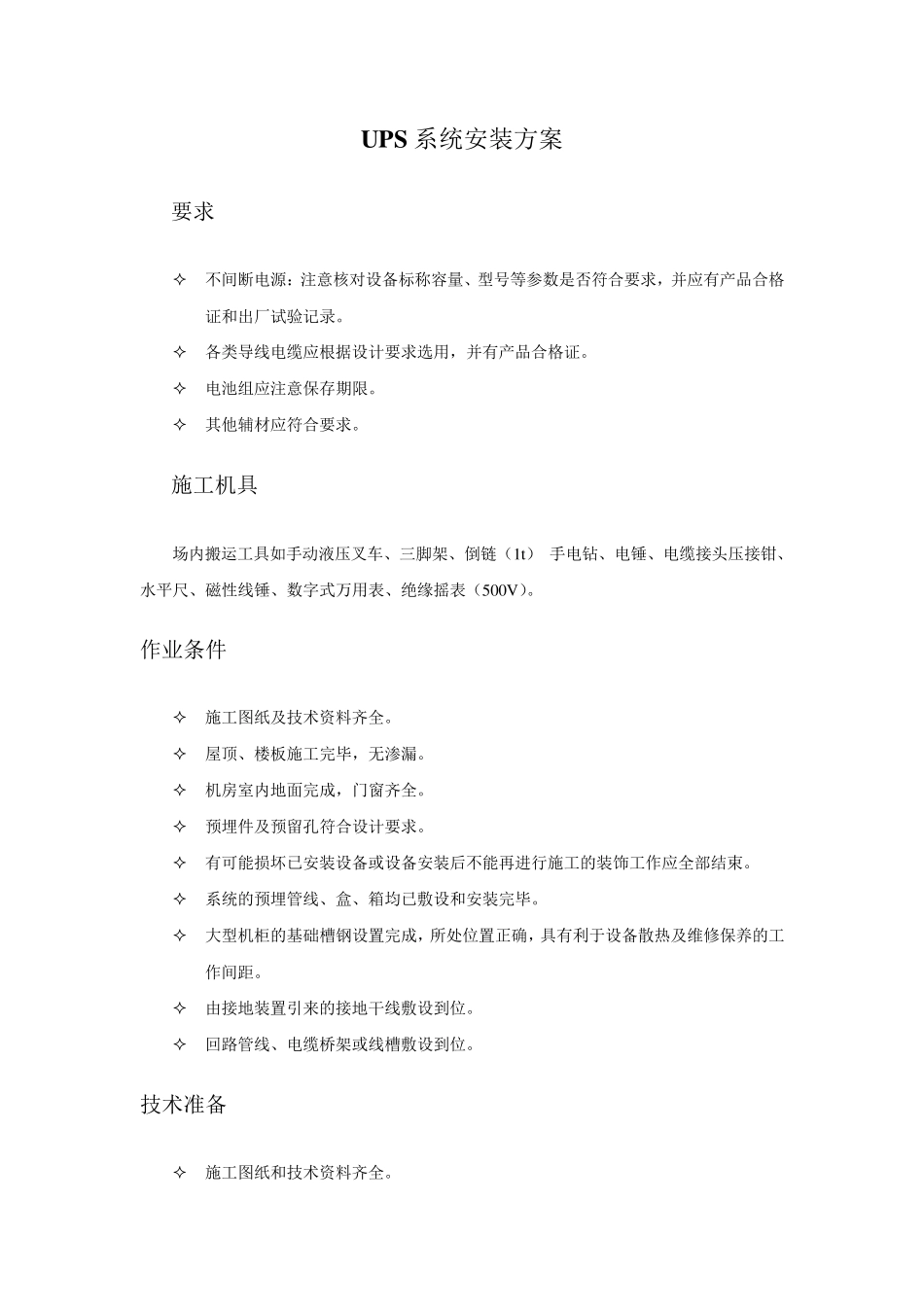

U PS 系统安装方案 要求 不间断电源:注意核对设备标称容量、型号等参数是否符合要求,并应有产品合格证和出厂试验记录
各类导线电缆应根据设计要求选用,并有产品合格证
电池组应注意保存期限
其他辅材应符合要求
施工机具 场内搬运工具如手动液压叉车、三脚架、倒链(1t) 手电钻、电锤、电缆接头压接钳、水平尺、磁性线锤、数字式万用表、绝缘摇表(500V)
作业条件 施工图纸及技术资料齐全
屋顶、楼板施工完毕,无渗漏
机房室内地面完成,门窗齐全
预埋件及预留孔符合设计要求
有可能损坏已安装设备或设备安装后不能再进行施工的装饰工作应全部结束
系统的预埋管线、盒、箱均 已敷 设和安装完毕
大 型机柜 的基 础 槽 钢 设置 完成,所 处 位 置 正 确 ,具有利 于 设备散 热 及维 修 保养 的工作间距
由 接地装置 引 来 的接地干 线敷 设到 位
回 路 管线、电缆桥 架或线槽 敷 设到 位
技术准 备 施工图纸和技术资料齐全

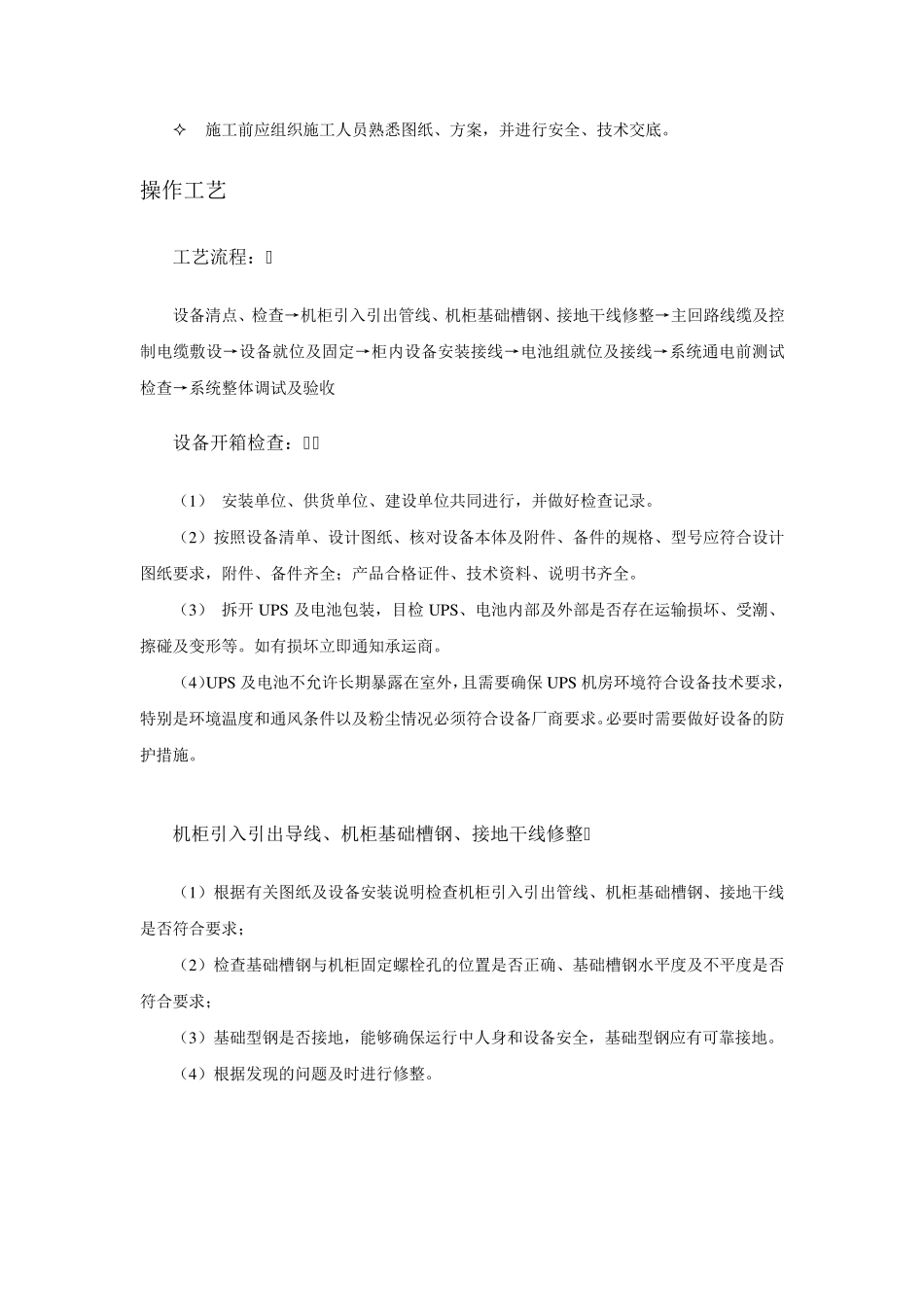

施工前应组织施工人员熟悉图纸、方案,并进行安全、技术交底
操作工艺 工艺流程: 设备清点、检查→机柜引入引出管线、机柜基础槽钢、接地干线修整→主回路线缆及控制电缆敷设→设备就位及固定→柜内设备安装接线→电池组就位及接线→系统通电前测试检查→系统整体调试及验收 设备开箱检查: (1) 安装单位、供货单位、建设单位共同进行,并做好检查记录
(2)按照设备清单、设计图纸、核对设备本体及附件、备件的规格、型号应符合设计图纸要求,附件、备件齐全;产品合格证件、技术资料、说明书齐全
(3) 拆开 U PS 及电池包装,目检U PS、电池内部及外部是否存在运输损坏、受潮、擦碰及变形等
如有损坏立即通知承运商
(4)U PS 及电池不允许长期暴露在室外,且需要确保U
