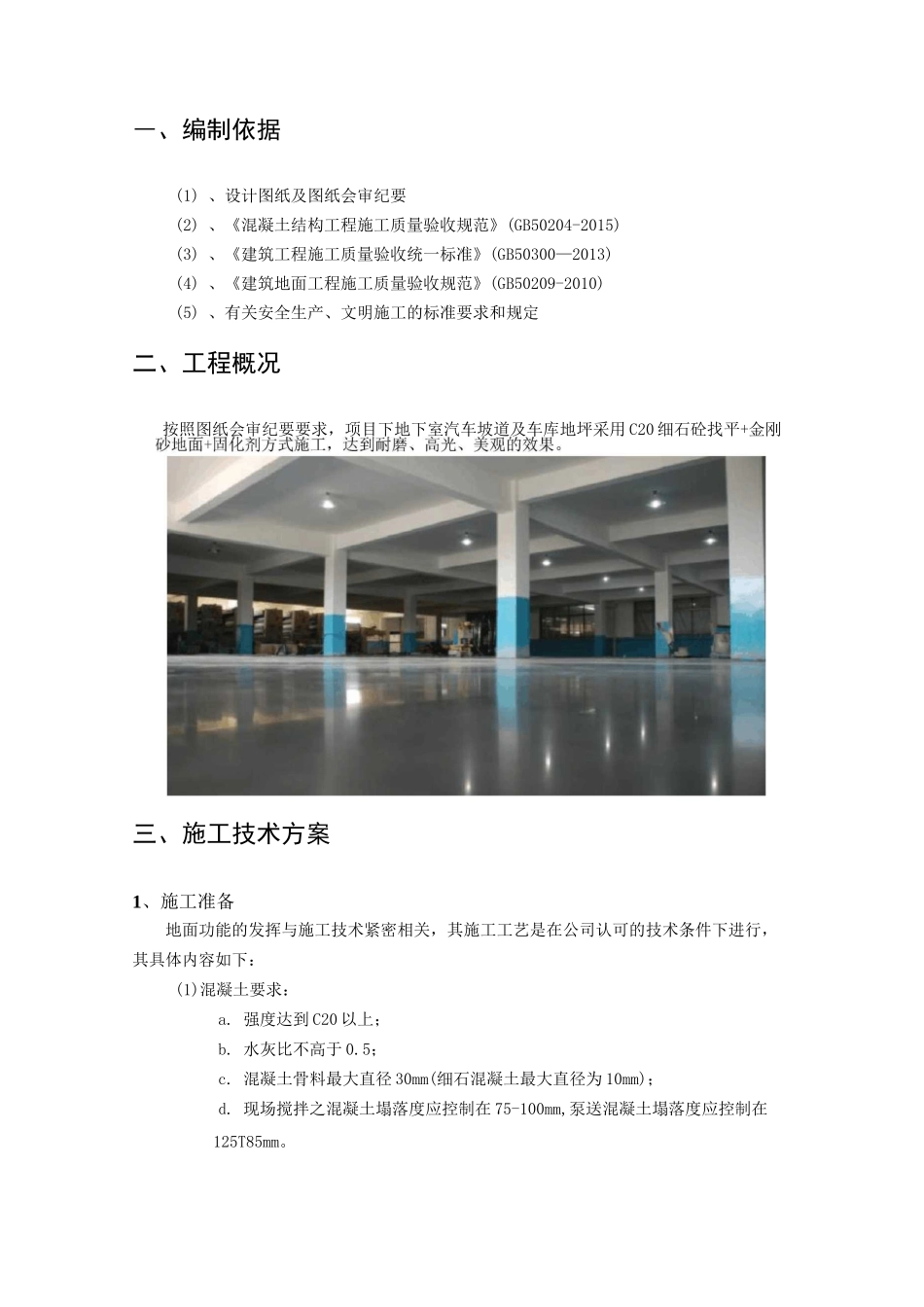

XXXXXXXXXXXXXXX项目金刚砂地坪专项方案编制单位:编制人:审核人:审批人:编制日期:2019年 11月 1日一、编制依据 3二、工程概况 3三、施工技术方案 3四、注意事项 8五、工序报验 10六、安全管理体系 10七、资料完善 14八、成品保护 14―、编制依据(1) 、设计图纸及图纸会审纪要(2) 、《混凝土结构工程施工质量验收规范》(GB50204-2015)(3) 、《建筑工程施工质量验收统一标准》(GB50300—2013)(4) 、《建筑地面工程施工质量验收规范》(GB50209-2010)(5) 、有关安全生产、文明施工的标准要求和规定二、工程概况按照图纸会审纪要要求,项目下地下室汽车坡道及车库地坪采用 C20 细石砼找平+金刚三、施工技术方案1、施工准备地面功能的发挥与施工技术紧密相关,其施工工艺是在公司认可的技术条件下进行,其具体内容如下:(1)混凝土要求:a. 强度达到 C20 以上;b. 水灰比不高于 0.5;c. 混凝土骨料最大直径 30mm(细石混凝土最大直径为 10mm);d. 现场搅拌之混凝土塌落度应控制在 75-100mm,泵送混凝土塌落度应控制在125T85mm。2)基层清理要求:a. 初步清扫:用扫把将待处理地面上的垃圾清理干净;有水的地方首先应该切断水源,并清除表层积水,再设法使地面干燥。b. 对于不容易清理的白灰,水泥渣,可用砂纸打磨或用钢丝刷处理等方法达到打磨效果。(3)技术准备a. 熟悉图纸:施工前确认设计图纸及图纸会审内容,明确施工工序及施工范围。b. 编制方案:按照金刚砂专业地坪班组提供材料。结合图纸、规范,编制可实施性方案。c. 技术交底:施工前依照施工方案,对现场施工人员进行交底,确保质量可控。d. 建立管理制度和质保措施:项目经理依据施工总体部署,合理安排地坪施工。在施工前建立完善的管理制度及质保措施,确保施工效果。2、管理体系及人员职责序号工种人员数量姓名电舌工作职责1生产经理(管理层)1负责安排生产计划,负责生产过程控制。2技术员(管理层)1负责编制施工方案,进行技术交底,协助解决施工中的技术问题,监督施工过程中方案的执行情况。3质量员(管理层)1负责对工程质量进仃跟踪检查,在施工过程中发现问题及时汇报。4地坪带班(作业层)2负责具体的人员分工,机具安排、浇筑过程中的管理工作。5混凝土工20—混凝土浇筑6振捣手10—混凝土振捣7机工4—混凝土泵9木工2—支模、护模10钢筋工2—护筋11水暖工2—预埋管洞维护12申工2—值班、电气维护。13地坪工4—负责金刚砂撒播、打磨及养护工...
