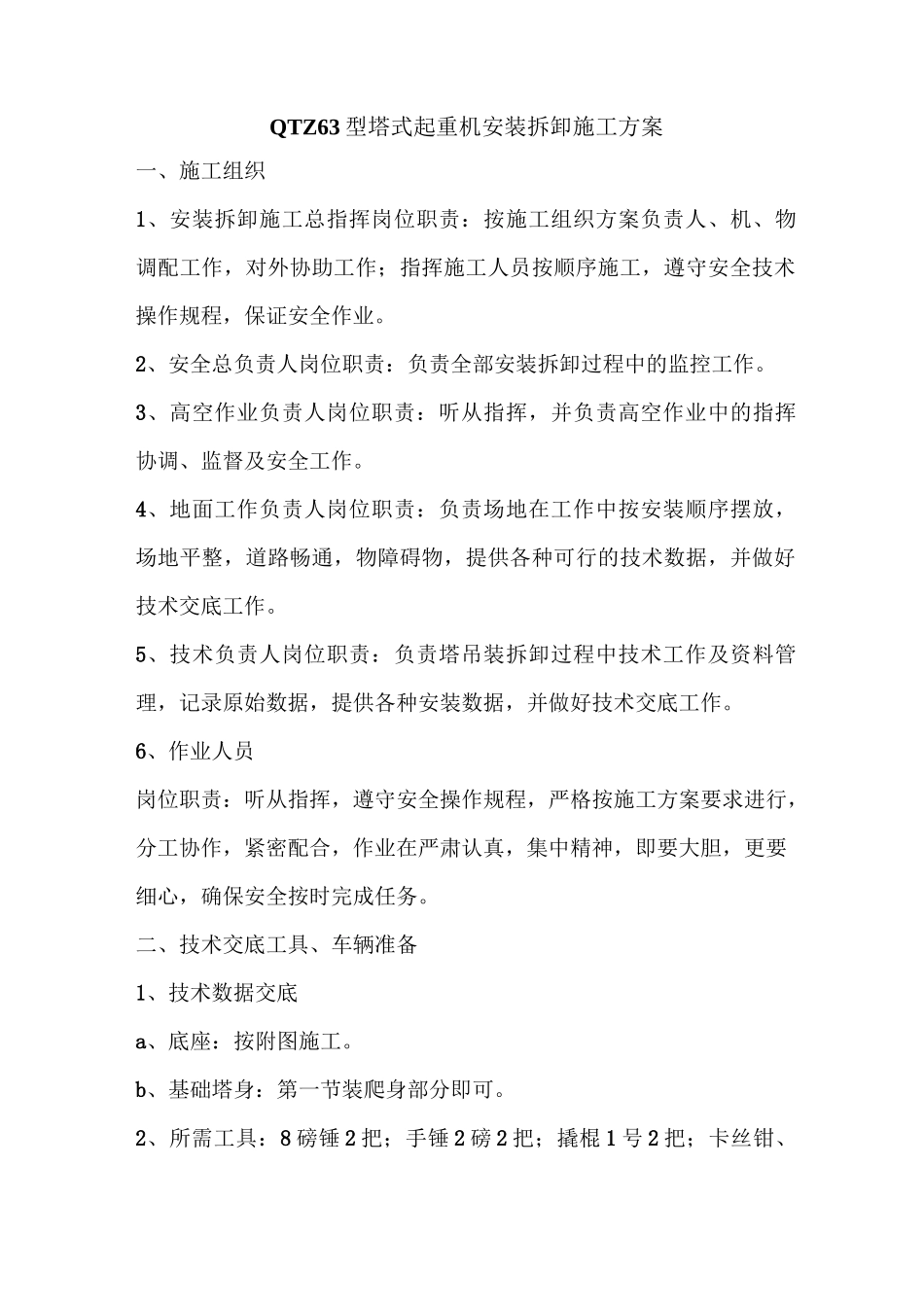

QTZ63 型塔吊安拆施工方案编制人:审核人:审批人:工程名称工程地址安装单位安拆负责人:QTZ63 型塔式起重机安装拆卸施工方案一、施工组织1、安装拆卸施工总指挥岗位职责:按施工组织方案负责人、机、物调配工作,对外协助工作;指挥施工人员按顺序施工,遵守安全技术操作规程,保证安全作业。2、安全总负责人岗位职责:负责全部安装拆卸过程中的监控工作。3、高空作业负责人岗位职责:听从指挥,并负责高空作业中的指挥协调、监督及安全工作。4、地面工作负责人岗位职责:负责场地在工作中按安装顺序摆放,场地平整,道路畅通,物障碍物,提供各种可行的技术数据,并做好技术交底工作。5、技术负责人岗位职责:负责塔吊装拆卸过程中技术工作及资料管理,记录原始数据,提供各种安装数据,并做好技术交底工作。6、作业人员岗位职责:听从指挥,遵守安全操作规程,严格按施工方案要求进行,分工协作,紧密配合,作业在严肃认真,集中精神,即要大胆,更要细心,确保安全按时完成任务。二、技术交底工具、车辆准备1、技术数据交底a、底座:按附图施工。b、基础塔身:第一节装爬身部分即可。2、所需工具:8 磅锤 2 把;手锤 2 磅 2 把;撬棍 1 号 2 把;卡丝钳、鲤鱼钳各 1 把;活动扳手 2 把;棕绳 2 根;铁丝 20 公斤。3、所需车辆:汽车起重机:25T(16T、12T)—辆;加长马槽 4 辆,承担运输工作。指挥车辆一辆,辅助工具、材料、生活、劳保用品保管发放以及担负发生紧急事务的交通安全问题等。三、安装拆卸前检查1、了解施工现场布局,土质及周围环境,如建筑物、地沟、管道、电缆等情况,清理现场障碍物,使拆卸现场内旋转起重臂、塔重、标准节等所需范围内平整无杂物,检查砼基座施工是否按图纸要求,预埋位置是否正确。2、认真检查在作业中所需用的吊具及附件(包括钢丝绳、夹头、卡环、索具等)应进行全面检测,发现有损坏或有潜在隐患的应及时更换或修整好,严禁使用夹头,钢丝绳扭曲打结吊索。3、作业中拆卸的塔机各部有相互连接的销轴、开口销、吊入地面后应整齐的堆放好,小件装袋。4、安装技术措施及安拆顺序a、安装顺序1、装底座、行螺丝;2、安装套架及两节标准节,站人平台等;3、安装转台、塔帽、驾驶室拼好安装;4、拼平横臂,用 20T 汽车吊进行安装;5、拼装前臂及大臂拉索;6、吊装平衡重;7、接好电源,穿好主卷扬绳及小车绳;8、检查顶升系统正常后开始顶升至使用高度。b、拆卸程序1、将塔机降至 2...
